Thanh tra TP Đà Nẵng vừa có văn bản số 1044/TB-TTTP về việc Thông báo kết luận thanh tra việc thực hiện dự án Tuyến đường vành đai phía Tây đoạn từ Quốc lộ 14B đến đường Hồ Chí Minh (giai đoạn 1) do Ban Quản lý dự án đầu tư xây dựng các công trình giao thông Đà Nẵng làm chủ đầu tư.
Theo kết luận thanh tra, tại thời điểm lập dự án, đơn vị tư vấn xác định chỉ ảnh hưởng khoảng 117 hộ dân, trong đó có 95 hộ cần di dời, tái định cư; đồng thời có 5 ha chuẩn bị để bố trí tái định cư nên tư vấn lập dự án không đề xuất xây dựng khu tái định cư.
Đến khi triển khai thực hiện thì có 369 hồ sơ đất ở cần phải thu hồi, số lô đất cần để bố trí tái định cư là 625 lô và quỹ đất để bố trí tái định cư xung quanh dự án không đáp ứng.
Ngoài ra, khi lập dự án xác định có 128 mộ, phương án di dời mộ không được đề cập, nhưng khi triển khai thì có đến 1.192 mộ cần di dời. Đây là nguyên nhân làm ảnh hưởng đến tiến độ giải phóng mặt bằng thực hiện dự án.
Bên cạnh đó, Ban quản lý dự án đầu tư xây dựng các công trình giao thông với vai trò là cơ quan lập và trình dự án đầu tư xây dựng nhưng đánh giá, kiểm tra phương án giải phóng mặt bằng và tái định cư của tư vấn lập dự án chưa sát với yêu cầu thực tế.

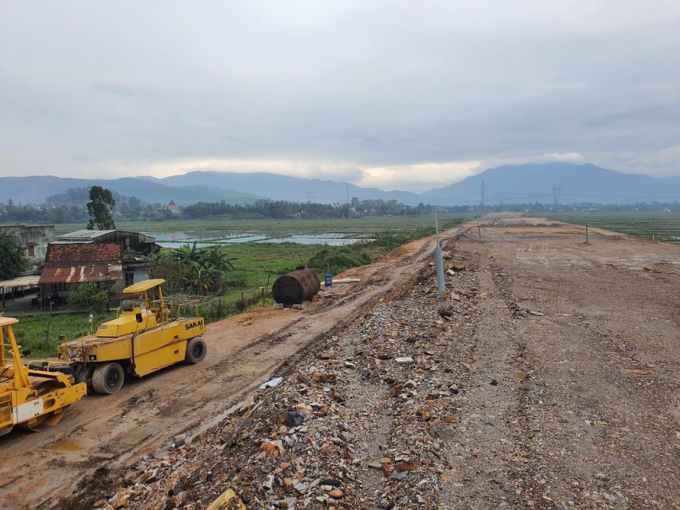

Nhiều sai phạm tại dự án đường vành đai có tổng đầu tư hơn 1.100 tỷ đồng ở Đà Nẵng. (Ảnh: Báo Tiền Phong).
Sở Giao thông vận tải thẩm định chưa phù hợp với thực tế, Sở Kế hoạch và Đầu tư tham mưu UBND thành phố phê duyệt dự án, nhưng không thể hiện phương án giải phóng mặt bằng và tái định cư.
Việc xây dựng các khu tái định cư phục vụ giải tỏa dự án theo tiến độ đã cam kết hoàn thành ngày 29-5-2020, nhưng đến thời điểm thanh tra vẫn chưa đấu thầu lựa chọn đơn vị thi công xây dựng các khu tái định cư. Việc phối hợp của ban quản lý, Ban giải phóng mặt bằng huyện Hòa Vang và liên danh nhà thầu chưa đáp ứng yêu cầu công việc.
Theo kết luận thanh tra, UBND thành phố đã tạo điều kiện để liên danh nhà thầu tạm ứng vốn 50% giá trị hợp đồng nhằm huy động nhân lực, vật lực. Thế nhưng, liên danh nhà thầu thi công không bảo đảm tiến độ tại những vị trí đã có mặt bằng; UBND huyện Hòa Vang bàn giao mặt bằng cho đơn vị thi công không liên tục, không đáp ứng yêu cầu tiến độ thực hiện dự án đã được phê duyệt, không hoàn thành đúng theo kế hoạch tiến độ công tác giải phóng mặt bằng đã cam kết.
Tại thời điểm thanh tra, giá trị thanh toán khối lượng công việc hoàn thành so với khối lượng được giao theo hợp đồng của Tổng Công ty CP Xây dựng Trường Sơn là hơn 112 tỷ đồng, đạt 30,78%. Đối với Tổng Công ty CP Xây dựng công trình giao thông 1 (CIENCO 1) là hơn 43 tỷ đồng, đạt 17,69%.
Trong quá trình thi công, CIENCO 1 triển khai thi công chậm khi đã nhận mặt bằng đáp ứng điều kiện thi công, không bảo đảm tiến độ yêu cầu theo quy định của hợp đồng. Ban quản lý đã ban hành 4 quyết định xử phạt với tổng số tiền phạt hơn 176 triệu đồng...
Với những kết quả thanh tra này, Thanh tra Đà Nẵng nhận định, năng lực thi công của CIENCO 1 trong thời gian qua chưa đáp ứng yêu cầu tiến độ của dự án.
Thanh tra thành phố Đà Nẵng kiến nghị Chủ tịch UBND thành phố chỉ đạo các cơ quan, đơn vị tăng cường công tác phối hợp, đề xuất kịp thời các biện pháp để đẩy nhanh tiến độ giải phóng mặt bằng, tiến độ thi công công trình nhằm bảo đảm hoàn thành theo tiến độ đã được gia hạn đối với dự án.
Thanh tra thành phố kiến nghị giám đốc ban quản lý dự án, Chủ tịch UBND huyện Hòa Vang, Ban giải phóng mặt bằng huyện, liên danh nhà thầu và các cơ quan, đơn vị có liên quan tổ chức kiểm điểm trách nhiệm, chấn chỉnh các bộ phận, cá nhân có liên quan các tồn tại, hạn chế...
Dự án tuyến đường vành đai phía tây đoạn từ quốc lộ 14B đến đường Hồ Chí Minh (giai đoạn 1) do Ban quản lý (BQL) dự án đầu tư xây dựng các công trình giao thông Đà Nẵng làm chủ đầu tư.
Đây là dự án nhóm B, công trình giao thông cấp I, qua huyện Hòa Vang, thời gian thực hiện từ năm 2017 - 2020 (giai đoạn 1 từ năm 2017 - 2019, giai đoạn 2 từ năm 2019 - 2020).
Dự án có chiều dài hơn 19km, tổng mức đầu tư giai đoạn 1 hơn 1.134 tỷ đồng từ nguồn vốn ngân sách Trung ương và ngân sách thành phố.
Nhà máy có công suất thiết kế 5 triệu tấn/năm; cung cấp các sản phẩm, dịch vụ: sản xuất thép tấm cán nóng (HRC), thép cán nóng, thép cường độ cao và thép hợp kim đặc chủng.
Ban Chỉ đạo các công trình, dự án trọng điểm trên địa bàn tỉnh Nghệ An họp nghe báo cáo tình hình và tiến độ triển khai các công trình, dự án trọng điểm.
Trong cao điểm Tết Bính Ngọ 2026, liên tiếp ba vụ drone xuất hiện trong khu vực cấm bay đã làm gián đoạn hoạt động khai thác tại sân bay Đà Nẵng, ảnh hưởng đến hàng chục chuyến bay và buộc cơ quan chức năng phải vào cuộc.
Cơ quan An ninh điều tra, Công an tỉnh Thanh Hóa vừa triệt phá thành công đường dây lừa đảo chiếm đoạt tài sản quy mô lớn dưới danh nghĩa phòng chẩn trị y học cổ truyền “Hoàng Minh Đường”.
Ngày 12/3, Ban Chỉ huy Bộ đội Biên phòng (BĐBP) Cà Mau tổ chức Hội nghị rút kinh nghiệm việc tổ chức Chương trình “Xuân biên phòng ấm lòng dân bản” và Ngày hội Biên phòng toàn dân năm 2026. Đại tá Phạm Minh Giang - Chính ủy Ban Chỉ huy BĐBP tỉnh chủ trì H
Trước khi lá phiếu được quyết định, các hội nghị tiếp xúc cử tri trở thành không gian đối thoại trực tiếp giữa người ứng cử và người dân. Tại đây, chương trình hành động, năng lực đại diện và nhận thức pháp lý của từng ứng cử viên được đặt dưới sự quan sá
Không chỉ thể hiện tầm nhìn cá nhân, chương trình hành động của người ứng cử đại biểu HĐND còn phản ánh mức độ hiểu biết pháp luật, khả năng xác định đúng thẩm quyền và quyết tâm chuyển cam kết thành kết quả cụ thể trong nhiệm kỳ. Tại các hội nghị tiếp xú
Sau khi trộm số lượng lớn vàng và trang sức, đối tượng mang số tài sản đi tẩu tán, khi trở về phòng trọ của mình, đối tượng đã bị lực lượng chức năng bắt giữ.
Kỳ nghỉ Tết Nguyên đán năm nay, thay vì người dân cả nước phải chứng kiến, nghe nhìn về nhiều vụ tai nạn thảm khốc trong những ngày Tết, thì khắp nơi, lực lượng Cảnh sát giao thông đều siết chặt công tác kiểm tra, giám sát và xử lý người tham gia giao thông sau khi uống bia, rượu... để góp phần hạn chế tai nạn giao thông tối đa.
Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
