Tiến độ một số dự án thuộc vốn ngân sách nhà nước trên địa bàn TP Hà Nội
Một số dự án thuộc ngân sách nhà nước trên địa bàn TP Hà Nội hiện nay đã đạt được nhiều kết quả tích cực, tỷ lệ giải phóng mặt bằng cao, tiến độ thi công các dự án lớn đang được gấp rút thi công nhằm đẩy nhanh tiến độ.
Nhóm dự án đường Vành đai
Dự án Vành đai 1 đoạn Hoàng Cầu - Voi Phục đã cơ bản hoàn thành giải phóng mặt bằng, hoàn tất di dời cây xanh và bước vào giai đoạn thi công cao điểm.
Hai cầu vượt trên tuyến cũng đang được gấp rút thi công, trong đó cầu vượt Láng Hạ đã hoàn thành 6/6 trụ, cầu vượt Nguyễn Chí Thanh đang thi công các trụ chính. Dự kiến trước ngày 2/9/2026, dự án sẽ hoàn thành toàn bộ nền đường và hoàn thành hai cầu vượt trước ngày 31/12/2026.

Dự án Vành đai 4 - Vùng Thủ đô đến nay đã đạt gần 99% chiều dài tuyến đã được bàn giao mặt bằng, với tổng diện tích khoảng 1.426 ha.
Về tiến độ thi công đối với dự án thành phần xây dựng đường song hành (đường đô thị) địa phận thành phố Hà Nội đã thi công được khoảng 35/51,5km bê tông nhựa. Giá trị sản lượng đến nay ước được khoảng 3.596/4.205 tỷ đồng (đạt khoảng 85%), phấn đấu hoàn thành toàn bộ đường song hành trong quý III/2026.
Dự án đường Vành đai 2,5, dự án hầm chui tại nút giao đường Vành đai 2,5 - đường Giải phóng đã hoàn thành trong Quý I/2026 ; đoạn Đầm Hồng - QL1A đã cơ bản thi công hoàn thành 1,6 km đường đã thông xe kỹ thuật ngày 10/2/2026. Đối với đoạn Nguyễn Trãi - hồ Đầm Hồng (tổng mức đầu tư hơn 2.432 tỷ đồng), đến nay toàn bộ mặt bằng đã được bàn giao vượt tiến độ.
Các đơn vị thi công đang triển khai đồng loạt tại khu vực ven hồ Đầm Hồng, đường Khương Đình, đường Bùi Xương Trạch và nút giao với đường Nguyễn Trãi; hệ thống cống ngầm tại khu vực gần hồ Đầm Hồng đã hoàn thành, mục tiêu thông tuyến vào ngày 10/10/2026.
Các đoạn còn lại tiếp tục được đẩy nhanh thi công hạng mục cống thoát nước dọc, móng cống thoát nước, nền đường.

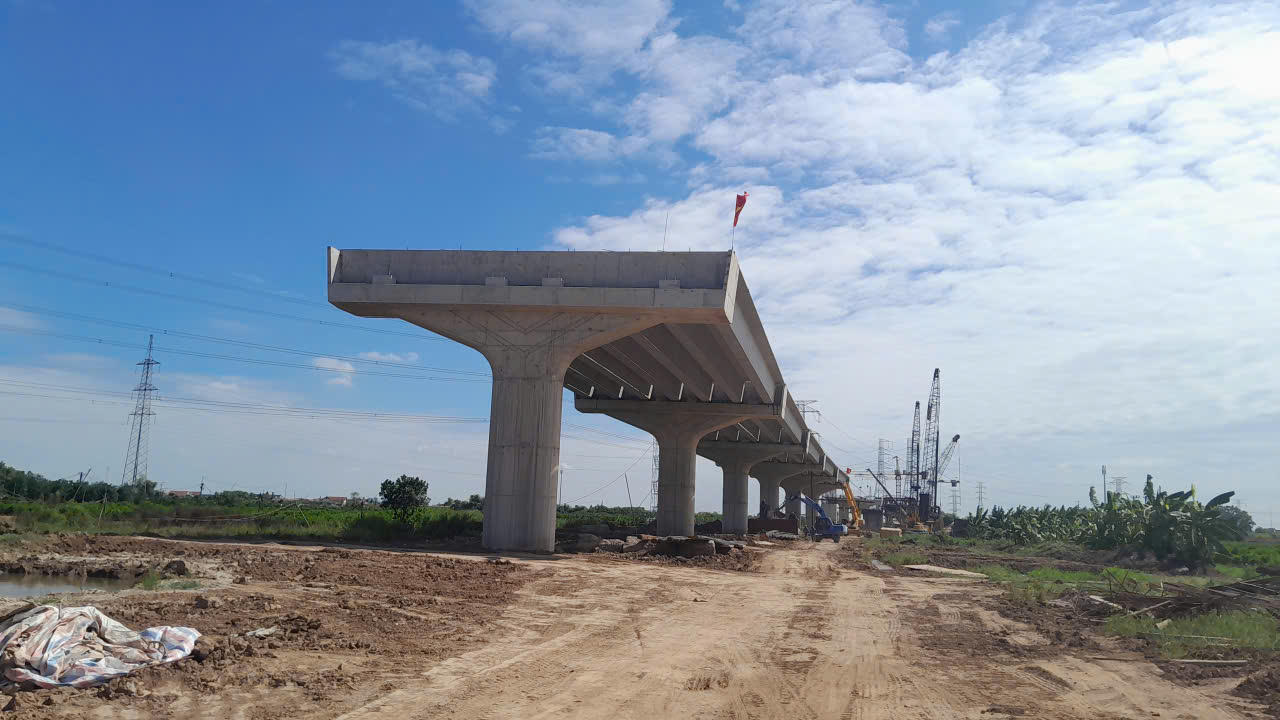

Dự án đường Vành đai 3,5 đoạn từ cầu Thượng Cát đến QL32, chủ đầu tư đã tiếp nhận mặt bằng 10.203 m2 đất giao thông từ phần nút giao Tây Thăng Long trên địa bàn phường Tây Tựu, Thượng Cát.
Các phường xã đang đẩy mạnh công tác GPMB, phấn đấu hoàn thành toàn trước 31/8/2026 theo chỉ đạo của Thành ủy tại thông báo số 398-TB/TU ngày 29/4/2026. Trên phạm vi mặt bằng được bàn giao, nhà thầu đang triển khai đúc cấu kiện đúc sẵn.
Nhóm Dự án cầu lớn vượt sông Hồng (07 cầu)
Hiện nay Hà Nội đang tăng tốc triển khai 7 dự án cầu qua sông Hồng, gồm Cầu Tứ Liên, cầu Ngọc Hồi, cầu Trần Hưng Đạo, cầu Thượng Cát, cầu Vân Phúc, cầu Hồng Hà và cầu Mễ Sở. Dự kiến hoàn thành vào quý II/2027 nhằm phục vụ Hội nghị APEC 2027.
Đến nay, các dự án cầu qua sông Hồng trên địa bàn Hà Nội đang được triển khai đồng loạt với nhiều hạng mục đạt tiến độ cao, 100% mặt bằng theo chỉ giới dự án đã được bàn giao.
Trong đó, cầu Tứ Liên và Trần Hưng Đạo còn một số nội dung liên quan đến phá dỡ công trình, di chuyển hạ tầng kỹ thuật; cầu Thượng Cát cần giải phóng mặt bằng bổ sung khoảng 1,147 ha do điều chỉnh dự án.
Đối với cầu Hồng Hà và cầu Mễ Sở tiếp tục tăng tốc thi công; cầu Hồng Hà đạt 798/941 cọc khoan nhồi, 28/70 bệ trụ, 23/70 thân trụ và hoàn thành 27/450 dầm Super-T.

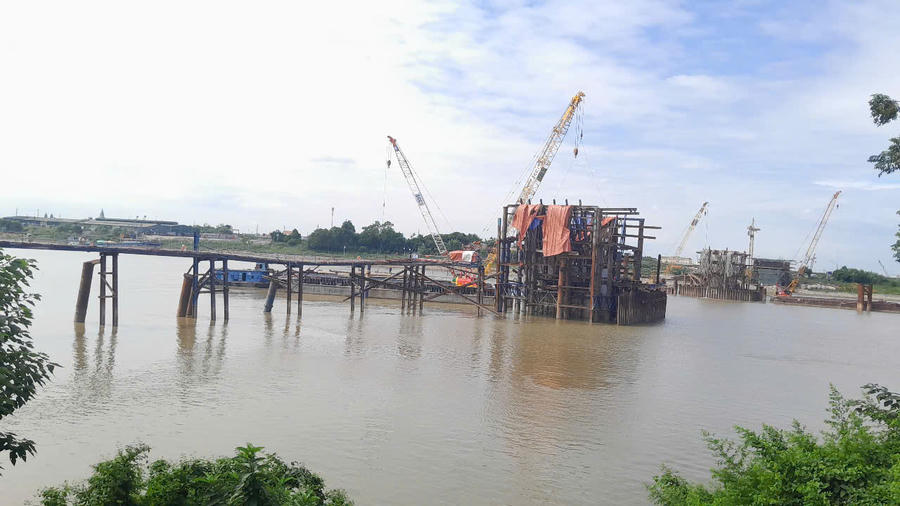

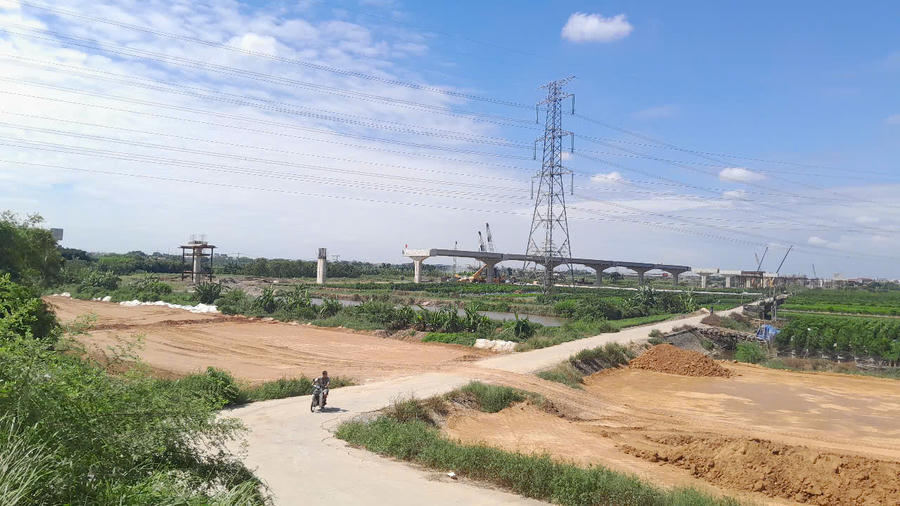

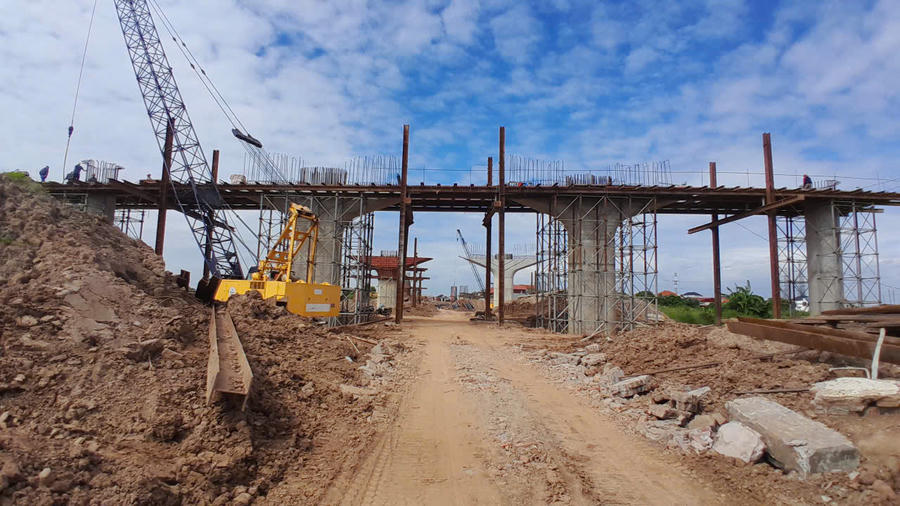

Cầu Mễ Sở đạt 360/596 cọc khoan nhồi, 15 bệ trụ, hoàn thành 5 thân trụ và 13 dầm Super-T.
Để đảm bảo tiến độ thi công, Chủ tịch UBND Thành phố yêu cầu Sở Xây dựng theo dõi, giám sát tiến độ 7 cây cầu theo "đường găng", cập nhật báo cáo theo tuần, tháng; đồng thời chú trọng ứng dụng máy móc, công nghệ hiện đại để rút ngắn thời gian thi công.
Dự án đường quốc lộ và các tuyến đường trọng điểm, quan trọng
Dự án tuyến đường sắt đô thị thí điểm thành phố Hà Nội, đoạn Nhổn - Ga Hà Nội, hiện nay công tác khoan hầm bằng hai robot TBM (TBM 1 mang tên “Thần tốc”, TBM 2 mang tên “Táo bạo") tại Dự án tuyến đường sắt đô thị Nhổn - Ga Hà Nội đã hoàn thành toàn bộ.
Việc tháo dỡ TBM số 2 tại ga S12 đánh dấu một cột mốc quan trọng của gói thầu CP03 - Hầm và các ga ngầm, tạo điều kiện để dự án chuyển sang các công đoạn thi công tiếp theo, hướng tới mục tiêu hoàn thành toàn tuyến trong thời gian tới. Hiện Ban Quản lý đường sắt đô thị Hà Nội cùng các đơn vị liên quan đang tiếp tục xử lý một số tồn tại về giải phóng mặt bằng tại khu vực ga S12 và ga S9 nhằm bảo đảm tiến độ triển khai các hạng mục còn lại của dự án.
Song song với việc triển khai những dự án hạ tầng kỹ thuật, giao thông đô thị, Hà Nội cũng đang triển khai nhiều dự án thoát nước, hồ điều hòa nhằm hoàn chỉnh hệ thống hạ tầng kỹ thuật thoát nước, góp phần vào sự phát triển hạ tầng đô thị bền vững của thành phố.

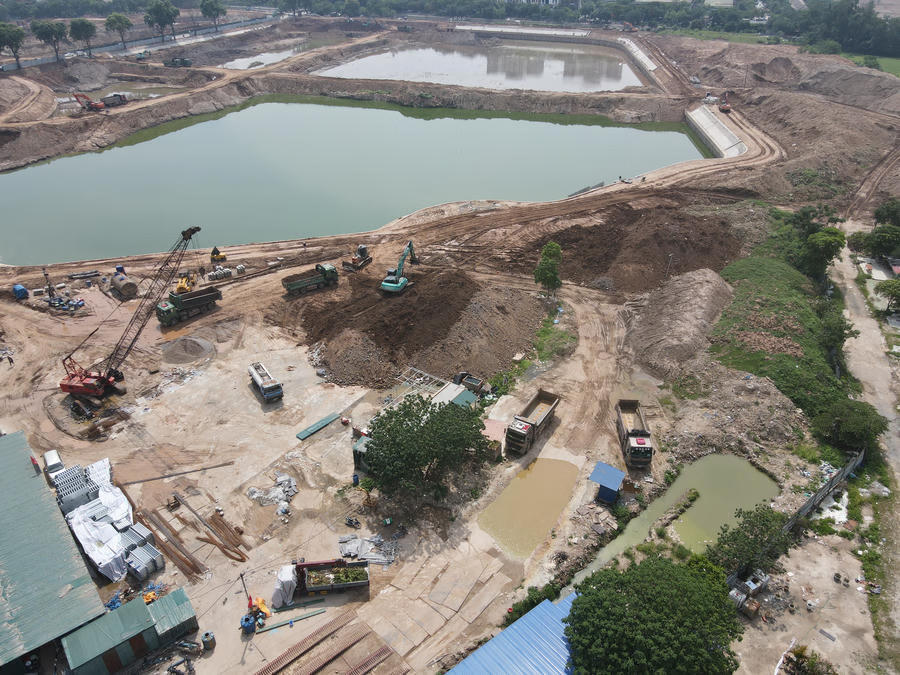

Dự án Hồ điều hòa Mễ Trì (Đồng Bông 2) tại phường Đại Mỗ, dự án có vốn đầu tư gần 400 tỷ đồng, được khởi công từ đầu năm 2026. Dự án đã hoàn thành khoảng 65% khối lượng thi công các hạng mục chính. Đã cơ bản hoàn thành kè bao quanh hồ.
Công tác đào đất và nạo vét lòng hồ đã cơ bản hoàn thành. Hệ thống cống điều tiết, cống dẫn và tiêu thoát nước đã hoàn thành 5/6 hạng mục, hạng mục còn lại đang được gấp rút hoàn thiện.
Dự án Hồ điều hòa Cự Khối trên địa bàn phường Long Biên, khởi công vào cuối năm 2025 với tổng diện tích 30,25 ha.
Dự án thuộc gói đầu tư 972,5 tỷ đồng gồm tuyến mương Việt Hưng - Cầu Bây. Hiện dự án đang được đẩy nhanh tiến độ thi công cả ngày và ban đêm nhằm đảm bảo tiến độ.
Dự án Cụm hồ điều hòa Yên Nghĩa 1 và 2 tại khu vực xã An Khánh, có tổng diện tích 25 ha, vốn đầu tư hơn 1.100 tỷ đồng đang được thi công khẩn trương nhằm tăng năng lực thoát nước cho khu vực phía Tây.
