Thanh tra Chính phủ chỉ ra những sai phạm tại dự án cao tốc Hữu Nghị - Chi Lăng

Pháp luật về kinh tế
14/12/2025 07:23
N. Trường
aa
Thanh tra Chính phủ vừa ban hành Thông báo kết luận thanh tra việc chấp hành chính sách, pháp luật Dự án tuyến cao tốc cửa khẩu Hữu Nghị - Chi Lăng.

Thanh tra Chính phủ (TTCP) vừa thông báo kết luận thanh tra số 3225/TB-TTCP việc chấp hành chính sách, pháp luật Dự án tuyến cao tốc cửa khẩu Hữu Nghị - Chi Lăng (tỉnh Lạng Sơn).

Kết luận thanh tra (KLTT) đã được Phó Thủ tướng Thường trực Chính phủ Nguyễn Hòa Bình có ý kiến chỉ đạo tại Văn bản số 5276/VPCP-V.I của Văn phòng Chính phủ.

Dự án tuyến cao tốc của khẩu Hữu Nghị - Chi Lăng, dài khoảng 43km, được Thủ tướng Chính phủ phê duyệt chủ trương đầu tư. Quá trình triển khai thực hiện từ năm 2016, đến tháng 7/2025 sau gần 10 năm dự án vẫn chưa hoàn thành, đang thực hiện việc thi công xây lắp (khối lượng hoàn thành đạt khoảng 30%).

Thay đổi hình thức đầu tư 3 lần

Trong quá trình thực hiện dự án đã gặp nhiều khó khăn, vướng mắc nên phải dừng thực hiện và thay đổi hình thức đầu tư 3 lần, thay đổi cơ quan chủ quản đầu tư 2 lần.

Cụ thể, lần 1: Dự án thực hiện theo hình thức đầu tư công từ 2016 - 2018 do Tổng công ty đầu tư phát triển đường cao tốc Việt Nam (VEC) làm chủ đầu tư; Cơ quan chủ quản đầu tư là Bộ Giao thông vận tải (nay là Bộ Xây dựng).

Lần 2: Dự án thực hiện theo hình thức đầu tư BOT từ 2018 - 2022, UBND tỉnh Lạng Sơn là cơ quan nhà nước có thâm quyền; Nhà đầu tư thực hiện Dự án thành phần 2 là Liên danh Công ty CP đầu tư - UDIC, Công ty CP Licogi 16, Công ty TNHH Hòa Hiệp.

Doanh nghiệp thực hiện dự án thành phần 1 có tên gọi Công ty CP BOT Bắc Giang - Lạng Son (DNDA TP1); Doanh nghiệp thực hiện dự án thành phần 2 là Công ty cổ phần BOT Bắc Giang - Lạng Sơn - Hữu Nghị (DNDA TР2).

Trong quá trình thực hiện dự án đã gặp các khó khăn, vướng mắc do Nhà đầu tư không huy động đủ vốn chủ sở hữu (20%) và Ngân hàng không thực hiện việc cấp vốn cho dự án nên đã tạm dừng thi công từ đầu năm 2019.

Sau đó, dự án thành phần 2 được tách ra khỏi dự án đầu tư tuyến cao tốc Bắc Giang - Lạng Sơn thành dự án độc lập.

Tại thời điểm dừng thực hiện, dự án đang trong giai đoạn triển khai thi công xây lắp một số gói thầu, DNDA TP2 đã bàn giao hồ sơ cho Ban Quản lý dự án (QLDA) Đầu tư xây dựng tỉnh Lạng Sơn.

Lần 3: Dự án (độc lập) thực hiện theo hình thức đầu tư đối tác công tư (PPP) từ 2022-2025. Nhà đầu tư là Liên danh Công ty CP Xây dựng Đèo Cả - Công ty CP Tập đoàn Đèo Cả - Công ty CP Xây dựng công trình 568 - Công ty CP Lizen. Tổng mức đầu tư 11.024,7 tỷ đồng.

Tại thay đổi lần 3 này, HĐND tỉnh Lạng Sơn đã ban hành Nghị quyết số 18/NQ-HĐND ngày 28/4/2025 điều chỉnh chủ trương đầu tư dự án, trong đó, ...điều chỉnh cơ cầu nguồn vốn. Tuy nhiên đến thời điểm thanh tra, UBND tỉnh chưa ban hành quyết định điều chỉnh dự án đầu tư.

Sai phạm những gì tại dự án?

Theo TTCP, bên cạnh kết quả tích cực đạt được, trong quá trình triển khai thực hiện dự án, UBND tỉnh Lạng Sơn và các cơ quan có liên quan còn một số thiếu sót, sai phạm.

Cụ thể, trong lần thay đổi hình thức đầu tư thứ 1 (hình thức đầu tư công từ 2016 - 2018), Bộ Xây dựng (Bộ GTVT trước đây), UBND tỉnh Lạng Sơn, VEC, Sở Xây dựng tỉnh Lạng Sơn, Ban QLDA tỉnh và các đơn vị có liên quan chưa thực hiện việc rà soát xác định cụ thể các hồ sơ khảo sát, thiết kế (do VEC thực hiện) đã tận dụng được, không tận dụng được; chưa xác định cụ thể (đơn giá, giá trị) các khoản chi phí (khảo sát, thiết kế...) do VEC đã thực hiện và chưa phê duyệt quyết toán các khoản chi phí này.

Thanh tra Chính phủ chỉ ra những sai phạm tại dự án cao tốc Hữu Nghị - Chi Lăng

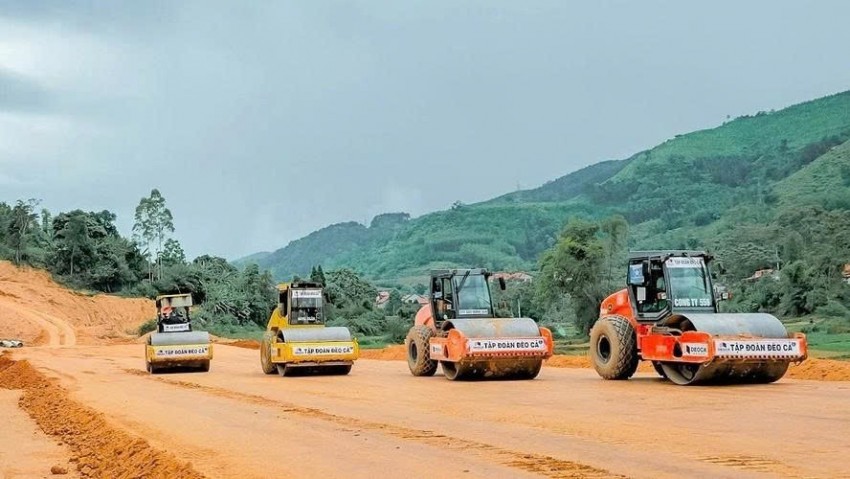

Một góc dự án cao tốc Hữu Nghị - Chi Lăng đang thị công. (Ảnh: IT).

Ở lần thay đổi hình thức đầu tư thứ 2 (hình thức đầu tư BOT từ 2018 - 2022), TTCP chỉ ra UBND tỉnh Lạng Sơn không thực hiện theo trình tự, thủ tục chuyển đổi hình thức đầu tư công sang hình thức đối tác công tư (PPP) theo quy định.

Ban QLDA tỉnh không thực hiện việc bàn giao hồ sơ (khảo sát, thiết kế) do VEC đã thực hiện cho Nhà đầu tư BOT Bắc Giang - Lạng Sơn.

VEC và Ban QLDA2 (thuộc Bộ GTVT) không bàn giao hiện trường cho UBND tỉnh Lạng Sơn, do đó, UBND tỉnh Lạng Sơn và các cơ quan chức năng không có cơ sở bàn giao hiện trường cho Nhà đầu tư BOT Bắc Giang - Lạng Sơn.

Cơ quan Thanh tra cũng chỉ rõ, DNDA TP2 khi ký Phụ lục hợp đồng số 02 với UBND tỉnh Lạng Sơn chưa đảm bảo số vốn chủ sở hữu tối thiểu theo quy định (600/949,31 tỷ đồng). DNDA TP2 không thực hiện việc rà phá bom mìn, vật nổ nhưng vẫn tổ chức thi công các gói thầu xây lắp.

Ban QLDA tỉnh và DNDA TP2 chưa thực hiện việc thống kê xác định khối lượng, công việc do DNDA TP2 đã thực hiện và chưa tiến hành thanh quyết toán các khoản chi phí do DNDA TP2 đã thực hiện.

Tại lần thay đổi hình thức đầu tư thứ 3 (hình thức đầu tư đối tác công tư (PPP)), công tác lập, thẩm định, phê duyệt hồ sơ Thiết kế kỹ thuật, thiết kế Bản vẽ thi công, dự toán chậm so với tiến độ tổng thể được phê duyệt làm ảnh hưởng tới quá trình triển khai thi công; còn nhiều sai sót (đã nêu tại phần kết quả kiểm tra, xác minh).

Tiến độ thực hiện các gói thầu xây lắp chậm so với hợp đồng; nhà thầu tổ chức thi công trước khi hồ sơ thiết kế Bản vẽ thi công được phê duyệt... Nhà đầu tư và doanh nghiệp dự án chậm giải ngân vốn vay và vốn hợp pháp khác theo Hợp đồng BOT; chưa thu xếp đủ tài chính để thực hiện dự án theo quy định.

Theo Hồ sơ thiết kế được phê duyệt, dự án còn khoảng 1,5 triệu m³ đất, đá đổ thải chưa được UBND tỉnh bố trí bãi đổ thải.

Các nhà thầu thi công xây dựng chưa hoàn thiện thủ tục đăng ký khai thác khoáng sản; cơ quan chức năng của tỉnh chưa thực hiện việc thu phí bảo vệ môi trường. Cơ quan NNCTQ chưa giao đất cho DNDA, chưa xác định số tiền phải nộp phần bổ sung diện tích đất chuyên trồng lúa.

Ngoài ra cơ quan thanh tra cũng chỉ ra Ban QLDA tỉnh chưa bàn giao hồ sơ, tài liệu, hiện trường, khối lượng đã thi công của các gói thầu xây lắp do DNDA TP2 đã thực hiện (trước năm 2018) cho DNDA khi thực hiện dự án (độc lập) theo hình thức đối tác công tư PPP.

Ngân hàng không thực hiện theo đúng cam kết bố trí vốn cho Nhà đầu tư và không thực hiện ý kiến chỉ đạo của Thủ tướng Chính phủ, ảnh hưởng rất lớn đến việc triển khai thực hiện dự án.

TTCP cũng chỉ rõ, UBND tỉnh Lạng Sơn trình và HĐND tỉnh Lạng Sơn ban hành Nghị quyết điều chỉnh tăng phần vốn nhà nước tham gia dự án khi chưa cân đối được vốn đầu tư theo quy định.

UBND tỉnh Lạng Sơn đề nghị cấp có thẩm quyền hỗ trợ từ nguồn NSTW thực hiện dự án là 2.700 tỷ đồng, ngoài kế hoạch đầu tư công (nằm ngoài tổng số vốn phân bổ cho tỉnh theo nguyên tắc, tiêu chí, định mức). Đến thời điểm thanh tra, UBND tỉnh Lạng Sơn chưa ban hành quyết định điều chỉnh dự án đầu tư.

Để xảy ra các thiểu sót, sai phạm trong quá trình triển khai thực hiện dự án, TTCP chỉ rõ trách nhiệm thuộc Bộ Xây dựng, HĐND tỉnh, UBND tỉnh Lạng Sơn, Sở Xây dựng tỉnh Lạng Sơn; Ban QLDA2 thuộc Bộ GTVT, Tổng công ty ĐTPT đường cao tốc Việt Nam (VEC); Ban Quản lý dự án Đầu tư xây dựng tỉnh Lạng Sơn, Công ty cổ phân BOT Bắc Giang - Lạng Sơn - Hữu Nghị, Công ty cố phẩn cao tốc Hữu Nghị - Chi Lăng, các Nhà thầu thi công các Gói thầu EC01, EC02, EC03, EC04; đơn vị lập, đơn vị thẩm tra, đơn vị thẩm định Hồ sơ TKKT, thiết kế BVTC và các cơ quan, đơn vị có liên quan được nêu tại kết luận thanh tra.

Báo Pháp luật Việt Nam sẽ tiếp tục thông tin.

bài liên quan
Mới nhất
Đọc nhiều
“Phiên tòa giả định và Giáo dục pháp luật học đường” - đưa pháp luật đến gần hơn với học sinh

“Phiên tòa giả định và Giáo dục pháp luật học đường” - đưa pháp luật đến gần hơn với học sinh

Chương trình tuyên truyền, phổ biến giáo dục pháp luật trong trường học, góp phần nâng cao ý thức chấp hành pháp luật cho học sinh, hướng tới mục tiêu xây dựng môi trường học đường an toàn, thân thiện.
Triệt phá đường dây cho vay lãi nặng với lãi suất “cắt cổ” hoạt động trên không gian mạng

Triệt phá đường dây cho vay lãi nặng với lãi suất “cắt cổ” hoạt động trên không gian mạng

Các đối tượng đã lợi dụng mạng xã hội để cho vay tiền nhanh, không thế chấp với lãi suất "cắt cổ" nhằm thu lợi bất chính.
Chiến sĩ Cảnh sát cơ động Quảng Trị hiến máu cứu bệnh nhân nguy kịch

Chiến sĩ Cảnh sát cơ động Quảng Trị hiến máu cứu bệnh nhân nguy kịch

Các cán bộ, chiến sĩ Cảnh sát cơ động tỉnh Quảng Trị vừa trực tiếp hiến máu cứu bệnh nhân nguy kịch.
Tin bài khác
Nghệ An: Cấp phép cho 194 mỏ vật liệu phục vụ dự án đường bộ cao tốc Vinh - Thanh Thủy

Nghệ An: Cấp phép cho 194 mỏ vật liệu phục vụ dự án đường bộ cao tốc Vinh - Thanh Thủy

Đoàn công tác kiểm tra của UBND Nghệ An vừa có buổi kiểm tra việc triển khai thực hiện, rà soát mỏ vật liệu; công tác giải phóng mặt bằng, tái định cư Dự án Đầu tư xây dựng đường bộ cao tốc Vinh - Thanh Thủy.
Đưa ngành gỗ đạt 25 tỷ USD: Số hóa nguồn gốc từ mã số vùng trồng

Đưa ngành gỗ đạt 25 tỷ USD: Số hóa nguồn gốc từ mã số vùng trồng

Năm 2025, ngành gỗ Việt Nam ghi nhận kỷ lục mới với kim ngạch 18,5 tỷ USD. Tuy nhiên, đi cùng với đó là những thách thức.
VietinBank triển khai gói vay ưu đãi cho khách hàng kinh doanh từ 5,1%/năm

VietinBank triển khai gói vay ưu đãi cho khách hàng kinh doanh từ 5,1%/năm

Trước thềm Tết Nguyên Đán, khi nhu cầu bổ sung vốn để nhập hàng, mở rộng kinh doanh và chuẩn bị cho mùa cao điểm mua sắm gia tăng mạnh, VietinBank triển khai chương trình vay ưu đãi dành cho hộ kinh doanh và cá nhân kinh doanh với lãi suất chỉ từ 5,1%, nằm trong khuôn khổ chiến dịch “Ngân hàng đồng hành – An tâm kinh doanh”. Chương trình nhằm đồng hành cùng người kinh doanh trong giai đoạn đầu năm mới, hỗ trợ tiếp cận nguồn vốn thuận lợi, giảm áp lực chi phí tài chính, giúp hoạt động kinh doanh diễn ra suôn sẻ, sẵn sàng bứt tốc đón Tết.
Đất dự án trưng bày sản phẩm làng nghề Tân Triều đang sử dụng sai mục đích

Đất dự án trưng bày sản phẩm làng nghề Tân Triều đang sử dụng sai mục đích

Được giao quản lý Cụm công nghiệp làng nghề Tân Triều (phường Thanh Liệt, TP Hà Nội), Công ty Cổ phần Đầu tư và Kinh doanh Xuất nhập khẩu Vạn Thuận bị phản ánh đang để một phần đất quy hoạch "biến tướng" khi sử dụng không đúng mục đích.
Doanh nghiệp có thể nộp hồ sơ giấy để không gián đoạn cung ứng hóa chất

Doanh nghiệp có thể nộp hồ sơ giấy để không gián đoạn cung ứng hóa chất

Bộ Công Thương vừa yêu cầu các đơn vị khẩn trương triển khai thủ tục hành chính theo Luật Hóa chất mới, đồng thời cho phép tiếp nhận hồ sơ bản giấy để tránh phát sinh chi phí logistics cho doanh nghiệp.
Nhếch nhác dự án gần 2 thập kỷ chưa triển khai bên cạnh trụ sở UBND phường Hoàng Mai

Nhếch nhác dự án gần 2 thập kỷ chưa triển khai bên cạnh trụ sở UBND phường Hoàng Mai

Dự án Khu chức năng đô thị Trũng Kênh được UBND Thành phố Hà Nội phê duyệt từ tháng 6/2007, nhưng đến nay đã gần 2 thập kỷ dự án vẫn chưa triển khai, thay vào đó là cỏ mọc hoang, rác thải, bến bãi tự phát "mọc" lên.
Hơn 10 triệu cổ phần rao bán tại Công ty Cổ phần Nông sản thực phẩm xuất khẩu Cần Thơ bị "ế"

Hơn 10 triệu cổ phần rao bán tại Công ty Cổ phần Nông sản thực phẩm xuất khẩu Cần Thơ bị "ế"

Mới đây, SCIC đã có thông báo bán đấu giá hơn 10 triệu cổ phần tại Công ty Cổ phần Nông sản thực phẩm xuất khẩu Cần Thơ không có nhà đầu tư đăng ký tham gia.
Cận cảnh bến xe khách hiện đại bậc nhất Thủ đô đang hình thành

Cận cảnh bến xe khách hiện đại bậc nhất Thủ đô đang hình thành

Bến xe khách Yên Sở hiện đại bậc nhất Thủ đô với công suất gần 1.000 lượt xe mỗi ngày đang dần hình thành với điểm nhấn là tòa nhà hình tròn 4 tầng.
5 địa phương có tốc độ tăng GRDP cao nhất năm 2025

5 địa phương có tốc độ tăng GRDP cao nhất năm 2025

Trong bức tranh kinh tế năm 2025, điểm nhấn nổi bật là nhóm địa phương có bứt phá mạnh mẽ về tốc độ tăng GRDP.
Nghịch lý thị trường bất động sản: Nguồn cung tăng mạnh, giá bán vẫn cao

Nghịch lý thị trường bất động sản: Nguồn cung tăng mạnh, giá bán vẫn cao

Báo cáo mới nhất từ Bộ Xây dựng về thị trường bất động sản năm 2025 đang phác thảo một bức tranh với những mâu thuẫn. Dù các chỉ số về nguồn cung dự án và lượng giao dịch có sự tăng trưởng vượt bậc so với năm trước, nhưng đi kèm với đó là sự "leo thang" chóng mặt của giá bán.
tong bi thu to lam lam viec voi 2 tinh an giang kien giang

Tổng Bí thư Tô Lâm làm việc với 2 tỉnh An Giang, Kiên Giang

Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
tien giang dieu tra vu chu doanh nghiep gao nghi bi lua hon 420 ty dong

Tiền Giang: Điều tra vụ chủ doanh nghiệp gạo nghi bị lừa hơn 420 tỷ đồng

Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
quang ninh can canh xe tai cho dat chay ram rap suot ngay dem dan lo hong duong o nhiem

Quảng Ninh: Cận cảnh xe tải chở đất chạy rầm rập suốt ngày đêm, dân lo hỏng đường, ô nhiễm

Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
trao quyet dinh bo nhiem thu truong bo tu phap nguyen thanh tu

Trao quyết định bổ nhiệm Thứ trưởng Bộ Tư pháp Nguyễn Thanh Tú

Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
cong nhan tp phu quoc la do thi loai i truc thuoc tinh kien giang

Công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang

Ngày 21/1, Phó Thủ tướng Chính phủ Trần Hồng Hà vừa ký quyết định về việc công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang.
