Nghệ An: Chạy đua thời tiết, khắc phục sự cố điện
Để đảm bảo kịp thời cấp điện trở lại cho hơn 10.500 khách hàng, các cán bộ nhân viên điện lực Quỳ Châu phải dầm mình trong mưa khắc phục sự cố.
Công an vào cuộc vụ đá đè khiến 3 người tử vong tại Nghệ An
Video ô tô húc bay mẹ con trên Quốc lộ 7A tại Nghệ An
Nghệ An: Tìm thấy thi thể cụ ông mất tích do mưa lũ tại huyện Quỳ Châu
Nghệ An: Mưa lớn kéo dài khiến QL48 ngập sâu
Nghệ An: Hoàn thành việc tổng kiểm tra an toàn PCCC tại các chung cư, nhà ở nhiều căn hộ trước 10/11
Do ảnh hưởng của mưa lớn kéo dài, hệ thống điện Trung thế tại huyện Quế Phong bị ảnh hưởng nghiêm trọng.
Tại xã Châu Thôn (Quế Phong - Nghệ An) cột điện số 49 ĐZ 381E15.12 bị trôi gây mất điện 74 trạm biến áp và hơn 10.500 khách hàng sử dụng điện tại 8 xã thuộc 2 huyện Quế Phong và Tương Dương.

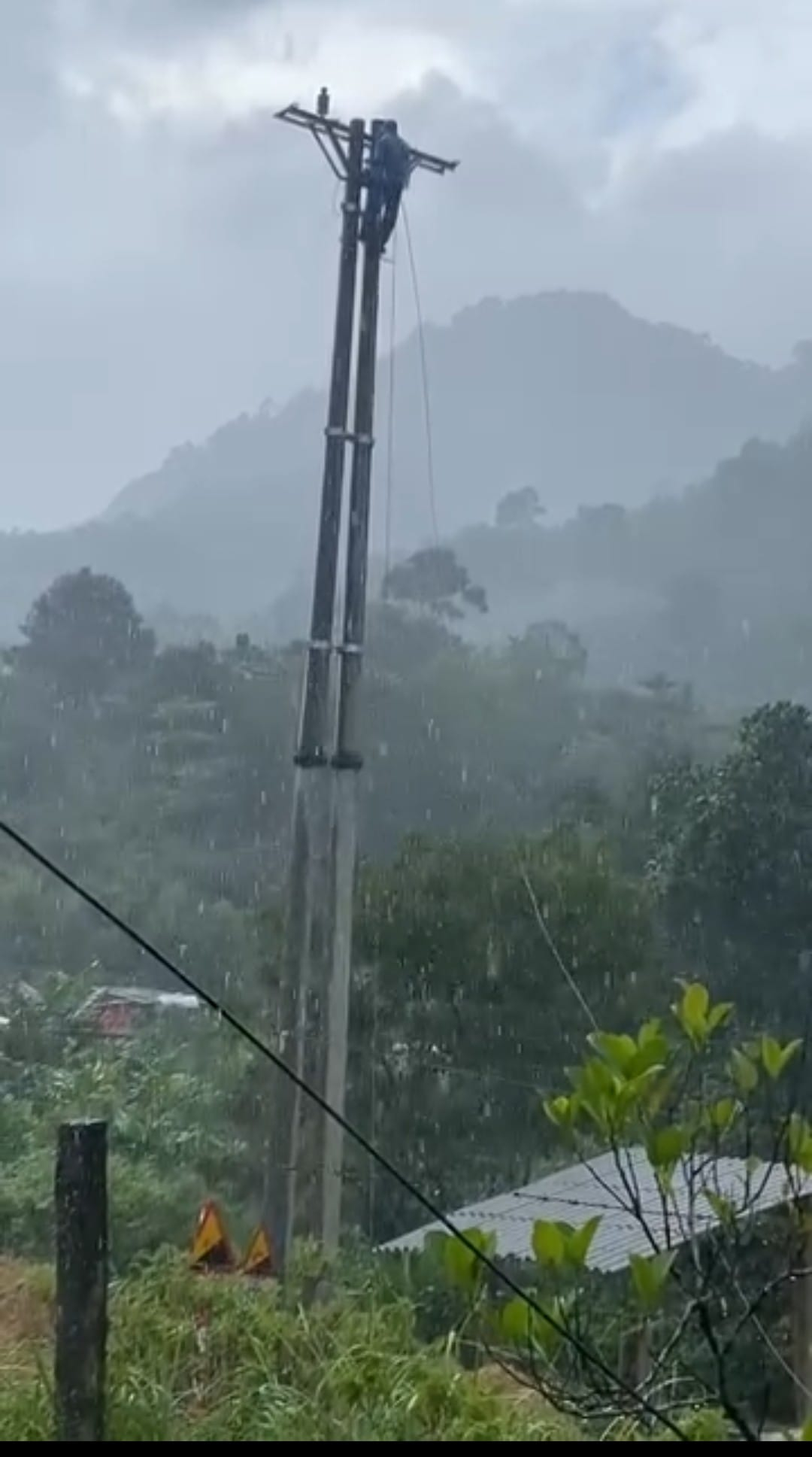

Dầm mình trong mưa khắc phục sự cố.
Theo đó, từ đêm 26 rạng sáng 27/9, hệ thống đường dây Trung thế 35 kV gặp sự cố. Theo đó, toàn bộ hệ thống cột và dây điện tại vị trí trên bị sạt lở, đổ, trôi xuống sông.

Nỗ lực ngày đêm...
Ông Phan Anh Tuấn - Phó Giám đốc kỹ thuật Điện lực huyện Quỳ Châu cho biết: Được sự qua tâm, hỗ trợ của Công ty điện lực Nghệ An, đặc biệt sự chỉ đạo sát sao của lãnh đạo UBND huyện Quế Phong nên sự cố đã được khắc phục sau 6 ngày đêm canh mưa xử lý.

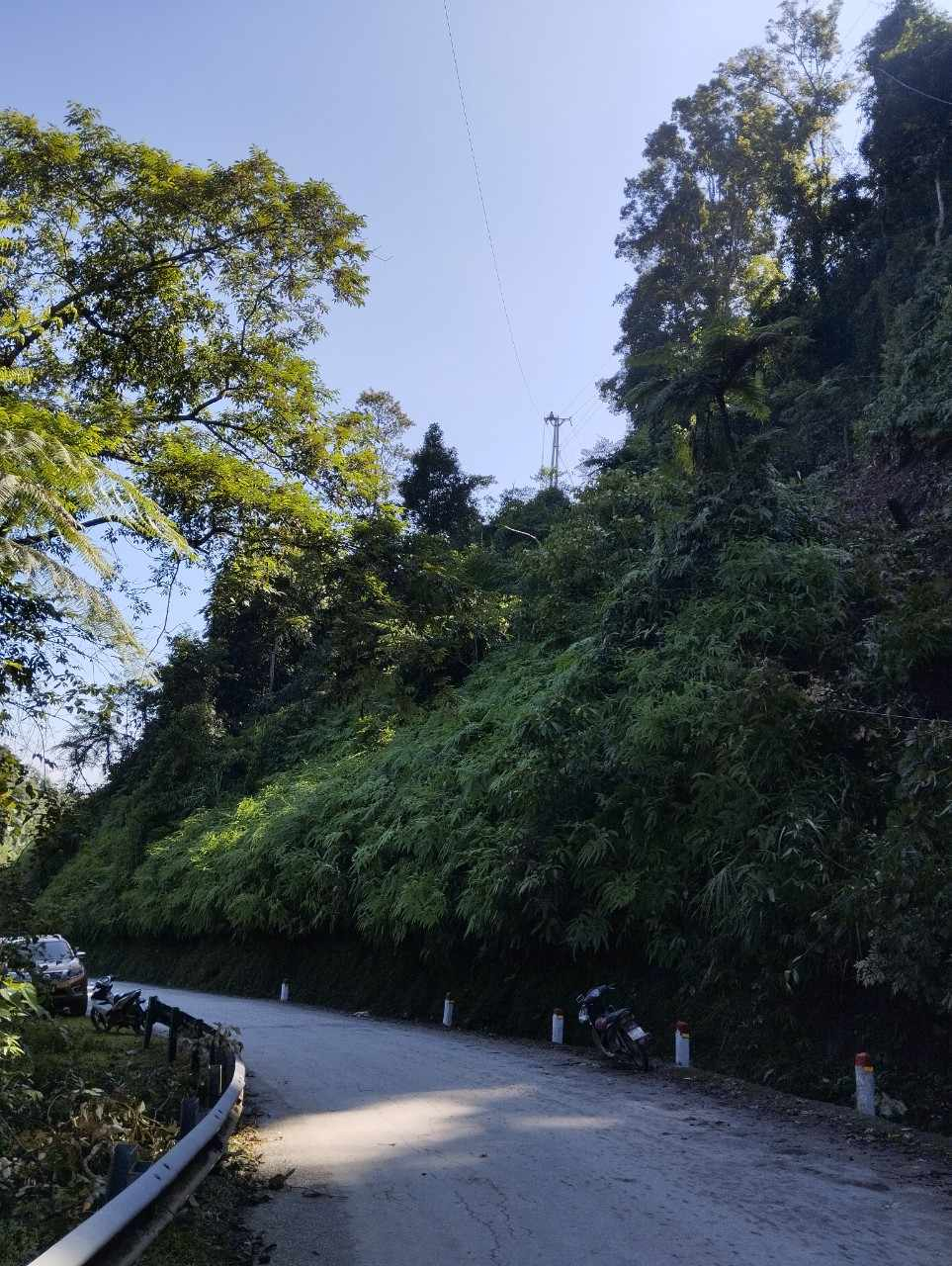

Nhiều vị trí cột, dây dẫn trên đồi cao.
Chia sẻ về quá trình khắc phục sự cố, ông Tuấn cho biết thêm: Do địa hình phức tạp, di chuyển khó khăn nên ngành Điện lực và chính quyền huyện Quế Phong quyết định di dời, nắn tuyến đường dây xuống ta luy âm dọc đường QL16 từ Km 640+700 đến 670+700.

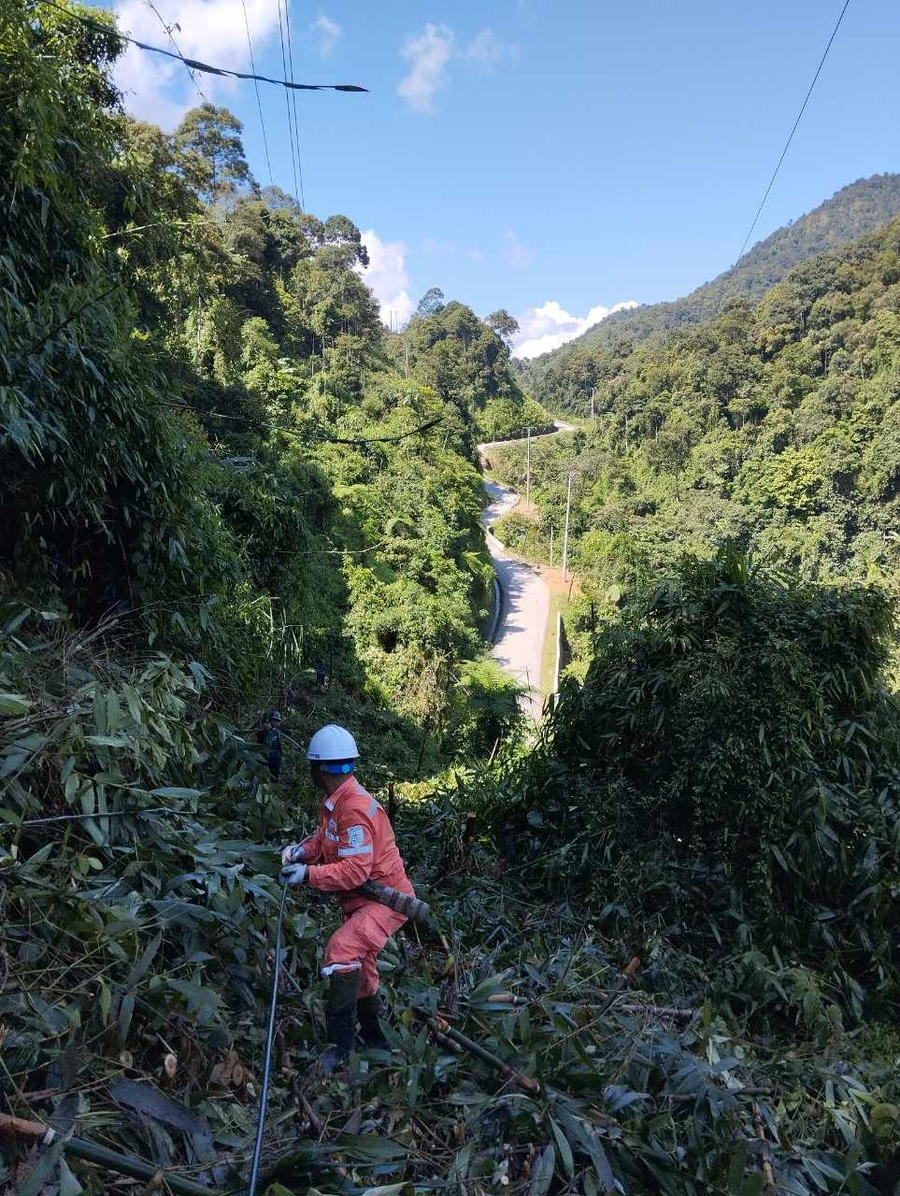

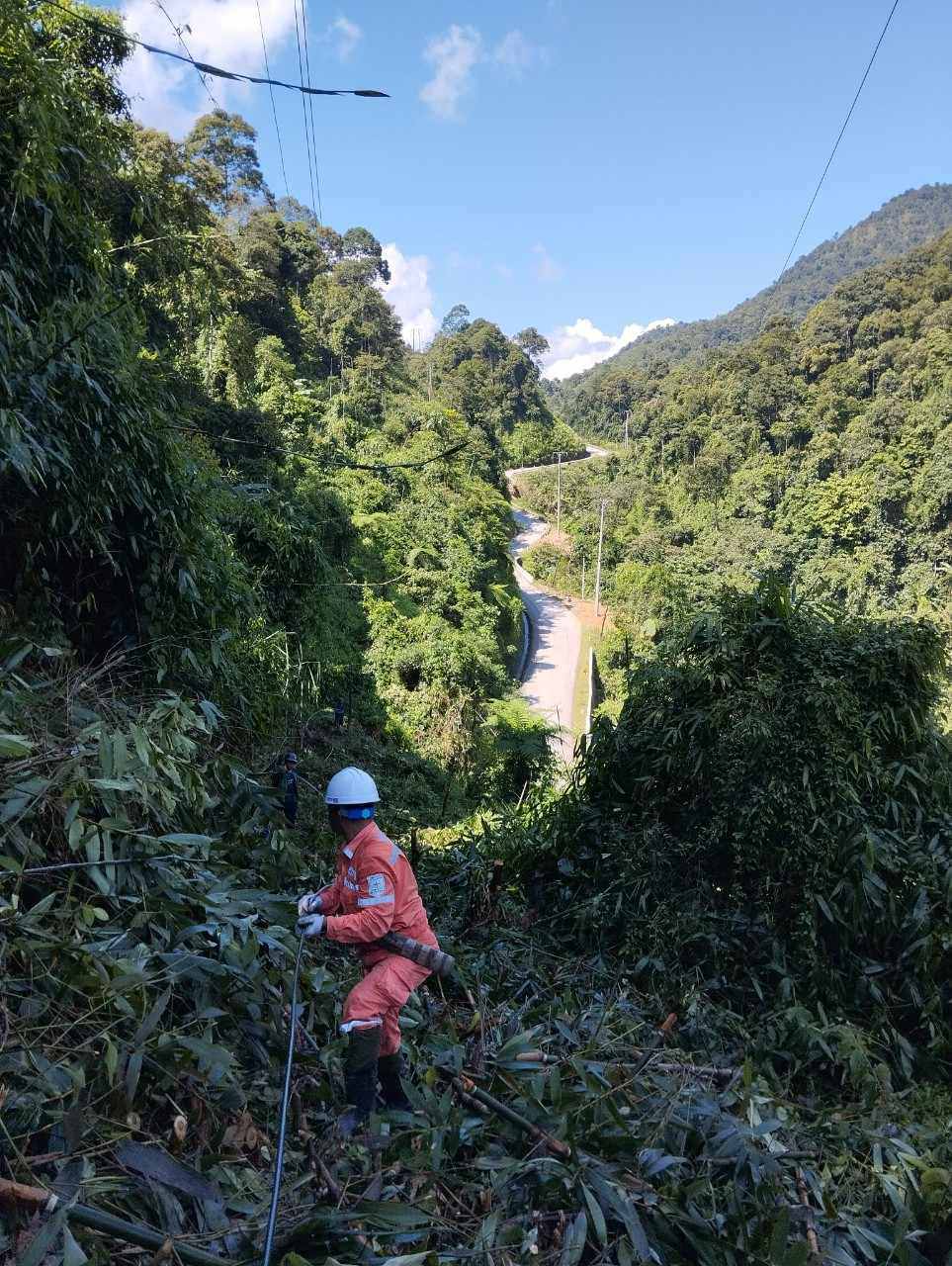

Khối lượng công việc khổng lồ được hoàn thành trong thời gian ngắn.

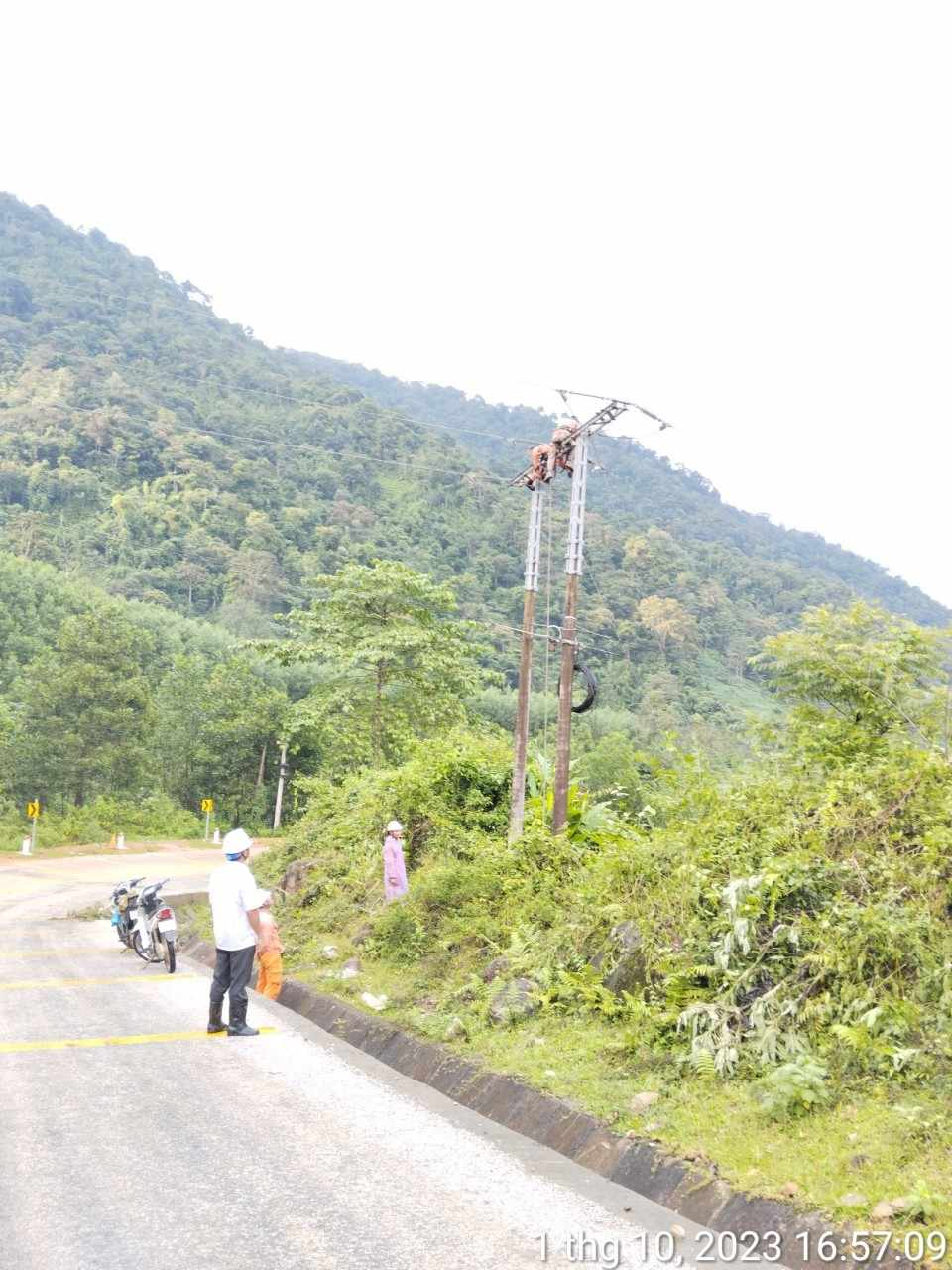

Vị trí cột điện số 49 gần khu vực Dốc Chuối, nơi thường xuyên xảy ra mưa. Đặc biệt, từ trưa đến chiều liên tục có mưa nên quá trình hết sức khó khăn.

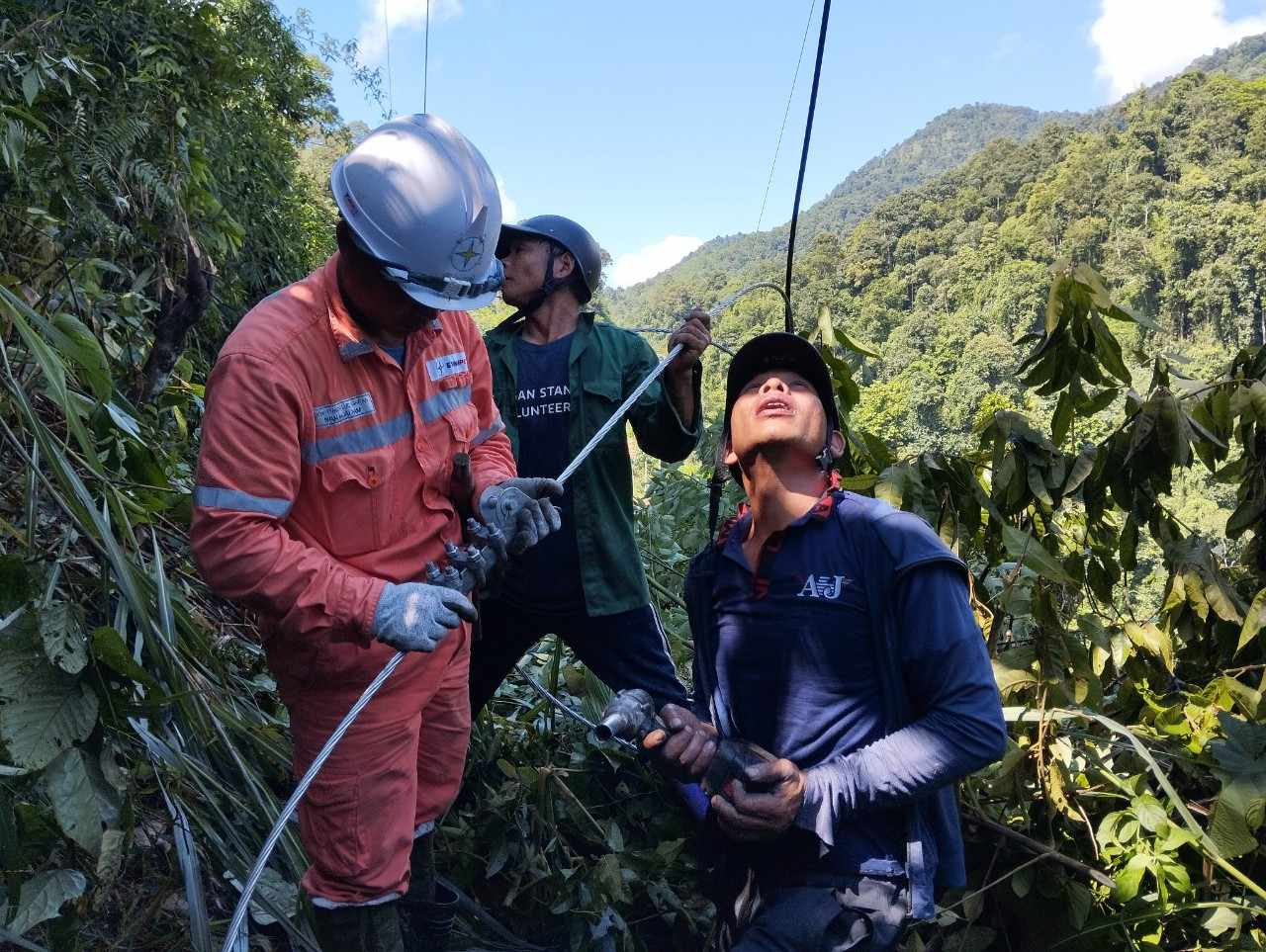

Anh em công nhân phải thường trực làm việc bất kể ngày đêm, canh thời điểm không có mưa để thi công, đảm bảo có điện trở lại trong thời gian sớm nhất có thể.

Cán bộ điện lực Quỳ Châu sát sao chỉ đạo, khắc phục sự cố.
Không những vậy, vị trí dựng các điểm cột mới, dây dân nằm trên các đồi nên quá trình khắc phục gặp không ít khó khăn.
Tuy nhiên, bằng sự nỗ lực của đội ngũ cán bộ, nhân viên điện lực Quỳ Châu cùng các đơn vị địa phương, sau 6 ngày đêm hơn 10.000 hộ dân đã được sử dụng điện bình thường.

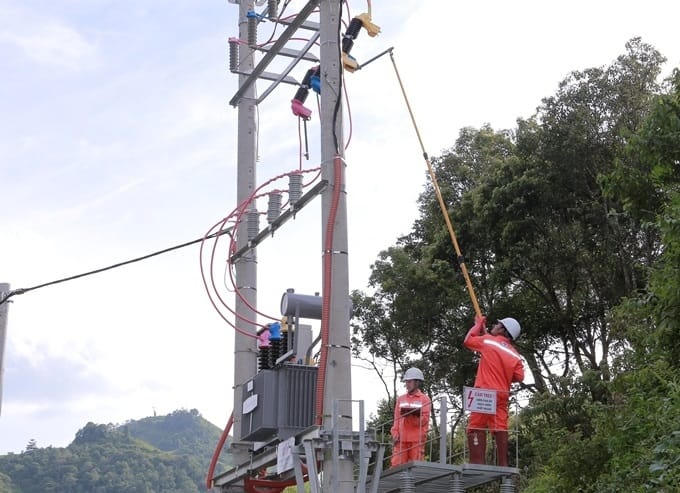

Chính thực vận hành trở lại sau 6 ngày đêm căng mình khắc phục.
Chỉ trong một thời gian ngắn, điện lực Quỳ Châu đã huy động hàng trăm ngày công nhân lực cùng phương tiến dựng mới 5 vị trí cột, kéo lại 800m đường dây.
