Kỳ 2 - Vi phạm tại 6 dự án BOT, BT ở TP Hồ Chí Minh

Hình sự & tố tụng hình sự
05/07/2017 10:30
Bảo Như
aa
Những vi phạm của cơ quan quản lý nhà nước có thẩm quyền đã làm biến dạng hiệu quả đầu tư tại 6 dự án BT, BOT trong lĩnh vực giao thông, môi trường trên địa bàn TP.HCM.


Thiếu chuyên nghiệp

Như Báo Đầu tư số 78 (ngày 30/6/2017) đưa tin, Thanh tra Chính phủ vừa hoàn tất Kết luận Thanh tra số 1423/KL - TTCP về việc chấp hành quy định của pháp luật trong việc thực hiện một số dự án đầu tư theo hình thức BT, BOT trong lĩnh vực giao thông, môi trường trên địa bàn TP.HCM.

Bên cạnh Công ty cổ phần Đầu tư xây dựng Phú Mỹ, một nhà đầu tư khác có tần suất xuất hiện khá dày trong Kết luận số 1423 là Công ty cổ phần Đầu tư xây dựng hạ tầng kỹ thuật TP.HCM (CII). Nhà đầu tư này bị Thanh tra Chính phủ “thổi còi” tới 2 lần về lỗi “vượt quyền” tại Dự án Mở rộng xa lộ Hà Nội.

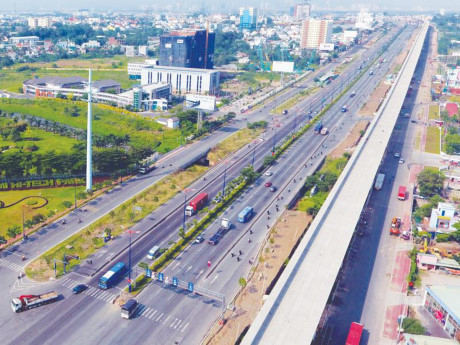

Xa lộ Hà Nội, đoạn trên địa bàn quận 9, TP.HCM. Ảnh: Lê Toàn.
Xa lộ Hà Nội, đoạn trên địa bàn quận 9, TP.HCM. Ảnh: Lê Toàn.

Dự án Mở rộng xa lộ Hà Nội được đầu tư hình thức hợp đồng BOT, với tổng mức đầu tư ban đầu là 2.422 tỷ đồng. UBND TP.HCM chỉ định CII là nhà đầu tư thực hiện Dự án vào năm 2008. Theo kế hoạch, nhà đầu tư sẽ phải hoàn thành vào tháng 4/2013, nhưng do chậm giải phóng mặt bằng, nên đến thời điểm thanh tra, việc thi công nhiều hạng mục xây lắp vẫn chưa thể kết thúc.

Được biết, vi phạm đầu tiên mà CII dính tại Dự án Mở rộng xa lộ Hà Nội, theo Thanh tra Chính phủ, nằm ở khâu phê duyệt điều chỉnh, bổ sung Dự án. Theo quy định, trong trường hợp điều chỉnh dự án dẫn tới làm thay đổi địa điểm, quy mô, mục tiêu hoặc vượt tổng mức đầu tư đã được phê duyệt thì chủ đầu tư phải báo cáo người quyết định đầu tư xem xét quyết định.

Tuy nhiên, bất chấp quy định chung, CII đã tự phê duyệt điều chỉnh Dự án từ 2.422 tỷ đồng lên 3.822.4 tỷ đồng, chênh lệch 1.400 tỷ đồng là sai thẩm quyền và vi phạm quy định tại khoản 2, Điều 14 Nghị định số 12/2009/NĐ-CP ngày 12/2/2009 về quản lý dự án đầu tư xây dựng công trình; mục b, khoản 5, Điều 12 Nghị định số 108/2009/NĐ-CP ngày 27/11/2009 về đầu tư theo hình thức hợp đồng BOT, hợp đồng BTO, hợp đồng BT.

Trong quá trình triển khai Dự án Mở rộng xa lộ Hà Nội, CII còn bổ sung 10 tỷ đồng chi phí giải phóng mặt bằng vào Dự án Mở rộng xa lộ Hà Nội khi không được chấp nhận của cơ quan nhà nước có thẩm quyền là UBND TP.HCM (Thông báo số 139/TB-VP ngày 7/02/2015); bổ sung 1.400 tỷ đồng đồng chi phí giải phóng mặt bằng khi chưa có phương án giải phóng mặt bằng được cấp có thẩm quyền phê duyệt.

“Sự vượt quyền này là vi phạm Điều 4 Nghị định số 99/2007/NĐ-CP ngày 13/6/2007 của Chính phủ về quản lý chi phí đầu tư xây dựng công trình”, Thanh tra Chính phủ khẳng định.

Một tình huống khá hy hữu đã được Thanh tra Chính phủ ghi nhận tại Dự án BOT cầu Bình Triệu II. Tại Dự án cũng do CII làm nhà đầu tư, gồm 7 tiểu dự án với tổng mức đầu tư là 1.717 tỷ đồng này, tính đến thời điểm thanh tra, nhà đầu tư mới hoàn thành việc đầu tư phần 1, giai đoạn II của Dự án, với tổng chi phí là 224 tỷ đồng, nhưng đã tổ chức thu phí hoàn vốn. Đến ngày 6/7/2015, CII có Văn bản số 497/2015/CV-CII đề nghị UBND TP.HCM tạm dừng không thu phí Dự án và được Thành phố chấp nhận tại Văn bản số 4011/UBND-ĐTMT ngày 15/7/2015.

Theo Thanh tra Chính phủ, tính đến thời điểm dừng thu phí ngày 6/7/2015, nhà đầu tư đã thu vượt phương án tài chính được lập, nhưng chưa được cơ quan nhà nước phê duyệt là 13,7 tỷ đồng. Đồng thời, CII đã đưa khoản ứng vốn cho Thành phố, nhưng không thuộc hợp đồng là 49 tỷ đồng vào phương án tài chính tại Dự án.

Cần phải nói thêm rằng, sự thiếu chuyên nghiệp của UBND TP.HCM thể hiện rõ nhất tại Dự án Xây dựng đường nối từ đường Nguyễn Duy Trinh vào Khu công nghiệp Phú Hữu do Công ty cổ phần Xi măng Hà Tiên làm chủ đầu tư, với tổng mức đầu tư 461 tỷ đồng (vốn chủ sở hữu là 69,1 tỷ đồng). Theo kế hoạch, đoạn đường bê tông xi măng rộng 30 m, dài 2,6 km từ đường Nguyễn Duy Trinh vào Khu công nghiệp Phú Hữu sẽ khởi công vào tháng 6/2012 và hoàn thành vào tháng 6/2014; thời gian khai thác theo phương án hợp đồng là 24 năm. Hiện Dự án vẫn chưa hoàn thành và chưa thực hiện quyết toán công trình.

Theo Điều 11, Thông tư số 166/2011/TT-BTC ngày 17/11/2011 của Bộ Tài chính về quản lý, sử dụng chi phí chuẩn bị, thực hiện dự án BOT, đến thời điểm đàm phán hợp đồng, nhà đầu tư phải có cam kết hoặc thỏa thuận bằng văn bản với các nhà cung cấp vốn; đồng thời nhà đầu tư, doanh nghiệp dự án phải huy động vốn phù hợp với tiến độ đầu tư ghi trong hợp đồng dự án và báo cáo việc huy động vốn với cơ quan nhà nước có thẩm quyền ký hợp đồng dự án theo quy định.

Tuy nhiên, tại Dự án này, dù hợp đồng BOT số 03 được Sở Giao thông - Vận tải TP.HCM và Công ty cổ phần Xi măng Hà Tiên ký vào ngày 4/5/2012, nhưng đến tận ngày 9/10/2013, nhà đầu tư mới đệ trình được thông báo tài trợ vốn của Ngân hàng TMCP Đầu tư và Phát triển Việt Nam.

Điều khó hiểu nữa tại dự án này là tại Bảng 2 của Phụ lục 3, Hợp đồng số 03, nếu chưa tính chi phí vốn chủ sở hữu, Dự án khai thác sau 24 năm mới hoàn trả vốn vay và vẫn còn dư 701,567 tỷ đồng. Tuy nhiên, tại Bảng 3 của Phụ lục 3, Hợp đồng số 03, nếu tính vốn vay với lãi suất 13,4% và chi phí sử dụng vốn chủ sở hữu 10%/năm, thì sau 24 năm Dự án không có khả năng hoàn vốn, thậm chí lỗ tới 344 tỷ đồng.

“Việc ký kết hợp đồng với các điều khoản không thống nhất sẽ ảnh hưởng đến việc xác định thời gian thu phí và bàn giao dự án BOT cho cơ quan nhà nước có thẩm quyền”, Thanh tra Chính phủ kết luận.

Phân định lỗi

Dẫn chiếu các quy định về đầu tư theo hình thức hợp đồng BOT, BT, Thanh tra Chính phủ khẳng định, cơ quan nhà nước có thẩm quyền phải tổ chức lập dự án khả thi hoặc chỉ đạo nhà đầu tư lập dự án đầu tư và tổ chức thẩm định, phê duyệt dự án.

Tuy nhiên, UBND TP.HCM đã để nhà đầu tư phê duyệt dự án vượt thẩm quyền (Dự án Mở rộng Xa lộ Hà Nội); phê duyệt chưa đảm bảo đầy đủ, thiếu chính xác, tăng sai tổng mức đầu tư (Dự án Cải tạo, nâng cấp Quốc lộ 1A, đoạn An Sương - An Lạc, Dự án Mở rộng Xa lộ Hà Nội, Dự án Xây dựng đường nối từ đường Nguyễn Duy Trinh vào Khu công nghiệp Phú Hữu).

Việc lập, thẩm định, phê duyệt dự án khả thi có chất lượng không cao như trên đã dẫn đến việc đánh giá các dự án chưa đảm bảo mang tính chính xác, khách quan. Đồng thời, điều này cũng khiến cho việc lựa chọn hình thức đầu tư BOT, BT chưa thể khẳng định là hình thức đầu tư mang lại hiệu quả nhất, quản lý chi phí tiết kiệm nhất.

“Những vi phạm đó thuộc trách nhiệm của nhà đầu tư trong công tác lập dự án khả thi”, Thanh tra Chính phủ cho biết.

Trong công tác ký kết hợp đồng, Thanh tra Chính phủ cho rằng, các cơ quan chức năng của TP.HCM đã thiếu trách nhiệm trong công việc, nên nhiều hợp đồng chưa đủ trình tự thủ tục, điều khoản mâu thuẫn, sai quy định. Cụ thể, thiếu phương án hụy động vốn, chưa đủ giấy tờ cam kết của ngân hàng hoặc nhà cấp vốn (Dự án Xây dựng cầu Phú Mỹ); không điều chỉnh hợp đồng theo quy định khi có các yếu tố thay đổi; ký kết phụ lục hợp đồng khi nhà đầu tư chưa đảm bảo vốn chủ sở hữu theo quy định; điều khoản trong hợp đồng mâu thuẫn làm tăng chi phí, giảm doanh thu thu phí (Dự án Cải tạo, nâng cấp Quốc lộ 1A, đoạn An Sương - An Lạc); điều khoản hợp đồng không thống nhất, phương án hoàn vốn bao gồm cả thuế VAT vào phương án tài chính làm kéo dài thời gian thu phí (Dự án Xây dựng đường nối từ đường Nguyễn Duy Trinh vào Khu công nghiệp Phú Hữu).

Hậu quả trực tiếp của việc ký hợp đồng không chính xác, điều khoản mâu thuẫn, tổng vốn đầu tư tăng sai... dẫn đến thời gian khai thác thu phí hoàn vốn tại nhiều dự án BOT không đúng quy định. “Những vi phạm đó thuộc trách nhiệm của UBND Thành phố, trực tiếp là Sở Giao thông - Vận tải và Tổ công tác liên ngành của Thành phố thực hiện công tác đàm phán, ký kết hợp đồng chưa đảm bảo chặt chẽ”, Thanh tra Chính phủ khẳng định.

Trong quá trình thực hiện thanh tra và thu thập một số hồ sơ dự án thuộc Khu đô thị mới Thủ Thiêm, UBND TP.HCM có Văn bản số 806/UBND-ĐTMT ngày 13/11/2005 gửi Thanh tra Chính phủ kiến nghị tạm hoãn thời điểm thanh tra các dự án đầu tư theo hình thức hợp đồng BT đang thực hiện tại Khu đô thị mới Thủ Thiêm, quận 2.

Vì vậy, Thanh tra Chính phủ sẽ tiến hành thanh tra việc quản lý sử dụng vốn, giải phóng mặt bằng, đầu tư và xây dựng, quy hoạch và quản lý sử dụng đất đai tại Khu đô thị mới Thủ Thiêm trong năm 2017 và kế thừa kết quả hồ sơ đã thu thập vào kết luận thanh tra Khu đô thị mới Thủ Thiêm, để đánh giá công tác quản lý một khu đô thị lớn với một cơ chế đặc thù.

bài liên quan
Công bố nhiều nội dung thanh tra tại hàng loạt tỉnh thành

Công bố nhiều nội dung thanh tra tại hàng loạt tỉnh thành

Thanh tra Chính phủ tổ chức nhiều cuộc thanh tra về thực hiện chính quyền địa phương 2 cấp tại Điện Biên, Bắc Ninh, Hưng Yên, Tuyên Quang, Nghệ An, Hà Tĩnh, Cần Thơ… song song với các nội dung khác.
Năm 2025, ngành thanh tra kiến nghị thu hồi hơn 210.000 tỷ đồng

Năm 2025, ngành thanh tra kiến nghị thu hồi hơn 210.000 tỷ đồng

Năm 2025, toàn ngành thanh tra đã phát hiện, xử lý nhiều sai phạm lớn, kiến nghị thu hồi 210.940 tỷ đồng, góp phần siết chặt kỷ cương, nâng cao hiệu lực quản lý nhà nước.
Hệ thống thanh tra sẽ được tinh gọn về hai cấp

Hệ thống thanh tra sẽ được tinh gọn về hai cấp

Phó thủ tướng Thường trực Nguyễn Hòa Bình vừa ký kế hoạch triển khai Luật Thanh tra 2025, với trọng tâm là sắp xếp bộ máy theo hướng tập trung, thống nhất về đầu mối ở trung ương và địa phương.
Chuyển Bộ Công an xử lý dấu hiệu vi phạm tại dự án xây dựng trụ sở Bộ Ngoại giao

Chuyển Bộ Công an xử lý dấu hiệu vi phạm tại dự án xây dựng trụ sở Bộ Ngoại giao

Thanh tra Chính phủ đã chuyển Bộ Công an 5 vụ việc liên quan đến dự án trụ sở Bộ Ngoại giao để xem xét, xử lý theo thẩm quyền.
Thanh tra Chính phủ chuyển vi phạm trái phiếu của Novaland sang Bộ Công an

Thanh tra Chính phủ chuyển vi phạm trái phiếu của Novaland sang Bộ Công an

Thanh tra Chính phủ chuyển vụ việc Tập đoàn Novaland vi phạm về phát hành trái phiếu doanh nghiệp và sử dụng tiền trái phiếu, sang cơ quan điều tra Bộ Công an.
Mới nhất
Đọc nhiều
Người nộp thuế cần chú ý những nội dung mới của Nghị định 68 và Thông tư 18

Người nộp thuế cần chú ý những nội dung mới của Nghị định 68 và Thông tư 18

Các văn bản này quy định nhiều nội dung mới liên quan đến khai thuế, nộp thuế, sử dụng hóa đơn điện tử và quản lý thuế đối với hộ kinh doanh, cá nhân kinh doanh
Đoàn công tác của Quốc hội giám sát công tác chuẩn bị bầu cử tại xã Minh Đài

Đoàn công tác của Quốc hội giám sát công tác chuẩn bị bầu cử tại xã Minh Đài

Đoàn công tác của Quốc hội đã kiểm tra công tác chuẩn bị bầu cử đại biểu Quốc hội khóa XVI và HĐND các cấp nhiệm kỳ 2026–2031 tại xã Minh Đài, tỉnh Phú Thọ.
Nhà xưởng chưa hoàn thiện thủ tục PCCC, hơn 700 công nhân của Công ty giày Ngọc Hưng đối mặt nguy cơ mất an toàn

Nhà xưởng chưa hoàn thiện thủ tục PCCC, hơn 700 công nhân của Công ty giày Ngọc Hưng đối mặt nguy cơ mất an toàn

Hoạt động sản xuất của Công ty TNHH Giày Ngọc Hưng tại xã Diên Hà (tỉnh Hưng Yên) đang bộc lộ nhiều vấn đề liên quan đến việc chấp hành các quy định pháp luật về phòng cháy chữa cháy, đất đai và sử dụng điện trong sản xuất. Những tồn tại này không chỉ đặt ra yêu cầu cần sớm được cơ quan chức năng kiểm tra, làm rõ mà còn làm dấy lên lo ngại về mức độ an toàn của hàng trăm lao động đang làm việc tại cơ sở này.
Tin bài khác
Nhà xưởng chưa hoàn thiện thủ tục PCCC, hơn 700 công nhân của Công ty giày Ngọc Hưng đối mặt nguy cơ mất an toàn

Nhà xưởng chưa hoàn thiện thủ tục PCCC, hơn 700 công nhân của Công ty giày Ngọc Hưng đối mặt nguy cơ mất an toàn

Hoạt động sản xuất của Công ty TNHH Giày Ngọc Hưng tại xã Diên Hà (tỉnh Hưng Yên) đang bộc lộ nhiều vấn đề liên quan đến việc chấp hành các quy định pháp luật về phòng cháy chữa cháy, đất đai và sử dụng điện trong sản xuất. Những tồn tại này không chỉ đặt ra yêu cầu cần sớm được cơ quan chức năng kiểm tra, làm rõ mà còn làm dấy lên lo ngại về mức độ an toàn của hàng trăm lao động đang làm việc tại cơ sở này.
Bắt khẩn cấp tài xế ô tô tải chống đối CSGT ở Quảng Ninh

Bắt khẩn cấp tài xế ô tô tải chống đối CSGT ở Quảng Ninh

Không chấp hành hiệu lệnh kiểm tra nồng độ cồn, tài xế ô tô tải lách chốt, tông xe tuần tra rồi bỏ chạy gần 1 km trước khi bị khống chế.
Bắt giữ nam thanh niên đột nhập nhà người dân phá két sắt trộm hơn 5 cây vàng

Bắt giữ nam thanh niên đột nhập nhà người dân phá két sắt trộm hơn 5 cây vàng

Sau khi trộm số lượng lớn vàng và trang sức, đối tượng mang số tài sản đi tẩu tán, khi trở về phòng trọ của mình, đối tượng đã bị lực lượng chức năng bắt giữ.
Bắt tạm giam nữ cán bộ địa chính chiếm đoạt 28 tỷ đồng của người dân

Bắt tạm giam nữ cán bộ địa chính chiếm đoạt 28 tỷ đồng của người dân

Lực lượng chức năng Công an tỉnh Đồng Nai đã thi hành Lệnh bắt bị can để tạm giam và khám xét chỗ ở, nơi làm việc đối với Trần Nguyễn Minh Nguyệt để điều tra về tội “Lừa đảo chiếm đoạt tài sản”.
Kết thúc điều tra vụ án lừa đảo xảy ra tại Công ty Tư vấn đầu tư GFDI

Kết thúc điều tra vụ án lừa đảo xảy ra tại Công ty Tư vấn đầu tư GFDI

Cơ quan cảnh sát điều tra Công an Đà Nẵng đã kết thúc điều tra vụ án hình sự lừa đảo chiếm đoạt tài sản xảy ra tại Công ty TNHH MTV Tư vấn đầu tư GFDI từ năm 2023 - 2024 với gần 7.500 bị hại.
Công an Đồng Nai khởi tố vụ tàu hàng va chạm cầu Ghềnh

Công an Đồng Nai khởi tố vụ tàu hàng va chạm cầu Ghềnh

Ngày 10/3, Cơ quan Cảnh sát điều tra Công an tỉnh Đồng Nai đã ra quyết định khởi tố vụ án hình sự liên quan vụ tàu Thành Đạt 86 va chạm cầu Ghềnh xảy ra vào ngày 6/3 trên sông Đồng Nai.
Dựng lại hiện trường vụ tự đục vỡ xương để lĩnh tiền bảo hiểm

Dựng lại hiện trường vụ tự đục vỡ xương để lĩnh tiền bảo hiểm

Một nhóm đối tượng đã sử dụng chiêu thức tinh vi, tạo nên những vụ tại nạn "tự chế" để lĩnh tiền bảo hiểm lên đến nhiều tỷ đồng đã bị lực lượng chức năng triết phá.
Bộ Công an cảnh báo thủ đoạn lôi kéo học sinh, sinh viên mở tài khoản ngân hàng, tiếp tay cho tội phạm

Bộ Công an cảnh báo thủ đoạn lôi kéo học sinh, sinh viên mở tài khoản ngân hàng, tiếp tay cho tội phạm

Lực lượng Công an phát hiện các đối tượng lừa đảo, đánh bạc trực tuyến, rửa tiền thường lôi kéo học sinh, sinh viên mở hoặc cho thuê tài khoản ngân hàng.
Khởi tố tài xế gây tai nạn nghiêm trọng trên QL18

Khởi tố tài xế gây tai nạn nghiêm trọng trên QL18

Sau khi gây tai nạn khiến một phụ nữ bị thương nặng trên QL18, tài xế ô tô không cứu giúp nạn nhân mà rời khỏi hiện trường, hiện đã bị Công an Quảng Ninh khởi tố.
Khởi tố đối tượng tàng trữ vũ khí quân dụng cùng hàng trăm viên đạn

Khởi tố đối tượng tàng trữ vũ khí quân dụng cùng hàng trăm viên đạn

Nhận thấy đối tượng có nhiều dấu hiệu nghi vấn, lực lượng chức năng đã tiến hành kiểm tra nơi ở của đối tượng phát hiện súng quân dụng cùng hàng trăm viên đạn.
tong bi thu to lam lam viec voi 2 tinh an giang kien giang

Tổng Bí thư Tô Lâm làm việc với 2 tỉnh An Giang, Kiên Giang

Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
tien giang dieu tra vu chu doanh nghiep gao nghi bi lua hon 420 ty dong

Tiền Giang: Điều tra vụ chủ doanh nghiệp gạo nghi bị lừa hơn 420 tỷ đồng

Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
quang ninh can canh xe tai cho dat chay ram rap suot ngay dem dan lo hong duong o nhiem

Quảng Ninh: Cận cảnh xe tải chở đất chạy rầm rập suốt ngày đêm, dân lo hỏng đường, ô nhiễm

Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
trao quyet dinh bo nhiem thu truong bo tu phap nguyen thanh tu

Trao quyết định bổ nhiệm Thứ trưởng Bộ Tư pháp Nguyễn Thanh Tú

Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
cong nhan tp phu quoc la do thi loai i truc thuoc tinh kien giang

Công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang

Ngày 21/1, Phó Thủ tướng Chính phủ Trần Hồng Hà vừa ký quyết định về việc công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang.
