Xác định nguyên nhân vỡ tường đập dẫn nước thủy điện Ia Glae 2
Cơ quan chức năng xác định, nguyên nhân vỡ đập dẫn nước thủy điện Ia Glae 2 là do chủ đầu tư, đơn vị thi công có nhiều vi phạm.
Gia Lai: Bất ngờ va chạm với xe tải đi ngược chiều, một tài xế tử vong
Gia Lai: Các đối tượng giả danh công an cướp tài sản bị bắt giữ
Gia Lai: 2 đối tượng tàng trữ động vật quý hiếm bị khởi tố
Gia Lai: Va chạm xe máy 4 thanh niên tử vong thương tâm
Gia Lai: Khởi tố, bắt tạm giam đối tượng 'Hủy hoại rừng' ở Kông Chro
Tin nên đọc




Ngày 18/11, UBND huyện Chư Prông (Gia Lai), cho biết đã có kết quả điều tra nguyên nhân vỡ tường đập thủy điện Ia Glae 2 (xã Ia Ga, huyện Chư Prông).
Theo đó, cơ quan chức năng xác định, do nước lũ lớn bất thường và chủ đầu tư, nhà thầu xây dựng không tuân thủ đầy đủ các nội dung, trình tự và biện pháp thi công, dẫn dòng thi công trong mùa lũ khi thi công phần tường thượng lưu.

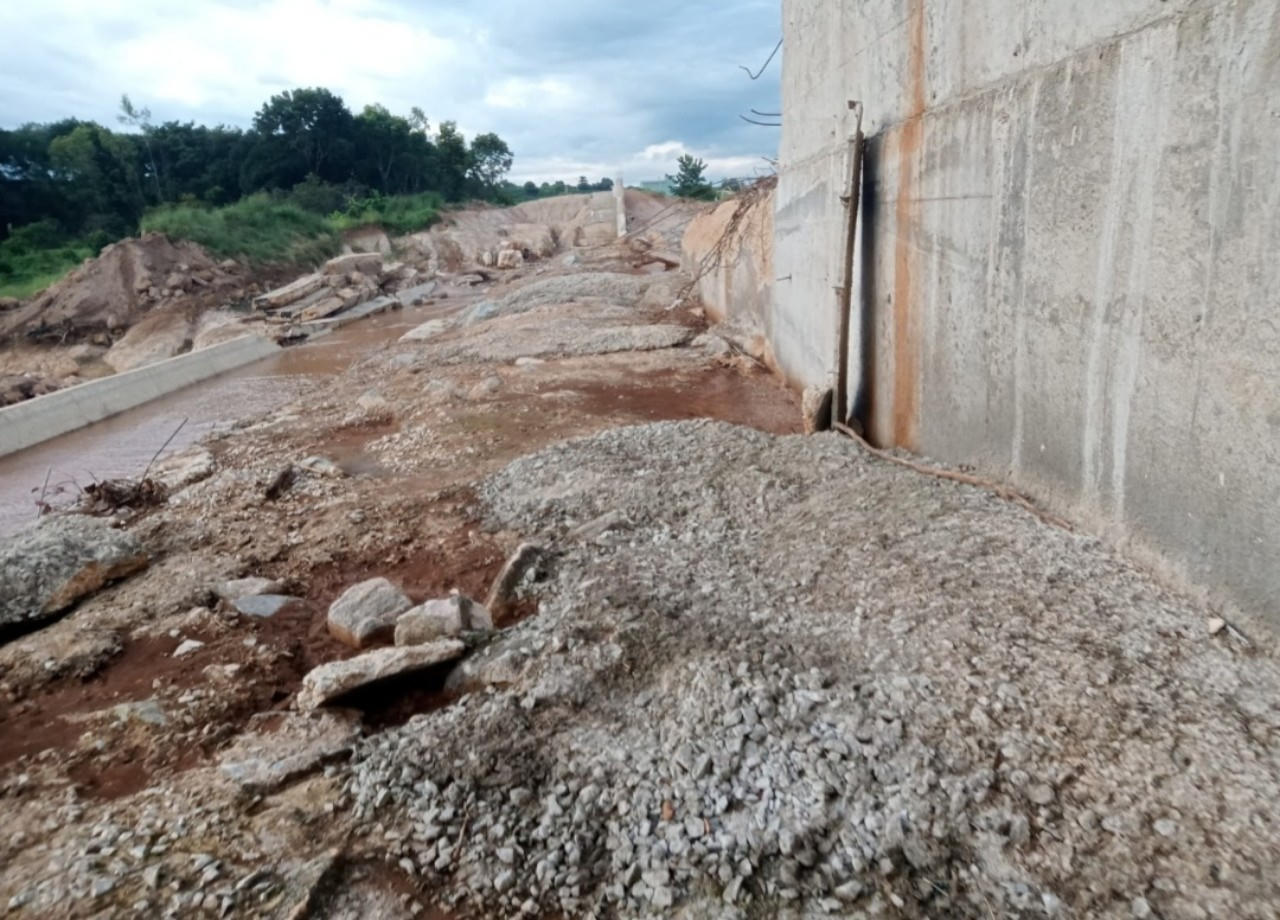

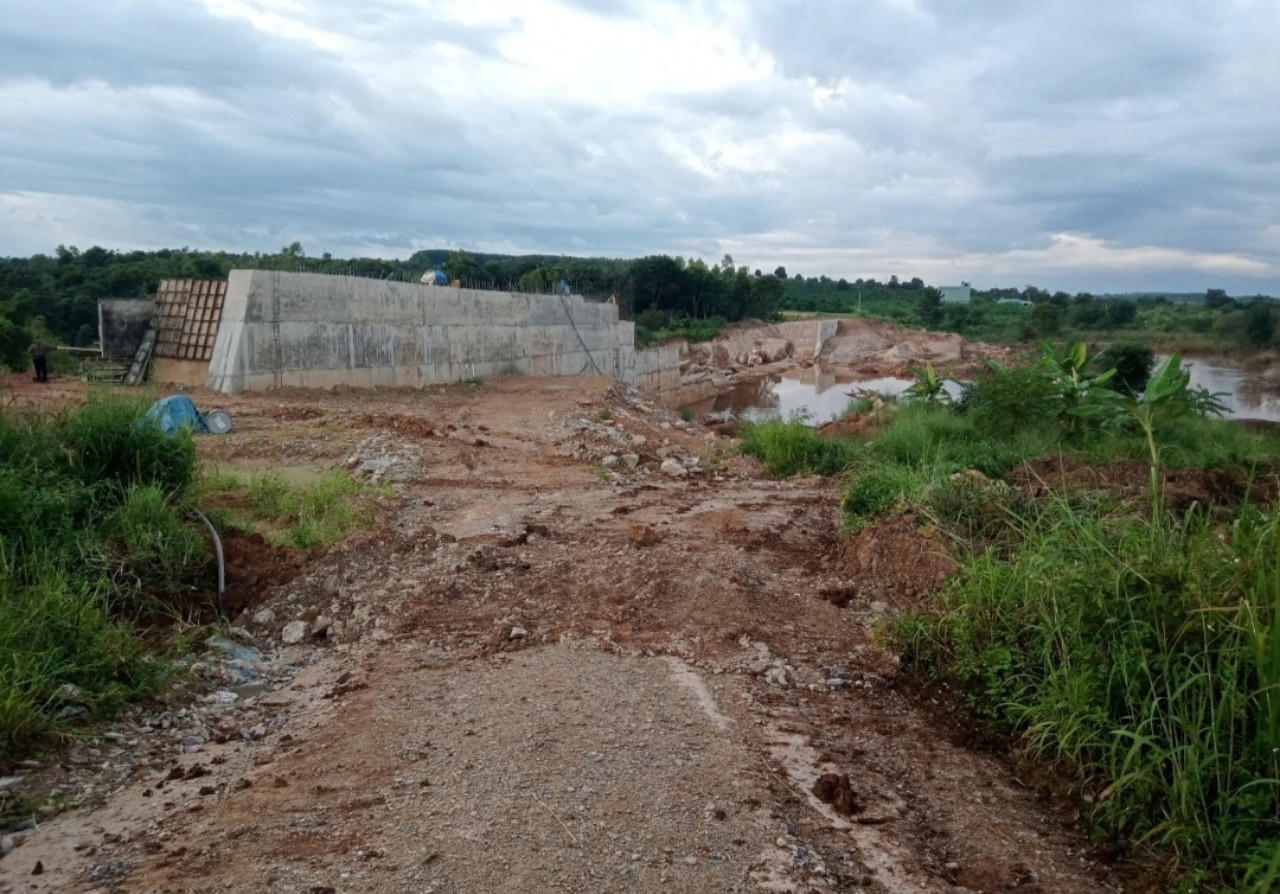

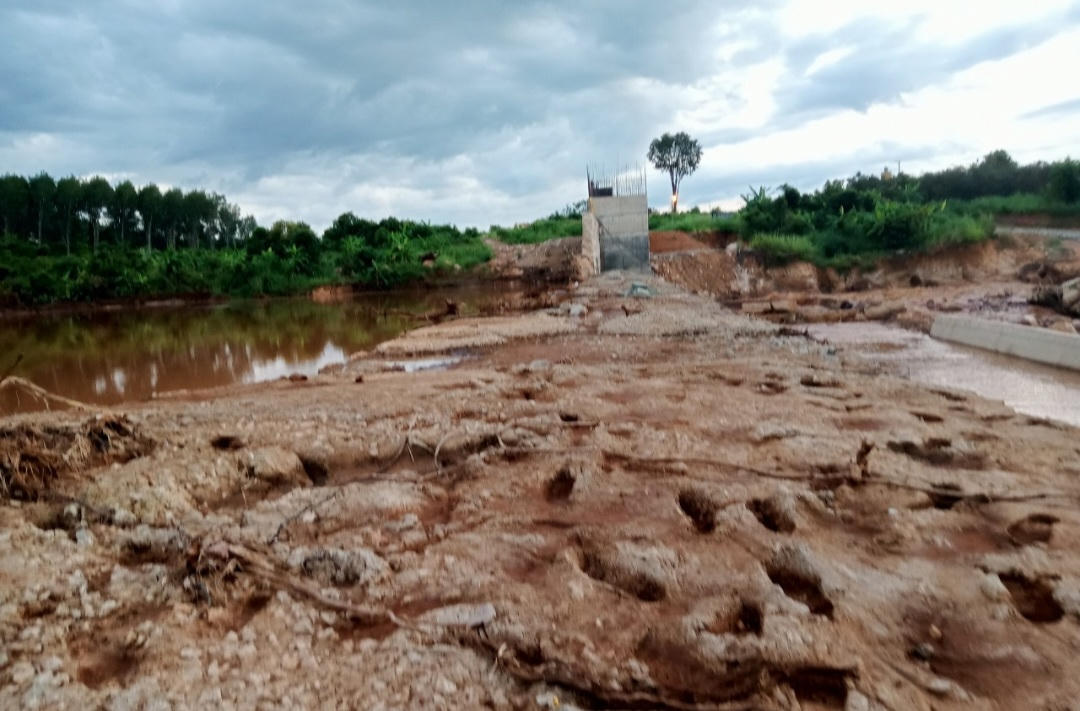

Tường đập dẫn nước thủy điện Ia Glae 2 dài 120 mét bị vỡ, gây thiệt hại nặng cho hạ du. Ảnh: L.K.
Theo UBND huyện Chư Prông, công trình này chậm tiến độ so với chủ trương đầu tư được duyệt. Thế nhưng chủ đầu tư, đơn vị thi công vẫn tiếp tục xây dựng, trong khi biện pháp thi công, dẫn dòng thi công trong mùa lũ và phương án ứng phó thiên tai chưa được lập, phê duyệt theo quy định.
Kiểm tra hồ sơ thi công cụm đầu mối 2A (tường thượng lưu) có thời gian thi công đến tháng 5-2023 là hoàn thành. Tuy nhiên, nhật ký thi công vẫn thể hiện thi công kéo dài từ tháng 6 đến 9-2023. Việc thi công trong mùa mưa là không tuân thủ theo phương án ứng phó thiên tai.
Ở sự việc liên quan đến thi công, chủ đầu tư và đơn vị thi công chưa tuân thủ nội dung, chỉ dẫn kỹ thuật theo hồ sơ thiết kế bản vẽ thi công, biện pháp thi công đã được phê duyệt; chưa có biện pháp gia cố, bảo đảm an toàn phần thân đập sau khi đã thi công hoàn thành phần tường thượng lưu.
Với việc thi công mạch ngừng, khi đổ bê tông kết cấu khối lớn công trình chưa tuân thủ theo hồ sơ thiết kế đã được phê duyệt như: tạo khớp nối chống trượt mạch ngừng và theo chỉ dẫn kỹ thuật đổ thứ tự từng khối bê tông cho từng khối đổ của phần đập dâng và đập tràn.
Thi công bê tông tường thượng lưu M250 (dài 120 m, cao khoảng 2 m, dày 1 m) và bê tông thân đập M150, không đảm bảo tiến độ, chưa có biện pháp gia cố, bảo đảm an toàn phần tường thượng lưu nên khi xuất hiện lũ lớn đã bị phá vỡ.
Thời điểm xảy ra sự cố, phần tường thượng lưu công trình bị phá vỡ, đẩy trôi chưa đạt cường độ chịu lực theo thiết kế được duyệt, thời gian đổ bê tông của tường thượng lưu bị đẩy trôi chưa đạt cường độ.
Từ đó, UBND huyện Chư Prông yêu cầu chủ đầu tư, đơn vị thi công công trình có trách nhiệm tạm dừng thi công và khắc phục sự cố, bồi thường thiệt cho người dân.
Sau khi chủ đầu tư và các đơn vị liên quan có báo cáo hoàn thành việc giải quyết thiệt hại, khắc phục sự cố, cơ quan giải quyết sự cố quyết định việc tiếp tục thi công hạng mục công trình.
Như Pháp luật Plus đã đưa tin trước đó, từ ngày 8-9/10, trên địa bàn huyện Chư Prông nói chung và khu vực Dự án thủy điện Ia Glae 2 nói riêng có mưa đặc biệt lớn, lưu lượng nước từ thượng nguồn đổ về gây lũ quét, làm ngập úng cục bộ và cuốn trôi đất, đá về phía hạ lưu.

Phía hạ dư nhiều diện tích hoa màu của ngườ dân bị cuốn trôi. Ảnh: V.N
Theo thống kê của UBND xã Ia Ga (huyện Chư Prông), vùng hạ du có 23,8ha cây trồng, hoa màu của 19 hộ dân trên địa bàn bị ảnh hưởng. Hiện một số hộ dân tiếp tục trình báo bị thiệt hại do vụ vỡ đập.
Thủy điện Ia Glae 2 xây dựng trên suối Ia Glae (thuộc địa bàn xã Ia Vê và Ia Ga, huyện Chư Prông). Năm 2020, UBND tỉnh Gia Lai có quyết định phê duyệt chủ trương đầu tư cho Công ty cổ phần Thủy điện Khải Hoàng (TP Pleiku, tỉnh Gia Lai), công suất thiết kế 12MW, vốn đầu tư 423 tỉ đồng. Tổng diện tích đất sử dụng 83,7ha, diện tích đất xây dựng trên 76ha, thời giant hi công từ quý II/2020, dự kiến đến quý IV/2021 hoàn thành.
