Theo bản án phúc thẩm số 172/2023/KDTM-PT về việc tranh chấp hợp đồng xây dựng của Tòa án Hà Nội, bị đơn là Công ty cổ phần bất động sản AZ phải trả cho nguyên đơn, Công ty cổ phần BIDGROUP là 121.313.232.617 đồng.
Bản án ngày 4/8/2023 của TAND TP Hà Nội giải quyết tranh chấp hợp đồng xây dựng giữa Công ty cổ phần BIDGROUP (địa chỉ: D2 Lô C, D11 khu ĐTM Cầu Giấy, phường Dịch Vọng Hậu, quận Cầu Giấy) với Công ty cổ phần bất động sản AZ (địa chỉ: số 107, phố Nguyễn Phong Sắc, phường Dịch Vọng Hậu, quận Cầu Giấy). Chủ tịch Hội đồng quản trị Công ty cổ phần bất động sản AZ là ông Bùi Viết Sơn.

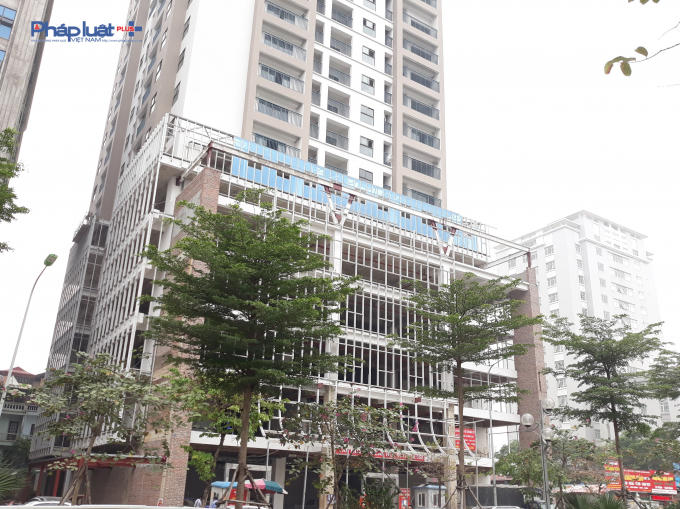

Theo đó, ngày 25/01/2013, Công ty cổ phần bất động sản AZ (Công ty AZ) và Công ty cổ phần và phát triển hạ tầng đô thị - BID Việt Nam (nay là Công ty cổ phần BIDGROUP) đã ký kết hợp đồng xây dựng số 01/2013/HĐ-XD và các phụ lục kèm theo. Nội dung: Công ty AZ (chủ đầu tư) giao cho Công ty cổ phần BIDGROUP (BIDGROUP - nhà thầu) thực hiện thi công xây dựng công trình chung cư AZ Vân Canh Towers, địa chỉ tại Lô CT1, Khu đô thị mới Vân Canh, huyện Hoài Đức (Hà Nội).
Sau khi hoàn thành công trình, ngày 01/12/2016, Công ty AZ, Công ty cổ phần xây dựng thương mại Việt Nam (đơn vị tư vấn thiết kế), Công ty tư vấn Thành An 191 (đơn vị tư vấn giám sát) và BIDGROUP đã tiến hành ký biên bản nghiệm thu, hoàn thành công trình bàn giao đưa vào sử dụng.
Trong quá trình thi công, hai bên đã tiến hành ký 79 biên bản nghiệm thu khối lượng và giá trị công việc hoàn thành với tổng giá trị là 383.555.677.000 đồng. Tương ứng với giá trị khối lượng công việc được nghiệm thu, BIDGROUP đã xuất 70 hóa đơn giá trị gia tăng.
Ngày 02/11/2019, hai bên đã ký biên bản đối chiếu công nợ xác nhận: Công ty AZ đã thanh toán cho BIDGROUP với số tiền là 294.768.034.398 đồng. Công ty AZ còn nợ phải trả cho BIDGROUP là 88.787.642.857 đồng.
Về lãi suất chậm thanh toán, BIDGROUP yêu cầu Công ty AZ phải thanh toán tiền lãi từ ngày 31/10/2019 đến ngày 10/11/2021 của số tiền chưa thanh toán 88.787.642.857 đồng. Mức lãi suất quá hạn 9%/năm là 16.200.704.148 đồng, đã thấp hơn theo quy định tại điểm d, khoản 2, Điều 42 Nghị định 48/2010 ngày 07/5/2010 của Chính phủ. Theo quy định tại Điều 81 Luật Xây dựng năm 2003, thời gian thanh toán tiền không quá 12 tháng kể từ ngày nghiệm thu công trình đưa vào sử dụng (01/12/2016).
Ngày 02/3/2017, Công ty cổ phần đầu tư và xây dựng Lâm Viên (Công ty Lâm Viên) và BIDGROUP đã ký kết hợp đồng thi công xây dựng công trình số 2002/2017/HĐTC/LV-BID và kèm theo 01 phụ lục hợp đồng.
Theo đó, Công ty Lâm Viên (chủ đầu tư) giao BIDGROUP (nhà thầu) thực hiện thi công xây dựng công trình.
Ngày 21/8/2017, UBND thành phố Hà Nội ban hành quyết định số 5771/QĐ-UBND cho phép Công ty Lâm Viên chuyển nhượng toàn bộ dự án tòa nhà hỗn hợp AZ Lâm Viên cho Công ty AZ.
Ngày 20/9/2017, Công ty Lâm Viên và Công ty AZ ký hợp đồng chuyển nhượng toàn bộ dự án tòa nhà hỗn hợp AZ Lâm Viên. Để hoàn thành việc chuyển nhượng dự án theo quyết định nêu trên, Công ty AZ phải nhận chuyển giao, kế thừa toàn bộ nghĩa vụ của Công ty Lâm Viên phát sinh từ dự án tòa nhà hỗn hợp AZ Lâm Viên.
Căn cứ đề nghị của Công ty AZ và Lâm Viên, ngày 21/9/2017, BIDGROUP đồng ý hỗ trợ ký kết Biên bản thỏa thuận ba bên, số 17/2017/BBCK/AZ-LAVICO-BID và Phụ lục hợp đồng số 02. Việc này để ghi nhận việc Công ty AZ, với tư cách là bên nhận chuyển nhượng dự án sẽ kế thừa và tiếp tục thực hiện toàn bộ nghĩa vụ của Công ty Lâm Viên, phát sinh từ hợp đồng thi công xây dựng công trình số 2002/2017/HĐTC/LV-BID ngày 02/3/2017 và các phụ lục kèm theo.
Sau khi hoàn thành công trình, ngày 25/6/2019, Công ty AZ, Công ty cổ phần Texco tư vấn và đầu tư, Công ty cổ phần xây dựng dân dụng và công nghiệp Việt Nam và BIDGROUP cùng ký biên bản nghiệm thu hoàn thành công trình bàn giao đưa vào sử dụng dự án tòa nhà hỗn hợp AZ Lâm Viên.
Ngày 02/11/2019, Công ty AZ và BIDGROUP cùng ký Biên bản đối chiếu công nợ. Tương ứng với khối lượng công việc được nghiệm thu, BIDGROUP đã xuất 14 hóa đơn giá trị giá tăng với tổng giá trị 93.963.338.000 đồng (trong đó bên B đã thanh toán cho bên A là 78.071.099.750 đồng; bên B còn phải thanh toán cho bên A là 15.892.238.250 đồng).
Như vậy, theo quy định trên, BIDGROUP đã hoàn thành nghĩa vụ của hợp đồng, gửi bộ hồ sơ thanh toán cho Công ty AZ và yêu cầu phải thanh toán là đúng như thỏa thuận các bên đã ký trong hợp đồng. Nhưng, Công ty AZ mới chỉ thanh toán 78.071.099.750 đồng, chưa đến 95% giá trị quyết toán của hợp đồng là vi phạm nghĩa vụ thanh toán.
Trong hợp đồng hai bên đã thỏa thuận, sau khi bàn giao công trình đưa vào sử dụng, bị đơn được giữ lại 5% để bảo hành và phải thanh toán cho nguyên đơn 95% giá trị công trình là 89.265.171.100 đồng. Bị đơn mới thanh toán cho nguyên đơn 78.071.099.750 đồng, nên còn thiếu 11.194.071.350 đồng.
Trong thời gian này, Công ty AZ có gửi các văn bản và hình ảnh kèm theo cho BIDGROUP về việc bảo hành các hạng mục tại tòa nhà hỗn hợp AZ Lâm Viên. Theo trình bày của Công ty AZ thì BIDGROUP không tiến hành bảo hành...
Vì vậy, Hội đồng xét xử cấp phúc thẩm quyết định: Chấp nhận một phần kháng cáo của Công ty AZ. Sửa một phần bản án kinh doanh thương mại sơ thẩm số 21/2021/KDTM-ST ngày 10/11/2021 của TAND quận Cầu Giấy.
Chấp nhận yêu cầu khởi kiện của BIDGROUP đối với Công ty AZ. Buộc Công ty AZ phải trả cho BIDGROUP số tiền còn nợ theo hợp đồng xây dựng số 01/2013/HĐ-XD ngày 25/01/2013 là 88.787.642.857 đồng; nợ lãi quá hạn tính đến ngày 10/11/2021 là 16.200.704.148 đồng. Tổng cộng: 104.988.347.005 đồng.
Buộc Công ty AZ phải trả cho BIDGROUP số tiền còn nợ theo hợp đồng thi công xây dựng công trình số 2002/2017/HDTC/LV-BID ngày 02/03/2017. Trong đó, nợ gốc là 15.892.238.250 đồng; nợ lãi quá hạn tính đến ngày 10/11/2021 là 2.042.534.662 đồng. Tổng cộng là 17.934.772.912 đồng.
Ghi nhận sự tự thỏa thuận giữa nguyên đơn và bị đơn về việc nguyên đơn thanh toán cho bị đơn số tiền trên hai hóa đơn giá trị gia tăng là 609.887.300 đồng và hỗ trợ cho bị đơn thêm 1.000.000.000 đồng về việc sửa chữa bảo hành công trình.
Đối trừ nghĩa vụ, Công ty cổ phần bất động sản AZ phải thanh toán trả Công ty cổ phần BIDGROUP theo hợp đồng xây dựng số 01/2013/HĐ-XD ngày 25/01/2013 và hợp đồng thi công xây dựng công trình số 2002/2017/HDTC/LV-BID ngày 02/03/2017 với tổng số tiền nợ gốc và nợ lãi là 121.313.232.617 đồng.
Lực lượng chức năng Công an quận Đống Đa, TP Hà Nội vừa triệt phá thành công đường dây làm giả thẻ ngành Công an, Quân đội để lừa đảo, chiếm đoạt tài sản, bắt giữ 6 đối tượng.
Lãnh đạo UBND xã Mai Đình (huyện Sóc Sơn, Hà Nội) cho biết, cơ quan công an đang điều tra, làm rõ nguyên nhân vụ thanh niên cướp ô tô, đánh chết người xảy ra trên địa bàn.
Trong quá trình cải tạo đường và hệ thống thoát nước ngõ 167 Tây Sơn (quận Đống Đa, Hà Nội), các công nhân đã phát hiện gần 150 bộ hài cốt nằm ở độ sâu gần 1m.
Chiều 20/11, tại Bình Thuận, đại diện BTC cuộc thi Hoa hậu Biển Việt Nam 2024 và Đài Phát Thanh – Truyền hình tỉnh Bình Thuận đã chính thức ký kết hợp tác trong việc tổ chức và truyền thông cho cuộc thi, hứa hẹn mang đến cho khán giả những trải nghiệ
Theo Tổng biên tập Báo pháp luật Việt Nam: "Những cá nhân được đề cử và vinh danh sẽ mãi luôn là những tấm gương sáng trong đời sống xã hội nói chung, trong tổ chức và thi hành pháp luật nói riêng để mọi người tiếp tục học tập, noi theo, chung sức đồng lòng xây dựng một xã hội thượng tôn pháp luật, vì Nhà nước Pháp quyền Việt Nam xã hội chủ nghĩa - dân giàu, nước mạnh, dân chủ, công bằng, văn minh".
Ngày 2/11, tại Hải Phòng, Đảng uỷ Bộ Tư pháp tổ chức hội nghị tập huấn nghiệp vụ công tác kiểm tra, giám sát thi hành kỷ luật đảng; xây dựng, vận hành Sổ tay đảng viên điện tử trong Đảng bộ Bộ Tư pháp năm 2023.
Đó là đề nghị của đại biểu Hà Ánh Phượng (Đoàn đại biểu Quốc hội tỉnh Phú Thọ) tại kỳ họp thứ 6 thảo luận về đánh giá kết quả thực hiện kế hoạch phát triển kinh tế - xã hội năm 2023; Dự kiến kế hoạch phát triển kinh tế - xã hội năm 2024.
Cơ quan Cảnh sát Điều tra Công an tỉnh Bình Dương đã khởi tố 2 cán bộ công an ở thành phố Thuận An, tỉnh Bình Dương liên quan đến vụ cháy quán karaoke An Phú làm 32 người chết để điều tra hành vi buông lỏng quản lý gây hậu quả nghiêm trọng.
Ngày 7/10, Công an huyện Gò Dầu (Tây Ninh) tạm giữ hình sự Lê Thành Thương (34 tuổi, quê xã Lộc Ninh, huyện Dương Minh Châu) để điều tra về hành vi cố ý gây thương tích.
Với chương trình Phiên tòa Hình sự, sinh viên học luật có cơ hội hiểu rõ hơn về vai trò, quyền hạn, nhiệm vụ của từng vị trí cũng như vai trò của tòa hình sự trong thực tế như Hội đồng xét xử, Thư ký, Viện kiểm sát, Luật sư bào chữa.
Theo Quyết định số 266/QĐ-TTg ngày 17/2/2020 của Thủ tướng Chính phủ phê duyệt điều chỉnh Quy hoạch chung xây dựng KKT Vân Đồn đến năm 2040, Vân Đồn là một trong 4 KKT trọng điểm của tỉnh Quảng Ninh.
(PLM) - Trong suốt cuộc đời hoạt động cách mạng vẻ vang của mình, nhất là trên cương vị Tổng Bí thư Ban Chấp hành Trung ương Đảng, Bí thư Quân ủy Trung ương, đồng chí Nguyễn Phú Trọng đã dành tình cảm đặc biệt đối với cán bộ, chiến sĩ Hải quân. Tổng Bí thư luôn kịp thời quan tâm lãnh đạo, chỉ đạo và đánh giá cao sự nỗ lực, quyết tâm của cán bộ, chiến sĩ Hải quân nhân dân Việt Nam trong khắc phục khó khăn, bảo vệ vững chắc chủ quyền biển, đảo, thềm lục địa của Tổ quốc; xây dựng Hải quân nhân dân Việt Nam cách mạng, chính quy, tinh nhuệ và hiện đại.
(PLM) - Dù còn 3 ngày nữa mới diễn ra Quốc tang, nhưng tại một số địa điểm tại Hà Nội cũng như trên cả nước đã treo cờ rủ để tưởng nhớ cố Tổng Bí thư Nguyễn Phú Trọng.
(PLM) - Trải qua nhiều cương vị quan trọng do Đảng, Nhà nước và Nhân dân giao phó, như: Uỷ viên Ban Chấp hành Trung ương Đảng từ khoá VII đến khóa XIII; Uỷ viên Bộ Chính trị từ khoá VIII đến khóa XIII; Tổng Biên tập Tạp chí Cộng sản; Bí thư Thành uỷ Hà Nội; Chủ tịch Hội đồng Lý luận Trung ương; Chủ tịch Quốc hội; Chủ tịch nước; Tổng Bí thư từ khoá XI đến khóa XIII, đồng chí Nguyễn Phú Trọng đã có nhiều cống hiến to lớn, quan trọng cho sự nghiệp cách mạng của Đảng và dân tộc ta, nhất là trong công cuộc đổi mới, xây dựng và bảo vệ Tổ quốc.
(PLM) - Hơn nửa thế kỷ hoạt động cách mạng không ngừng nghỉ, Tổng Bí thư Nguyễn Phú Trọng đã cống hiến hết mình, trọn một đời đóng góp cho Đảng, cho nhân dân. Hình ảnh vị lãnh đạo kiên trung, trí tuệ và mẫu mực, tận trung với Đảng, hết lòng vì dân sẽ luôn sống trong trái tim của mỗi người dân Việt Nam.
(PLM) - Sáng ngày 18/7/2024, Tại Hội trường Đa năng - Bộ Tư Pháp đã diễn ra Tọa đàm đánh giá, rút kinh nghiệm về Chỉ số cải cách hành chính năm 2023 và đánh giá việc thực hiện Đề án 06 trong 06 tháng đầu năm, nhiệm vụ, giải pháp từ nay đến cuối năm 2024 của Bộ tư Pháp.
