Hiện nhiều dự án nguồn điện trong Quy hoạch điện VII điều chỉnh chậm tiến độ, trong đó có 9 dự án nguồn điện do Tập đoàn Điện lực Việt Nam làm chủ đầu tư đang bị chậm hoặc có nguy cơ cao sẽ chậm tiến độ. Điều này có thể dẫn tới nguy cơ thiếu điện cao trong tương lai. Thủ tướng Chính phủ đã yêu cầu các bộ, ngành liên quan giải quyết nhanh các thủ tục để triển khai nhanh một số dự án nguồn điện.

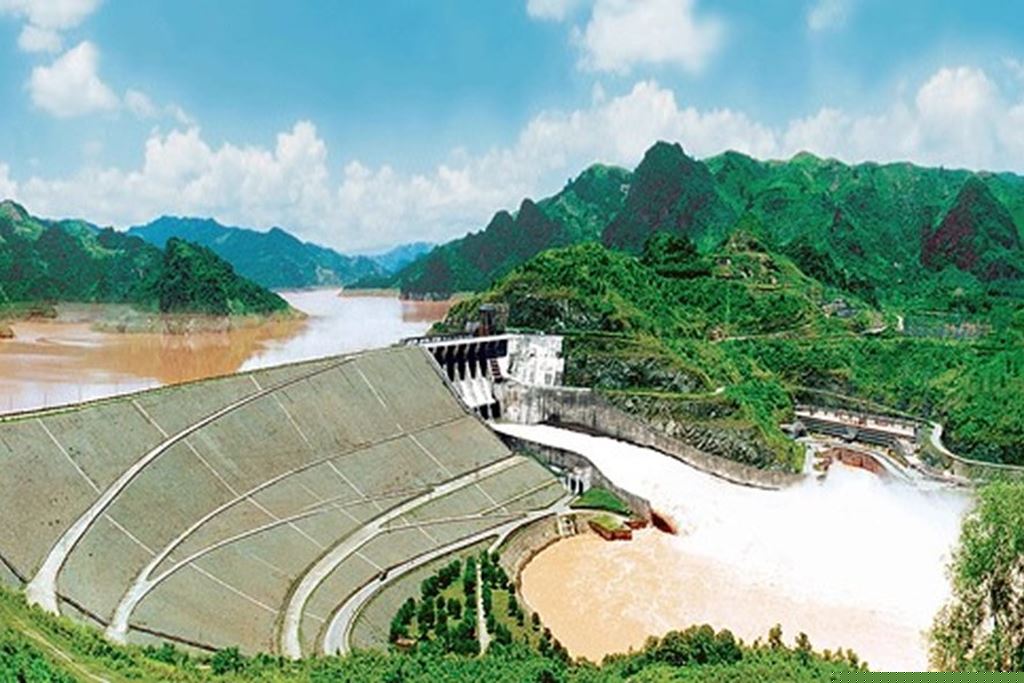

Dự án Nhà máy Thủy điện Hòa Bình mở rộng đang chậm tiến độ 2 năm so với yêu cầu trong Quy hoạch điện VII điều chỉnh (ảnh: Internet).
Nhiều dự án chậm tiến độ từ 1 - 5 năm
Tại cuộc họp thường trực Chính phủ về tình hình cung ứng điện của hệ thống điện quốc gia và các giải pháp đảm bảo cung ứng điện đến năm 2025 mới đây, Thường trực Chính phủ yêu cầu các bộ, ngành và doanh nghiệp liên quan đẩy nhanh tiến độ 9 dự án nguồn điện của EVN.
Đó là các dự án nhà máy nhiệt điện Quảng Trạch I, Quảng Trạch II, Dung Quất I và Dung Quất III (đồng bộ với Dự án khí Cá Voi Xanh), Ô Môn III và Ô Môn IV (đồng bộ với Dự án khí Lô B); các dự án nhà máy thủy điện Hòa Bình mở rộng, Yaly mở rộng, Trị An mở rộng cũng được yêu cầu sớm triển khai.
Đề cập về tiến độ của 9 dự án nguồn điện, trong một báo cáo của Bộ Công Thương cho thấy, hầu hết các dự án đang chậm tiến độ so với yêu cầu từ 1 - 5 năm.
Điển hình là Dự án Nhà máy tuốc bin khí chu trình hỗn hợp (TBKHH) Ô Môn III hiện đã chậm tiến độ tới 5 năm so với kế hoạch đưa ra tại Quy hoạch điện VII điều chỉnh để đồng bộ tiến độ với khí lô B.
Cụ thể, theo Quy hoạch điện VII điều chỉnh, TBKHH Ô Môn III phải hoàn thành vào năm 2020, nhưng sau khi đánh giá lại tiến độ thì khả năng phải đến năm 2025 Dự án mới có thể hoàn thành.
Tương tự, Dự án Nhà máy TBKHH Ô Môn IV theo tiến độ Quy hoạch điện VII điều chỉnh thì phải hoàn thành vào năm 2021 nhưng dự kiến chỉ có thể hoàn vào năm 2023.
Dự án Nhiệt điện Quảng Trạch I cũng đang gặp nhiều vướng mắc về đền bù giải phóng mặt bằng và thủ tục đầu tư xây dựng nên Dự án đang chậm 1 năm so với yêu cầu.
Đây chính là Dự án mà EVN nhận chuyển giao từ Tập đoàn Dầu khí quốc gia Việt Nam (PVN). Đầu tháng 6/2019, EVN đã có văn bản báo cáo Bộ Công Thương và Bộ Xây dựng về thực hiện điều khoản chuyển tiếp của Luật Đầu tư năm 2014 trong quá trình triển khai Dự án theo yêu cầu của Ủy ban Quản lý vốn nhà nước tại doanh nghiệp…
Bên cạnh đó, 3 dự án mở rộng các nhà máy thủy điện có tổng mức đầu tư rất lớn thì hiện 2/3 (Hòa Bình, Yaly) cũng chậm tiến độ từ 2 - 3 năm theo yêu cầu Quy hoạch điện VII điều chỉnh.
Riêng Dự án Thủy điện Trị An mở rộng được xem là có nhiều yếu tố thuận lợi hơn nhưng cũng còn vướng mắc ở việc điều chỉnh quy hoạch sử dụng đất của 23,5 hécta trong phần đất sử dụng vĩnh viễn khiến cho quy trình triển khai Dự án bị đình trệ.
Giải pháp nào đẩy nhanh tiến độ?
Lý giải về những nguyên nhân dẫn đến chậm tiến độ các dự án nguồn điện hiện nay, Bộ Công Thương cho rằng có một số nguyên nhân lớn như: khó khăn trong công tác đền bù giải phóng mặt bằng, thu xếp vốn đầu tư, thủ tục đầu tư xây dựng...
Nêu rõ vướng mắc trong thủ tục đầu tư xây dựng, Bộ Công Thương cho biết, một số quy định hiện hành về đầu tư xây dựng còn thiếu tính thống nhất, chồng chéo gây nên những khó khăn nhất định dẫn tới công tác chuẩn bị đầu tư dự án bị kéo dài.
Ví dụ như các dự án Nhà máy Thủy điện Hòa Bình mở rộng, Ialy mở rộng… Một số dự án đang thực hiện đầu tư nhưng thuộc phạm vi điều chỉnh của các văn bản pháp luật mới nên phải trình duyệt lại chủ trương đầu tư...
Với tinh thần không được để thiếu điện phục vụ sản xuất kinh doanh và đời sống của nhân dân trong giai đoạn tới, để tháo gỡ khó khăn cho các dự án nguồn điện, nhằm đảm bảo cung ứng điện đến năm 2025, Thường trực Chính phủ đã đồng ý về nguyên tắc xem xét việc áp dụng quy định tại Luật Điện lực để cho phép triển khai các dự án điện cần thiết, cấp bách nhằm đảm bảo cung ứng điện, nâng cao hiệu quả vận hành hệ thống điện.
Danh mục các dự án này sẽ được cập nhật vào quy hoạch hoặc điều chỉnh quy hoạch ngành điện được lập mới hoặc điều chỉnh theo đúng quy định của pháp luật về quy hoạch.
Đối với Dự án Nhà máy nhiệt điện Quảng Trạch I, Thường trực Chính phủ yêu cầu Ủy ban Quản lý vốn nhà nước tại doanh nghiệp xem xét việc giao EVN thực hiện các bước tiếp theo mà không trình duyệt lại chủ trương đầu tư.
Thường trực Chính phủ yêu cầu Bộ Công Thương đổi mới phương pháp thực hiện giám sát các dự án điện, nhất là các dự án trọng điểm, cấp bách; thường xuyên giao ban kiểm điểm tiến độ các dự án, xử lý ngay các nội dung thuộc thẩm quyền và kịp thời báo cáo cơ quan, cấp có thẩm quyền xử lý các vấn đề ngoài thẩm quyền…
Đề xuất giải pháp thúc đẩy tiến độ dự án nguồn điện, một số chuyên gia ngành điện cũng nhấn mạnh yêu cầu là không giao dự án/gói thầu cho nhà đầu tư, tổng thầu không có năng lực. Trường hợp không đáp ứng thì kiên quyết thu hồi dự án, thay thế nhà thầu có năng lực tốt để thực hiện.
Tối qua ngày 5/11/2025, Lễ kỷ niệm 10 năm ra mắt Chuyên trang truyền thông Pháp luật + (Pháp luật Plus) – Báo Pháp luật Việt Nam đã diễn ra tại Trung tâm Hội nghị Quốc tế, Ba Đình (Hà Nội) trong không khí trang trọng, ấm áp và đầy cảm xúc.
Ca sĩ Phương Nhung đánh dấu cột mốc 20 năm hoạt động nghệ thuật bằng đêm nhạc mang tên “Mắt Nhung” - nơi đôi mắt như lời tự tình chứa đựng những cung bậc của cảm xúc, dấu ấn và tâm sự của một hành trình dài bền bỉ với âm nhạc.
Không chỉ là dịp nhìn lại chặng đường phát triển đầy nỗ lực của một chuyên trang báo chí trẻ trung, hiện đại mà còn khẳng định vị thế, vai trò và trách nhiệm của Pháp luật Plus trong bối cảnh truyền thông số phát triển mạnh mẽ.
Là cầu nối giữa cơ quan quản lý, giới luật sư và cộng đồng doanh nghiệp, Pháp luật Plus khẳng định vai trò tiên phong trong tư vấn pháp lý, đồng hành cùng doanh nghiệp phát triển bền vững.
Sáng nay (20/10), đại diện Ngân hàng Nông nghiệp và Phát triển Nông thôn Việt Nam - Chi nhánh Hà Tĩnh (Agribank Chi nhánh Hà Tĩnh) đã có mặt tại Bệnh viện đa khoa thành phố Vinh (Nghệ An) để thăm hỏi, động viên và chia sẻ cùng em H.T.N.L và gia đình.
Một người đàn ông vừa bị lừa mất số tiền 600 triệu đồng khi tiến hành đăng ký xuất khẩu lao động trên mạng. Sự việc ngay sau đó đã được người này trình báo Công an.
Ủy ban Quốc gia Phòng, Chống Ma túy Campuchia và Viện Nghiên cứu & Ứng dụng Phòng chống Ma túy PSD vừa ký kết Biên bản ghi nhớ hợp tác giai đoạn 2026–2028, tập trung vào nâng cao nhận thức cộng đồng, đào tạo, truyền thông phòng ngừa và chuyển giao phương
Chính phủ vừa ban hành Nghị quyết số 397/NQ-CP Kế hoạch hành động của Chính phủ về đấu tranh ngăn chặn, đẩy lùi tình trạng buôn lậu, gian lận thương mại, hàng giả, xâm phạm quyền sở hữu trí tuệ đến năm 2030.
Phó Thủ tướng Mai Văn Chính ký Quyết định số 2640/QĐ-TTg ban hành Kế hoạch triển khai thực hiện Kết luận số 84-KL/TW ngày 21/6/2024 của Bộ Chính trị tiếp tục thực hiện Nghị quyết số 23-NQ/TW ngày 16/6/2008 của Bộ Chính trị (khóa X) về “tiếp tục xây dựng v
Công an tỉnh An Giang cho biết đã tống đạt Quyết định tạm giam đối với Nguyễn Thanh Duy để điều tra về hành vi “Tổ chức cho người khác xuất cảnh trái phép”.
An Giang đã hưởng ứng mạnh mẽ Phong trào thi đua “Chung tay xóa nhà tạm, nhà dột nát trên phạm vi cả nước trong năm 2025” với tinh thần trách nhiệm và quyết tâm cao độ.
Ngay đầu năm đã có nhiều dấu hiệu cho thấy cánh cửa mở rộng hơn cho xuất khẩu (XK) nông sản Việt trong năm 2024. Chưa kể, ngay bên lề Hội nghị Bộ trưởng Tổ chức Thương mại thế giới (WTO) đang diễn ra, đã có một sự kiện hội nghị dành riêng cho các nước XK nông sản, nhằm tìm kiếm những cách thức cạnh tranh XK công bằng nhất.
UBND TP. Hà Nội vừa ban hành Quyết định số 818/QĐ-UBND về việc ủy quyền cho Sở Xây dựng Hà Nội giải quyết, tiếp nhận một số thủ tục hành chính trong lĩnh vực xây dựng thuộc thẩm quyền quyết định của UBND thành phố.
UBND tỉnh yêu cầu tiếp tục thực hiện quyết liệt cải cách TTHC, tạo điều kiện “tốt nhất, nhanh nhất, thuận lợi nhất” cho doanh nghiệp khi đầu tư vào Nghệ An.
Các hãng tàu nước ngoài được tự tăng phụ phí xếp dỡ tại cảng mà không cần giải trình lý do. Đây là hệ lụy ảnh hưởng nghiêm trọng đến quyền lợi của doanh nghiệp (DN) xuất nhập khẩu (XNK) Việt Nam. Trong tình thế xung đột Biển Đỏ vẫn đang tác động mạnh đến hàng hóa Việt thì việc tăng phụ phí của các hãng tàu đã làm cho DN Việt “khó chồng khó”.
Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
