Nhà máy điện Nhơn Trạch 3 sẽ đốt lửa lần đầu vào tháng 12/2024, phát điện thương mại tháng 6/2025. Còn nhà máy điện Nhơn Trạch 4 sẽ đốt lửa lần đầu tháng 4/2025 và phát điện thương mại 9/2025.
Theo tin từ Tổng Công ty điện lực Dầu khí Việt Nam (PV Power, chủ đầu tư dự án) đến nay dự án Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 đạt sản lượng khoảng 95%.
|

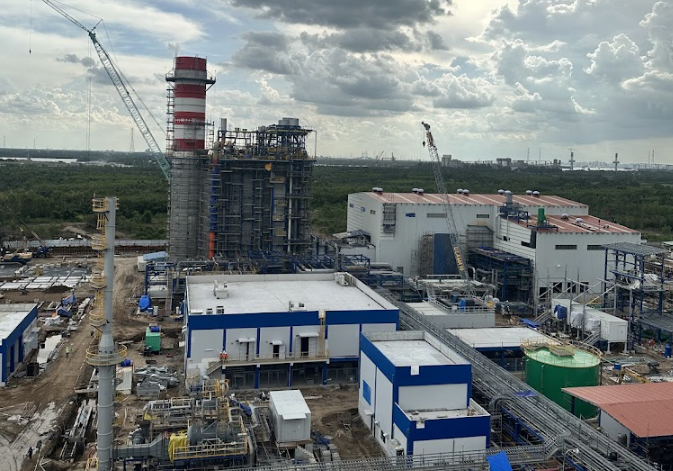

Một góc dự án nhiệt điện. |
Dự kiến Nhà máy điện Nhơn Trạch 3 sẽ đốt lửa lần đầu vào tháng 12/2024, phát điện thương mại tháng 6/2025. Còn Nhà máy điện Nhơn Trạch 4 sẽ đốt lửa lần đầu tháng 4/2025 và phát điện thương mại 9/2025.
Hiện tại, liên danh hai nhà thầu là Samsung C&T Corporation và Tổng Công ty Lắp máy Việt Nam đang tập trung hoàn thành lắp đặt turbine hơi, turbine khí và máy phát điện để sẵn sàng cho công tác chạy thử, vận hành thương mại. Bên cạnh đó, hiện nay Tổng công ty Truyền tải điện Quốc gia cũng đang tập trung nguồn lực để sớm hoàn thành bốn tuyến đường dây và trạm biến áp nhằm giải tỏa công suất cho nhà máy điện.
Trong số đó, dự án đường dây 500 kV Nhà máy điện Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè đã hoàn thành xây dựng trụ, gần hoàn thành kéo dây sẵn sàng đấu nối điện với nhà máy.
Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 dự án nhiệt điện sử dụng nhiên liệu khí thiên nhiên hóa lỏng đầu tiên tại Việt Nam. Đây cũng là một trong số ít các dự án điện có turbine công suất cao nhất (trên 500 MW) hiệu suất khí cao nhất (64% - mức cao nhất Việt Nam) trên thế giới hiện nay.
Dự án có tổng mức đầu tư 1,4 tỷ USD, tổng công suất là 1.624 MW. Khi đi vào khai thác, hai nhà máy có thể cung cấp 9-12 tỷ kWh điện/năm cho hệ thống lưới điện Quốc gia, tương đương khoảng 60-80% tổng sản lượng điện tiêu thụ 1 năm của Đồng Nai.
Đối với tỉnh Đồng Nai, dự án hoạt động sẽ đem lại doanh thu ổn định khoảng 17-18.000 tỷ đồng/năm. Góp phần đảm bảo nguồn điện cho phát triển kinh tế - xã hội của tỉnh cũng như các tỉnh khu vực phía Nam, tạo việc làm ổn định cho lao động địa phương.
