Sai phạm tại dự án nghìn tỷ ở Đắk Nông

Thương trường
04/05/2021 08:50
VŨ LONG
aa
Cơ quan kiểm toán phát hiện nhiều sai phạm trong quá trình triển khai Dự án xây dựng cơ sở hạ tầng Khu công nghiệp Nhân Cơ ở Đắk Nông.


Tổng đầu tư gần 1.000 tỷ đồng

Theo hồ sơ, Dự án xây dựng cơ sở hạ tầng Khu công nghiệp Nhân Cơ (xã Nhân Cơ, huyện Đắk R’lấp, Đắk Nông) có tổng mức đầu từ gần 1.000 tỷ đồng, trong đó ngân sách Trung ương hơn 875 tỷ đồng, còn lại của địa phương, do Ban quản lý dự án đầu tư xây dựng các công trình dân dụng và công nghiệp (BQLDA) tỉnh Đắk Nông làm chủ đầu tư.

Dự án có 11 hạng mục chính. Theo kế hoạch,sau khi dự án hoàn thành sẽ bàn giao cho Cty TNHH Luyện kim Trần Hồng Quân đầu tư thêm máy móc, thiết bị làm Dự án Nhà máy điện phân nhôm Đắk Nông.

Kết luận của Kiểm toán Nhà nước khu vực XII mới đây nhận định, UBND huyện Đắk R’lấp (chủ đầu tư phần giải phóng mặt bằng) khi phê duyệt kinh phí bồi thường, hỗ trợ cho người dân một số nơi trong khu quy hoạch dự án trên đã không có quy định về điều chỉnh đơn giá bồi thường nhà cửa, kiến trúc; áp dụng sai chế độ hỗ trợ, đền bù cho người dân, trong đó có 11 hồ sơ chưa đảm bảo theo quy định. Cơ quan chức năng tỉnh Đắk Nông đã thu hồi 15 ha đất phát sinh ngoài dự án khu công nghiệp, nằm ngoài báo cáo đánh giá tác động môi trường, nhưng chưa xin ý kiến của Thủ tướng Chính phủ.

Sai phạm tại dự án nghìn tỷ ở Đắk Nông

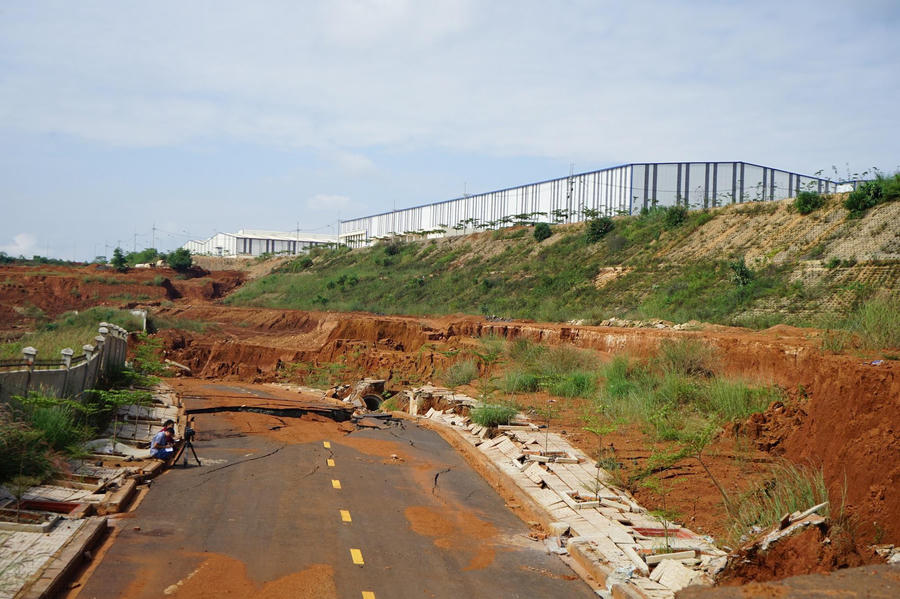

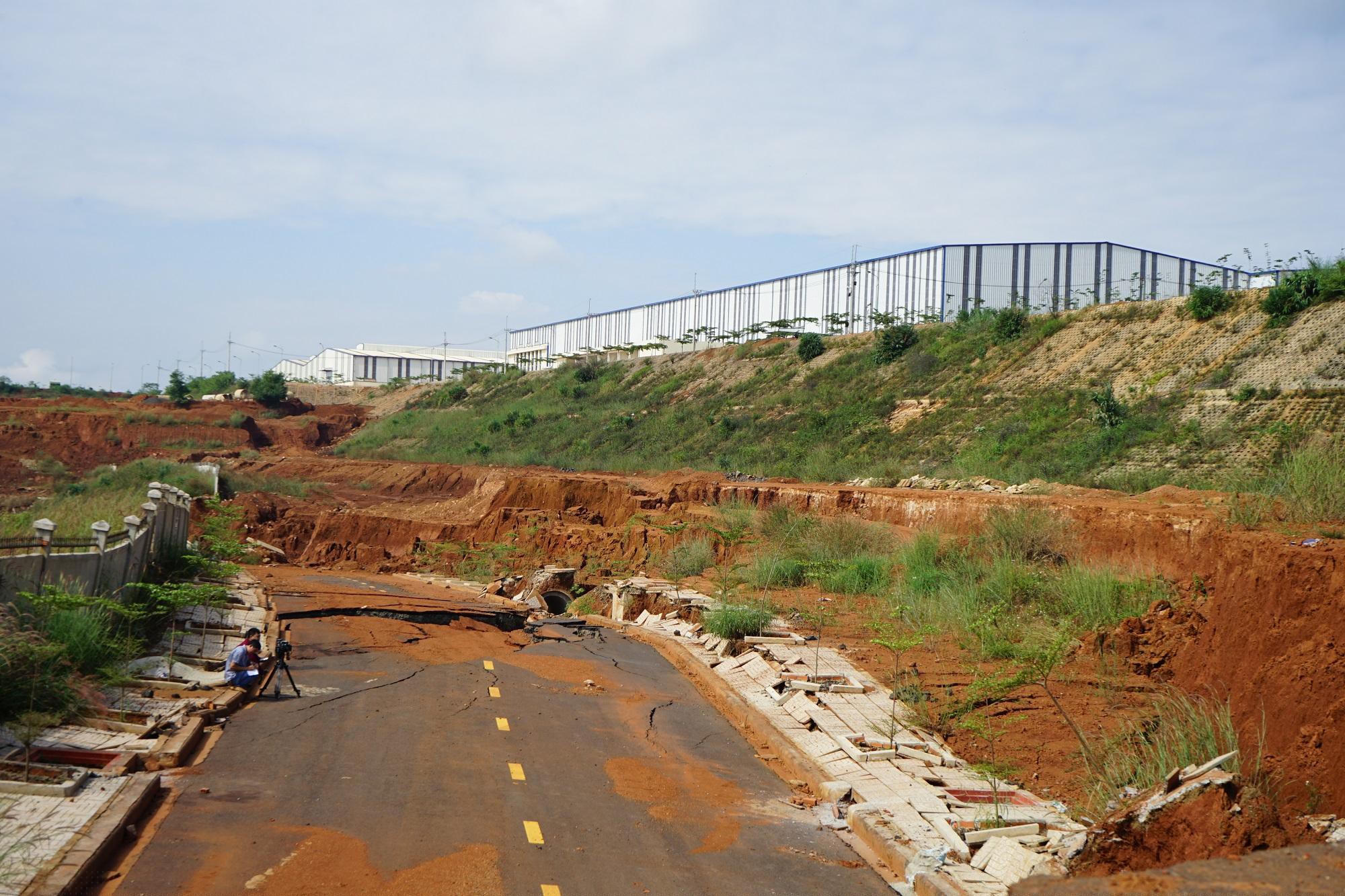

Khu vực bên ngoài Dự án xây dựng cơ sở hạ tầng Khu công nghiệp Nhân Cơ bị sụt lún

Kiểm toán Nhà nước khu vực XII đề nghị Chủ tịch UBND tỉnh Đắk Nông chỉ đạo các cơ quan đơn vị, các cá nhân liên quan khắc phục những sai phạm tại dự án trên; báo cáo Thủ tướng Chính phủ đối với 15 ha đất phát sinh tại dự án; kiến nghị BQLDA tỉnh này xử lý sai phạm về tài chính hơn 17 tỷ đồng (trong đó, phải giảm giá trúng thầu gần 12 tỷ đồng; giảm cấp phát, thanh toán 5 tỷ đồng)

Đối với số tiền sai phạm hơn 14 tỷ đồng tại Trung tâm phát triển quỹ đất huyện Đắk R’lấp do để xảy ra sai sót về thu hồi, bồi thường trái quy định, cơ quan kiểm toán kiến nghị cơ quan chức năng thanh tra để xử lý theo quy định của pháp luật...

Ðại diện cơ quan chức năng Ðắk Nông nói gì?

Trao đổi với phóng viên, Giám đốc BQLDA tỉnh Đắk Nông Nguyễn Quang Tứ cho biết, đơn vị đã nghiêm túc xử lý theo kiến nghị của phía kiểm toán nhà nước. “Trong quá trình làm việc anh em cũng có những sai sót. Số tiền sai phạm hơn 17 tỷ đồng đang nằm trên sổ sách và chưa chi trả”, ông Tứ nói.

Một cán bộ Thanh tra tỉnh Đắk Nông xác nhận, cơ quan thanh tra đang tiếp tục thanh tra tại Dự án xây dựng cơ sở hạ tầng Khu công nghiệp Nhân Cơ để xác định trách nhiệm của các đơn vị, cá nhân liên quan đến các sai phạm như kiến nghị của Kiểm toán nhà nước khu vực XII.

Lý giải về việc thu hồi 15 ha ngoài dự án chưa báo cáo Thủ tướng Chính phủ, Phó giám đốc Sở Tài nguyên Môi trường Đắk Nông Bùi Thanh Hà cho biết, tại thời điểm đó địa phương này buộc phải xử lý cấp bách do nguy cơ gây sạt lở, thiệt hại tài sản, cây cối hoa màu và đe dọa đến tính mạng của người dân. “Căn cứ điều 65 Luật đất đai năm 2013, đặc biệt tại hai bản kết luận của Chủ tịch UBND tỉnh Đắk Nông, lãnh đạo tỉnh đã chỉ đạo cơ quan chuyên môn phải kiểm đếm, thu hồi bắt buộc đối với diện tích phát sinh này”, ông Hà nói.

Tăng dự toán, chậm tiến độ

Kiểm tra hồ sơ tại 8 gói thầu xây lắp của Dự án xây dựng cơ sở hạ tầng Khu công nghiệp Nhân Cơ, Kiểm toán Nhà nước khu vực XII còn phát hiện những gói thầu này tính thừa khối lượng, áp dụng một số định mức chưa phù hợp thiết kế. Điển hình tại gói thầu số 5, cơ quan chuyên môn tính toán sai khối lượng bê tông móng, cột hàng rào làm tăng dự toán hơn 2,3 tỷ đồng. Gói thầu xây lắp số 6 (trồng cỏ) bị tăng dự toán hơn 2,3 tỷ đồng, do không đồng nhất tại bước lập dự án và thiết kế ban đầu.

Nhiều gói thầu thực hiện không đúng tiến độ đề ra. Cơ quan kiểm toán chỉ rõ, từ gói thầu xây lắp số 1 đến số 6 chậm tiến độ đến 29 tháng; còn gói thầu số 7 chậm hơn 10 tháng. Dù liên tiếp được gia hạn tiến độ thi công, nhưng đến nay dự án này vẫn chưa đi vào hoạt động.

bài liên quan
Đắk Nông: Bóc gỡ đường dây vận chuyển ma túy từ Lào về Việt Nam

Đắk Nông: Bóc gỡ đường dây vận chuyển ma túy từ Lào về Việt Nam

Ba đối tượng thống nhất lập đường dây vận chuyển, mua bán ma túy từ Lào về Sơn La rồi chuyển vào Đắk Nông tiêu thụ.
Thái Nguyên: Tạm giữ gần 1.600 đơn vị sản phẩm  linh kiện máy giặt hàng hóa không rõ nguồn gốc, xuất xứ

Thái Nguyên: Tạm giữ gần 1.600 đơn vị sản phẩm linh kiện máy giặt hàng hóa không rõ nguồn gốc, xuất xứ

Lực lượng chức năng tỉnh Thái Nguyên vừa phát hiện tạm giữ gần 1.600 đơn vị sản phẩm linh kiện máy giặt hàng hóa không rõ nguồn gốc, xuất xứ.
Đại tá Hồ Song Ân được điều động bổ nhiệm làm Giám đốc Công an tỉnh Đắk Nông

Đại tá Hồ Song Ân được điều động bổ nhiệm làm Giám đốc Công an tỉnh Đắk Nông

Phó Giám đốc Công an tỉnh Quảng Nam, Đại tá Hồ Song Ân, được Bộ Công an điều động giữ chức vụ Giám đốc Công an tỉnh Đắk Nông.
Công an TP. Hà Nội phục hồi nguồn tin tội phạm dự án KCN Yên Sơn - Bắc Lũng

Công an TP. Hà Nội phục hồi nguồn tin tội phạm dự án KCN Yên Sơn - Bắc Lũng

Cơ quan Cảnh sát điều tra Công an TP. Hà Nội vừa phục hồi giải quyết nguồn tin tội phạm, về việc bà Nguyễn Thị Ngọc tố cáo một số cá nhân lừa đảo chiếm đoạt tài sản thông qua việc nhận tiền để đầu tư dự án “Xây dựng hạ tầng KCN Yên Sơn - Bắc Lũng” giai đoạn 1 và 2.
VietinBank - Ngân hàng nội địa dành cho doanh nghiệp quốc tế

VietinBank - Ngân hàng nội địa dành cho doanh nghiệp quốc tế

Vừa qua, VietinBank vinh dự nhận Giải thưởng “Ngân hàng nội địa tốt nhất cho doanh nghiệp có vốn đầu tư nước ngoài (FDI) tại Việt Nam” (Best Local Bank for FDI in Vietnam) và Giải thưởng “Thương vụ tài trợ dự án cơ sở hạ tầng của năm” (Infrastructure Deal of The Year) trong 3 năm liên tiếp (2022, 2023, 2024).
Mới nhất
Đọc nhiều
Hà Nội: Nghi án bé gái hơn 01 tháng tuổi bị ông nội sát hại

Hà Nội: Nghi án bé gái hơn 01 tháng tuổi bị ông nội sát hại

Trong lúc trông cháu nội, người đàn ông đã dùng vật cứng sát hại bé gái mới hơn 01 tháng tuổi rồi tự sát nhưng bất thành.
Bắk Kạn: Triệt phá nhóm đối tượng giả danh Công an yêu cầu nộp 1 tỷ đồng để “chạy án” đánh bạc

Bắk Kạn: Triệt phá nhóm đối tượng giả danh Công an yêu cầu nộp 1 tỷ đồng để “chạy án” đánh bạc

Sáng 21/10, Phòng Cảnh sát hình sự (CSHS)Công an tỉnh Bắc Kạn thông tin kết quả đấu tranh với nhóm đối tượng giả danh cán bộ Công an lừa đảo chiếm đoạt tài sản.
Tạm giữ hình sự đối tượng thiêu sống bạn nhậu vì lãng phí mồi nhậu

Tạm giữ hình sự đối tượng thiêu sống bạn nhậu vì lãng phí mồi nhậu

Chỉ vì bạn nhậu ném bỏ mồi nhậu là đầu cá lóc, Minh tức giận lấy lá chuối khô, tàu cau đốt nạn nhân tử vong.
Tin bài khác
Rộng cửa xuất khẩu nông sản

Rộng cửa xuất khẩu nông sản

Ngay đầu năm đã có nhiều dấu hiệu cho thấy cánh cửa mở rộng hơn cho xuất khẩu (XK) nông sản Việt trong năm 2024. Chưa kể, ngay bên lề Hội nghị Bộ trưởng Tổ chức Thương mại thế giới (WTO) đang diễn ra, đã có một sự kiện hội nghị dành riêng cho các nước XK nông sản, nhằm tìm kiếm những cách thức cạnh tranh XK công bằng nhất.
Hà Nội ủy quyền cho Sở Xây dựng được chuyển nhượng toàn bộ hoặc một phần dự án bất động sản

Hà Nội ủy quyền cho Sở Xây dựng được chuyển nhượng toàn bộ hoặc một phần dự án bất động sản

UBND TP. Hà Nội vừa ban hành Quyết định số 818/QĐ-UBND về việc ủy quyền cho Sở Xây dựng Hà Nội giải quyết, tiếp nhận một số thủ tục hành chính trong lĩnh vực xây dựng thuộc thẩm quyền quyết định của UBND thành phố.
Công ty Cổ phần BENGAL Việt Nam nợ gần 1,5 tỷ đồng tiền thuế

Công ty Cổ phần BENGAL Việt Nam nợ gần 1,5 tỷ đồng tiền thuế

Do chậm nộp tiền thuế và quá thời hạn nộp thuế, Công ty Cổ phần BENGAL Việt Nam bị Cục thuế tỉnh Bắc Giang cưỡng chế số tiền gần 1,5 tỷ đồng.
Công ty CP COMA 68 tiếp tục bị cưỡng chế gần 500 triệu đồng tiền thuế

Công ty CP COMA 68 tiếp tục bị cưỡng chế gần 500 triệu đồng tiền thuế

Do nợ thuế quá thời hạn nộp thuế, Công ty CP COMA 68 bị cưỡng chế số tiền gần 500 triệu đồng.
Nam Định: Xã Trực Hùng cho 18 trường hợp thuê đất bãi là không đúng thẩm quyền

Nam Định: Xã Trực Hùng cho 18 trường hợp thuê đất bãi là không đúng thẩm quyền

Nội dung này được cơ quan chức năng tỉnh Nam Định nêu rõ trong một văn bản ban hành mới đây.
Chủ đầu tư KDC Phúc Gia Tân bị xử phạt vì thi công không giấy phép môi trường

Chủ đầu tư KDC Phúc Gia Tân bị xử phạt vì thi công không giấy phép môi trường

Hành vi vi phạm của Công ty TNHH Đầu tư Lê Gia Newland đã bị UBND tỉnh Bình Định phát hiện và ban hành quyết định xử phạt hành chính.
Xử phạt KIM Việt Nam do cho khách hàng giao dịch vượt quá giới hạn

Xử phạt KIM Việt Nam do cho khách hàng giao dịch vượt quá giới hạn

Công ty TNHH Quản lý quỹ KIM Việt Nam vừa phải nhận quyết định xử phạt vi phạm hành chính của Ủy ban Chứng khoán Nhà nước.
Nghệ An: Tạo điều kiện

Nghệ An: Tạo điều kiện 'tốt nhất, nhanh nhất, thuận lợi nhất' cho doanh nghiệp đầu tư

UBND tỉnh yêu cầu tiếp tục thực hiện quyết liệt cải cách TTHC, tạo điều kiện “tốt nhất, nhanh nhất, thuận lợi nhất” cho doanh nghiệp khi đầu tư vào Nghệ An.
Doanh nghiệp xuất nhập khẩu gặp

Doanh nghiệp xuất nhập khẩu gặp 'bão phí' ở đường biển

Các hãng tàu nước ngoài được tự tăng phụ phí xếp dỡ tại cảng mà không cần giải trình lý do. Đây là hệ lụy ảnh hưởng nghiêm trọng đến quyền lợi của doanh nghiệp (DN) xuất nhập khẩu (XNK) Việt Nam. Trong tình thế xung đột Biển Đỏ vẫn đang tác động mạnh đến hàng hóa Việt thì việc tăng phụ phí của các hãng tàu đã làm cho DN Việt “khó chồng khó”.
Fecon (FCN) lần đầu thua lỗ kể từ năm 2008

Fecon (FCN) lần đầu thua lỗ kể từ năm 2008

Với khoản lỗ ròng hơn 43,1 tỷ đồng, CTCP Fecon đã có lần đầu tiên thua lỗ kể từ năm 2008 và không hoàn thành các mục tiêu lợi nhuận, doanh thu.
tong bi thu nguyen phu trong trong cong cuoc bao ve chu quyen bien dao cua to quoc

Tổng Bí thư Nguyễn Phú Trọng trong công cuộc bảo vệ chủ quyền biển, đảo của Tổ quốc

(PLM) - Trong suốt cuộc đời hoạt động cách mạng vẻ vang của mình, nhất là trên cương vị Tổng Bí thư Ban Chấp hành Trung ương Đảng, Bí thư Quân ủy Trung ương, đồng chí Nguyễn Phú Trọng đã dành tình cảm đặc biệt đối với cán bộ, chiến sĩ Hải quân. Tổng Bí thư luôn kịp thời quan tâm lãnh đạo, chỉ đạo và đánh giá cao sự nỗ lực, quyết tâm của cán bộ, chiến sĩ Hải quân nhân dân Việt Nam trong khắc phục khó khăn, bảo vệ vững chắc chủ quyền biển, đảo, thềm lục địa của Tổ quốc; xây dựng Hải quân nhân dân Việt Nam cách mạng, chính quy, tinh nhuệ và hiện đại.
ha noi nhieu noi treo co ru truoc ngay quoc tang tong bi thu nguyen phu trong

Hà Nội: Nhiều nơi treo cờ rủ trước ngày Quốc tang Tổng Bí thư Nguyễn Phú Trọng

(PLM) - Dù còn 3 ngày nữa mới diễn ra Quốc tang, nhưng tại một số địa điểm tại Hà Nội cũng như trên cả nước đã treo cờ rủ để tưởng nhớ cố Tổng Bí thư Nguyễn Phú Trọng.
tong bi thu nguyen phu trong nha lanh dao ly luan xuat sac

Tổng Bí thư Nguyễn Phú Trọng – Nhà lãnh đạo, lý luận xuất sắc

(PLM) - Trải qua nhiều cương vị quan trọng do Đảng, Nhà nước và Nhân dân giao phó, như: Uỷ viên Ban Chấp hành Trung ương Đảng từ khoá VII đến khóa XIII; Uỷ viên Bộ Chính trị từ khoá VIII đến khóa XIII; Tổng Biên tập Tạp chí Cộng sản; Bí thư Thành uỷ Hà Nội; Chủ tịch Hội đồng Lý luận Trung ương; Chủ tịch Quốc hội; Chủ tịch nước; Tổng Bí thư từ khoá XI đến khóa XIII, đồng chí Nguyễn Phú Trọng đã có nhiều cống hiến to lớn, quan trọng cho sự nghiệp cách mạng của Đảng và dân tộc ta, nhất là trong công cuộc đổi mới, xây dựng và bảo vệ Tổ quốc.
tinh cam dac biet cua nhan dan voi tong bi thu nguyen phu trong

Tình cảm đặc biệt của nhân dân với Tổng Bí thư Nguyễn Phú Trọng

(PLM) - Hơn nửa thế kỷ hoạt động cách mạng không ngừng nghỉ, Tổng Bí thư Nguyễn Phú Trọng đã cống hiến hết mình, trọn một đời đóng góp cho Đảng, cho nhân dân. Hình ảnh vị lãnh đạo kiên trung, trí tuệ và mẫu mực, tận trung với Đảng, hết lòng vì dân sẽ luôn sống trong trái tim của mỗi người dân Việt Nam.
bo tu phap dung dau cac bo nganh ve chi so cai cach hanh chinh nam 2023

Bộ Tư pháp đứng đầu các bộ, ngành về Chỉ số Cải cách hành chính năm 2023

(PLM) - Sáng ngày 18/7/2024, Tại Hội trường Đa năng - Bộ Tư Pháp đã diễn ra Tọa đàm đánh giá, rút kinh nghiệm về Chỉ số cải cách hành chính năm 2023 và đánh giá việc thực hiện Đề án 06 trong 06 tháng đầu năm, nhiệm vụ, giải pháp từ nay đến cuối năm 2024 của Bộ tư Pháp.
