Các nhà thầu thi công tập trung mọi nguồn lực, vượt khó khăn phấn đấu hoàn thành đóng điện dự án đường dây 500kV Dốc Sỏi - Pleiku 2 trong Quý IV/2020.
Từ ngày 24 đến 26/9, Đoàn công tác của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) do Phó Tổng giám đốc Bùi Văn Kiên dẫn đầu đã đi kiểm tra tiến độ thi công dự án Đường dây 500 kV Dốc Sỏi – Pleiku 2 thuộc các dự án Đường dây 500 kV mạch 3.
Đoàn công tác đã đi kiểm tra thực tế công tác kéo dây tại các khoảng néo (KN): KN 424- 426; KN 345 – 349 (xã Ia Khươi, huyện Chư Pah, tỉnh Gia Lai); KN 300 – 303 (xã Đăk Bla, TP Kon Tum, tỉnh Kon Tum); KN 204 – 210 (xã Đăk Long, huyện Kon Plong, tỉnh Kon Tum); KN 155 -157 (xã Ba Tiêu, huyện Ba Tơ, tỉnh Quảng Ngãi); công tác dựng cột tại vị trí VT76 (xã Sơn Nham, huyện Sơn Hà, tỉnh Quảng Ngãi; công tác thi công ngăn lộ xuất tuyến (NXT) tại TBA Pleiku 2 (xã Ia Kênh, TP Pleiku), mở rộng TBA 500kV Dốc Sỏi (xã Bình Nguyên, huyện Bình Sơn, tỉnh Quảng Ngãi).

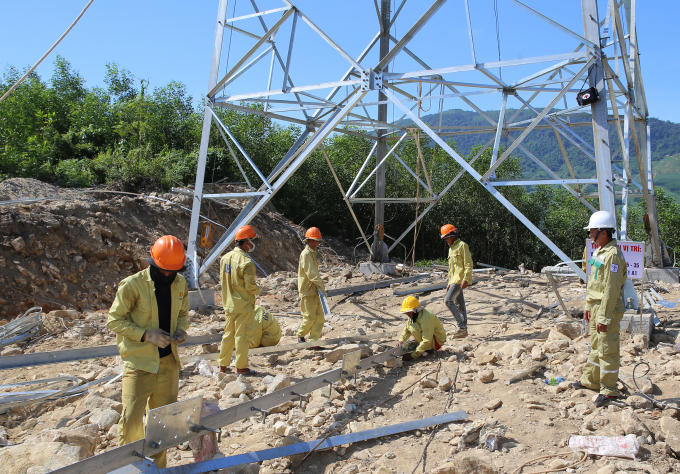

Các nhà thầu thi công tập trung mọi nguồn lực, vượt qua khó khăn để phấn đấu hoàn thành đóng điện dự án đường dây 500kV Dốc Sỏi - Pleiku 2 trong Quý IV/2020.
Sau khi đi kiểm tra tình hình thi công và nắm bắt các vướng mắc, khó khăn tại hiện trường; Phó Tổng giám đốc EVNNPT Bùi Văn Kiên chủ trì cuộc họp liên quan tiến độ dự án.
Tại cuộc họp, ông Nguyễn Đình Thọ - Phó giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB) cho hay, dự án vẫn đang gặp nhiều khó khăn trong công tác bồi thường giải phóng mặt bằng vị trí móng và hành lang tuyến, một số địa phương vẫn chưa phê duyệt phương án bồi thường phần hành lang tuyến, một số hộ dân vẫn chưa bàn giao mặt bằng với lý do đơn giá đền bù thấp.

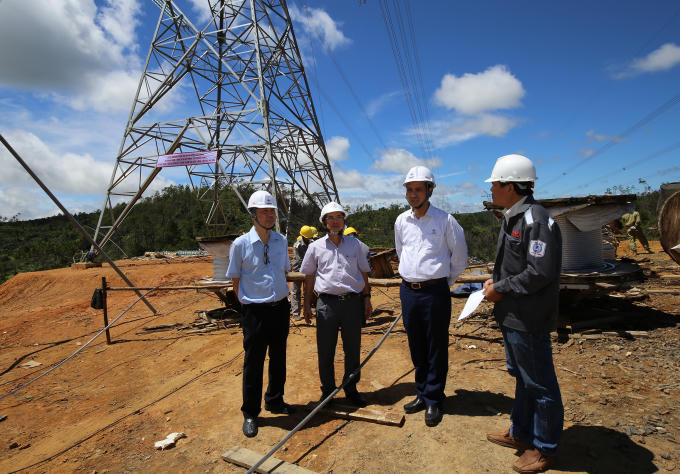

Phó Tổng giám đốc EVNNPT Bùi Văn Kiên kiểm tra tiến độ kéo dây tại KN 204 – 210 thuộc xã Đăk Long, huyện Kon Plong, tỉnh Kon Tum.
Bên cạnh đó, tình hình thời tiết mưa nhiều trong khi Đường dây chủ yếu đi qua vùng núi cao, hiểm trở nên công tác vận chuyển vật tư thiết bị và triển khai thi công gặp rất nhiều khó khăn. Đặc biệt, những diễn biến phức tạp của dịch bệnh Covid-19 đã ảnh hưởng rất nhiều đến tiến độ dự án.
Sau khi nghe các đơn vị có liên quan báo cáo, Phó Tổng giám đốc EVNNPT Bùi Văn Kiên chỉ đạo: Việc hoàn thành dự án Đường dây 500kV Dốc Sỏi - Pleiku 2 nói riêng và toàn bộ dự án Đường dây 500kV mạch 3 vào cuối năm nay đang được Chính phủ và EVN đặc biệt quan tâm. Để đảm bảo chất lượng và tiến độ dự án; yêu cầu CPMB khẩn trương phối hợp với chính quyền địa phương các cấp sớm hoàn thành công tác bồi thường giải phóng mặt bằng.
Ban tiền phương CPMB phối hợp chặt chẽ với tư vấn thiết kế, tư vấn giám sát tập trung giải quyết ngay các vướng mắc phát sinh trong quá trình triển khai dự án. Các nhà thầu thi công cần tập trung mọi nguồn lực, khắc phục các khó khăn về thời tiết, phấn đấu hoàn thành đóng điện dự án đường dây 500 kV Dốc Sỏi - Pleiku 2 trong Quý IV/2020, đúng tiến độ được giao, theo chỉ đạo của Chính phủ và Tập đoàn Điện lực Việt Nam. Các nhà thầu tư vấn thiết kế, tư vấn giám sát phải bố trí đủ nhân lực theo yêu cầu để quản lý tốt chất lượng dự án.
Lực lượng chức năng Cục Cảnh sát điều tra tôi phạm về ma tuý vừa tiến hành triệt phá đường dây ma tuý chuyên cung cấp cho các đối tượng học sinh, sinh viên.
Trong không khí đón Xuân Bính Ngọ 2026, Công ty Cổ phần công nghệ HeyU Việt Nam đã mang những phần quà nghĩa tình đến với các gia đình chính sách, hộ nghèo.
Trước tình trạng ùn ứ hàng hóa tại nhiều cửa khẩu do vướng mắc trong công tác kiểm tra an toàn thực phẩm, Cục Hải quan đã có văn bản hoả tốc yêu cầu các đơn vị trực thuộc bố trí cán bộ trực 24/7, ưu tiên giải quyết nhanh thủ tục thông quan đối với các mặt hàng thực phẩm.
Một vụ cháy xảy ra rạng sáng tại căn nhà trong hẻm ở quận 12 (TPHCM) đã cướp đi sinh mạng của ba mẹ con. Lực lượng chức năng đang phong tỏa hiện trường, điều tra nguyên nhân.
Phòng Cảnh sát hình sự - Công an TP Hà Nội vừa tiến hành tạm giữ Bùi Thị Phương Linh (SN 2004, xã Phúc Sơn, TP Hà Nội; Á khôi của một cuộc thi sắc đẹp) để điều tra về hành vi Môi giới mại dâm.
Những ngày giáp Tết Nguyên đán, tại Đồn Biên phòng Tống Lê Chân (BĐBP tỉnh Tây Ninh), phong trào “Bánh chưng ngày Tết” được tổ chức trong không khí đầm ấm, nghĩa tình, góp phần lan tỏa hình ảnh người chiến sĩ Biên phòng luôn sát cánh cùng Nhân dân khu vực
Ngay đầu năm đã có nhiều dấu hiệu cho thấy cánh cửa mở rộng hơn cho xuất khẩu (XK) nông sản Việt trong năm 2024. Chưa kể, ngay bên lề Hội nghị Bộ trưởng Tổ chức Thương mại thế giới (WTO) đang diễn ra, đã có một sự kiện hội nghị dành riêng cho các nước XK nông sản, nhằm tìm kiếm những cách thức cạnh tranh XK công bằng nhất.
UBND TP. Hà Nội vừa ban hành Quyết định số 818/QĐ-UBND về việc ủy quyền cho Sở Xây dựng Hà Nội giải quyết, tiếp nhận một số thủ tục hành chính trong lĩnh vực xây dựng thuộc thẩm quyền quyết định của UBND thành phố.
UBND tỉnh yêu cầu tiếp tục thực hiện quyết liệt cải cách TTHC, tạo điều kiện “tốt nhất, nhanh nhất, thuận lợi nhất” cho doanh nghiệp khi đầu tư vào Nghệ An.
Các hãng tàu nước ngoài được tự tăng phụ phí xếp dỡ tại cảng mà không cần giải trình lý do. Đây là hệ lụy ảnh hưởng nghiêm trọng đến quyền lợi của doanh nghiệp (DN) xuất nhập khẩu (XNK) Việt Nam. Trong tình thế xung đột Biển Đỏ vẫn đang tác động mạnh đến hàng hóa Việt thì việc tăng phụ phí của các hãng tàu đã làm cho DN Việt “khó chồng khó”.
Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
