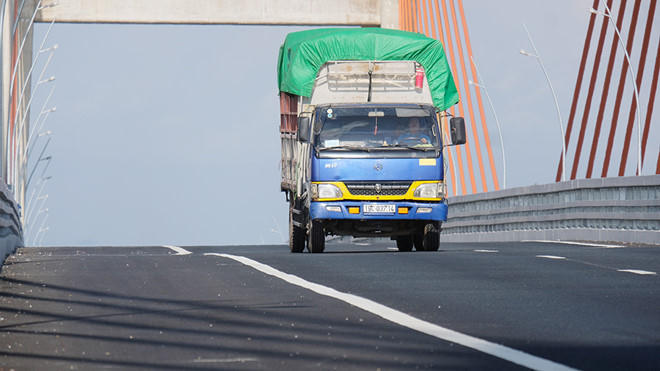

Nhiều sai sót tại dự án đường nối Hạ Long - cầu Bạch Đằng

Thương trường
12/01/2019 09:20
Chí Hiếu
aa
Kiểm toán Nhà nước (KTNN) vừa có báo cáo kiểm toán hoạt động xây dựng và quản lý, sử dụng vốn đầu tư dự án đường nối TP.Hạ Long với cầu Bạch Đằng (tỉnh Quảng Ninh).


Nhiều sai sót tại dự án đường nối Hạ Long - cầu Bạch Đằng

Theo đó, công tác lập, thẩm định và phê duyệt thiết kế dự toán, thiết kế dự toán điều chỉnh bổ sung còn một số hạn chế như: tính trùng lặp khối lượng điều chỉnh, tính toán sai khối lượng so với bản vẽ thiết kế làm tăng giá trị dự toán 4,56 tỉ đồng; vận dụng định mức chưa chính xác, giá trị hơn 1,61 tỉ đồng.

Trong khi đó, công tác lựa chọn nhà thầu cho thấy chủ đầu tư và các đơn vị liên quan đã tổ chức lựa chọn nhà thầu đối với các gói thầu cơ bản thực hiện theo quy định hiện hành. Tuy nhiên, hợp đồng thi công xây dựng bổ sung còn một số trùng lặp với hợp đồng khác là 903 triệu đồng; hợp đồng chưa quy định cụ thể mức thu hồi tạm ứng từng lần thanh toán theo quy định. Đối với chất lượng thi công xây dựng, kiểm toán xác định nhật ký thi công chưa phản ánh chi tiết thực tế diễn biến tại công trường về điều kiện nhiệt độ, thời tiết, thiết bị và số nhân công nhà thầu huy động.

KTNN cũng chỉ ra tiến độ thi công các gói thầu chưa đảm bảo theo hợp đồng ban đầu, dẫn đến phải gia hạn tiến độ. Theo kế hoạch, thời gian thực hiện dự án từ năm 2014 - 2018 nhưng đến thời điểm kiểm toán (16.11.2018) vẫn còn gói thầu chưa hoàn thành do điều chỉnh quy hoạch nút giao dẫn đến phải điều chỉnh thiết kế kỹ thuật và đến nay vẫn còn vướng mặt bằng. Ngoài ra, còn có gói thầu chưa thi công hoàn thiện các hạng mục.

Đặc biệt, khi kiểm toán chi phí xây dựng, cơ quan kiểm toán phát hiện dự án cũng tính toán sai khối lượng so với bản vẽ hoàn công, bản vẽ thi công làm tăng chi phí đầu tư thêm 15,678 tỉ đồng. Công tác quản lý đơn giá, định mức cũng còn sai sót khi vận dụng định mức chưa chính xác dẫn đến tăng chi phí đầu tư gần 17 tỉ đồng.

Ngoài ra, việc chấp hành chế độ quản lý tài chính kế toán cũng có vấn đề khi KTNN phát hiện việc phân bổ chi phí quản lý dự án theo nhiệm vụ chưa phản ánh chính xác khoản tiền gần 2 tỉ đồng bởi trong giai đoạn này, đơn vị quản lý dự án này đồng thời thực hiện 2 dự án khác là công trình khu công nghiệp Nam Tiền Phong và cao tốc Vân Đồn - Móng Cái.

KTNN kiến nghị Ban Quản lý dự án xử lý tài chính hơn 32,63 tỉ đồng, trong đó phải giảm giá trị thanh toán gần 28,6 tỉ đồng; giảm giá trị hợp đồng còn lại hơn 4,07 tỉ đồng. Chủ đầu tư và các đơn vị liên quan cần chấn chỉnh rút kinh nghiệm trong công tác lập, trình thẩm định phê duyệt thiết kế dự toán, thương thảo ký kết hợp đồng, thi công và quản lý chất lượng, nghiệm thu thanh toán khối lượng hoàn thành và quản lý tiến độ công trình.

Năm 2016, một phần dự án này cũng đã được KTNN kiểm toán và kiến nghị xử lý tài chính hơn 16 tỉ đồng, trong đó giảm cấp phát thanh toán hơn 10,3 tỉ đồng; giảm do chưa đủ thủ tục thanh toán cũng như chờ phê duyệt đơn giá riêng là hơn 5,7 tỉ đồng.

Dự án đường nối TP.Hạ Long với cầu Bạch Đằng có mức đầu tư 6.416 tỉ đồng bằng nguồn vốn ngân sách, do Sở GTVT tỉnh Quảng Ninh làm chủ đầu tư. Quy mô dự án là đầu tư xây dựng mới 19,8 km đường cao tốc. Dự án này nằm trong tổng thể tuyến cao tốc Hạ Long - Hải Phòng có tổng chiều dài tuyến 25,2 km với tổng mức đầu tư 13.693 tỉ đồng.

bài liên quan
Kiểm toán nhà nước: Còn nhiều bất cập làm giảm hiệu quả đầu tư, gây lãng phí nguồn lực

Kiểm toán nhà nước: Còn nhiều bất cập làm giảm hiệu quả đầu tư, gây lãng phí nguồn lực

Sáng 3/12, báo cáo Quốc hội kết quả thực hiện các Nghị quyết của Quốc hội khóa XIV và khóa XV về giám sát chuyên đề và chất vấn, Tổng Kiểm toán nhà nước (KTNN) Ngô Văn Tuấn đã chỉ ra nhiều hạn chế, bất cập trong quản lý, sử dụng ngân sách, tài sản công.
36.000 tỷ đồng đầu tư mở rộng cao tốc TP HCM - Trung Lương - Mỹ Thuận

36.000 tỷ đồng đầu tư mở rộng cao tốc TP HCM - Trung Lương - Mỹ Thuận

Dự án mở rộng cao tốc TP HCM - Trung Lương - Mỹ Thuận 36.000 tỷ đồng được triển khai như một giải pháp chiến lược cấp bách nhằm hoàn thiện tuyến hạ tầng giao thông, tạo đòn bẩy cho sự phát triển của toàn vùng Đồng bằng sông Cửu Long.
Phấn đấu khởi công dự án trục đại lộ cảnh quan sông Hồng tại Hà Nội vào 19/12

Phấn đấu khởi công dự án trục đại lộ cảnh quan sông Hồng tại Hà Nội vào 19/12

Ngày 15/11, Thủ tướng Chính phủ Phạm Minh Chính chủ trì cuộc họp của Thường trực Chính phủ xem xét Đồ án quy hoạch trục đại lộ cảnh quan sông Hồng và Khu đô thị thể thao Olympic, Thủ đô Hà Nội.
Thái Nguyên triển khai Dự án chống ngập lụt khu vực trung tâm

Thái Nguyên triển khai Dự án chống ngập lụt khu vực trung tâm

Ngày 13/11, tại Thái Nguyên, Thứ trưởng Bộ Nông nghiệp và Môi trường Nguyễn Hoàng Hiệp và Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Phạm Hoàng Sơn đồng chủ trì chương trình làm việc giữa Bộ Nông nghiệp và Môi trường với UBND tỉnh Thái Nguyên về đề xuất Dự án Hệ thống công trình chống ngập, lụt khu vực trung tâm tỉnh và Dự án xây dựng mới cầu Gia Bẩy.
Tiến độ một số dự án công trình giao thông trọng điểm ở Phú Thọ hiện giờ ra sao?

Tiến độ một số dự án công trình giao thông trọng điểm ở Phú Thọ hiện giờ ra sao?

Ngày 12/11/2025, ông Vũ Việt Văn, Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch UBND tỉnh đi kiểm tra thực tế tiến độ thực hiện một số dự án công trình giao thông trọng điểm khu vực Vĩnh Phúc. Cùng đi có lãnh đạo một số sở, ngành, địa phương.
Đồng Nai tiếp tục tháo gỡ khó khăn, phân khai vật liệu cho các dự án cao tốc, sân bay và vành đai

Đồng Nai tiếp tục tháo gỡ khó khăn, phân khai vật liệu cho các dự án cao tốc, sân bay và vành đai

Trong đó, dự án cao tốc Biên Hòa - Vũng Tàu, tỉnh đã cấp phép hơn 5,5 triệu m3 vật liệu san lấp, cao hơn nhu cầu thực tế. Dự án Vành đai 3 TP.HCM đoạn qua Đồng Nai cũng đã được cấp phép hơn 168.000 m3.
Mới nhất
Đọc nhiều
Ông Nguyễn Duy Ngọc giữ chức Bí thư Đảng ủy Bộ Tư lệnh Thủ đô Hà Nội

Ông Nguyễn Duy Ngọc giữ chức Bí thư Đảng ủy Bộ Tư lệnh Thủ đô Hà Nội

Chiều 6/12, Đại tướng Phan Văn Giang, Ủy viên Bộ Chính trị, Phó Bí thư Quân ủy Trung ương, Bộ trưởng Bộ Quốc phòng và ông Nguyễn Duy Ngọc, Ủy viên Bộ Chính trị, Bí thư Thành ủy Hà Nội thăm và làm việc với Đảng ủy Bộ Tư lệnh Thủ đô Hà Nội.
Lễ ký Quy chế phối hợp giữa Bộ Công an, Bộ Quốc phòng và Bộ Ngoại giao.

Lễ ký Quy chế phối hợp giữa Bộ Công an, Bộ Quốc phòng và Bộ Ngoại giao.

Chiều ngày 06/12/2025, tại Hà Nội đã diễn ra Lễ ký Quy chế phối hợp giữa Bộ Công an, Bộ Quốc phòng và Bộ Ngoại giao.
Trao tặng 23 căn nhà tình nghĩa cho các gia đình có hoàn cảnh đặc biệt khó khăn tại Thanh Hóa

Trao tặng 23 căn nhà tình nghĩa cho các gia đình có hoàn cảnh đặc biệt khó khăn tại Thanh Hóa

Trong ngày 05, 06/12/2025, Cục Cảnh sát Quản lý hành chính về trật tự xã hội, Bộ Công an (QLHC về TTXH) và Quỹ Kiến tạo ước mơ - Công ty Cổ phần VNG đã tổ chức Lễ bàn giao, trao tặng 23 căn nhà tình nghĩa cho các hộ hộ nghèo, cận nghèo thuộc xã Thiết Ống.
Tin bài khác
Rộng cửa xuất khẩu nông sản

Rộng cửa xuất khẩu nông sản

Ngay đầu năm đã có nhiều dấu hiệu cho thấy cánh cửa mở rộng hơn cho xuất khẩu (XK) nông sản Việt trong năm 2024. Chưa kể, ngay bên lề Hội nghị Bộ trưởng Tổ chức Thương mại thế giới (WTO) đang diễn ra, đã có một sự kiện hội nghị dành riêng cho các nước XK nông sản, nhằm tìm kiếm những cách thức cạnh tranh XK công bằng nhất.
Hà Nội ủy quyền cho Sở Xây dựng được chuyển nhượng toàn bộ hoặc một phần dự án bất động sản

Hà Nội ủy quyền cho Sở Xây dựng được chuyển nhượng toàn bộ hoặc một phần dự án bất động sản

UBND TP. Hà Nội vừa ban hành Quyết định số 818/QĐ-UBND về việc ủy quyền cho Sở Xây dựng Hà Nội giải quyết, tiếp nhận một số thủ tục hành chính trong lĩnh vực xây dựng thuộc thẩm quyền quyết định của UBND thành phố.
Công ty Cổ phần BENGAL Việt Nam nợ gần 1,5 tỷ đồng tiền thuế

Công ty Cổ phần BENGAL Việt Nam nợ gần 1,5 tỷ đồng tiền thuế

Do chậm nộp tiền thuế và quá thời hạn nộp thuế, Công ty Cổ phần BENGAL Việt Nam bị Cục thuế tỉnh Bắc Giang cưỡng chế số tiền gần 1,5 tỷ đồng.
Công ty CP COMA 68 tiếp tục bị cưỡng chế gần 500 triệu đồng tiền thuế

Công ty CP COMA 68 tiếp tục bị cưỡng chế gần 500 triệu đồng tiền thuế

Do nợ thuế quá thời hạn nộp thuế, Công ty CP COMA 68 bị cưỡng chế số tiền gần 500 triệu đồng.
Nam Định: Xã Trực Hùng cho 18 trường hợp thuê đất bãi là không đúng thẩm quyền

Nam Định: Xã Trực Hùng cho 18 trường hợp thuê đất bãi là không đúng thẩm quyền

Nội dung này được cơ quan chức năng tỉnh Nam Định nêu rõ trong một văn bản ban hành mới đây.
Chủ đầu tư KDC Phúc Gia Tân bị xử phạt vì thi công không giấy phép môi trường

Chủ đầu tư KDC Phúc Gia Tân bị xử phạt vì thi công không giấy phép môi trường

Hành vi vi phạm của Công ty TNHH Đầu tư Lê Gia Newland đã bị UBND tỉnh Bình Định phát hiện và ban hành quyết định xử phạt hành chính.
Xử phạt KIM Việt Nam do cho khách hàng giao dịch vượt quá giới hạn

Xử phạt KIM Việt Nam do cho khách hàng giao dịch vượt quá giới hạn

Công ty TNHH Quản lý quỹ KIM Việt Nam vừa phải nhận quyết định xử phạt vi phạm hành chính của Ủy ban Chứng khoán Nhà nước.
Nghệ An: Tạo điều kiện

Nghệ An: Tạo điều kiện 'tốt nhất, nhanh nhất, thuận lợi nhất' cho doanh nghiệp đầu tư

UBND tỉnh yêu cầu tiếp tục thực hiện quyết liệt cải cách TTHC, tạo điều kiện “tốt nhất, nhanh nhất, thuận lợi nhất” cho doanh nghiệp khi đầu tư vào Nghệ An.
Doanh nghiệp xuất nhập khẩu gặp

Doanh nghiệp xuất nhập khẩu gặp 'bão phí' ở đường biển

Các hãng tàu nước ngoài được tự tăng phụ phí xếp dỡ tại cảng mà không cần giải trình lý do. Đây là hệ lụy ảnh hưởng nghiêm trọng đến quyền lợi của doanh nghiệp (DN) xuất nhập khẩu (XNK) Việt Nam. Trong tình thế xung đột Biển Đỏ vẫn đang tác động mạnh đến hàng hóa Việt thì việc tăng phụ phí của các hãng tàu đã làm cho DN Việt “khó chồng khó”.
Fecon (FCN) lần đầu thua lỗ kể từ năm 2008

Fecon (FCN) lần đầu thua lỗ kể từ năm 2008

Với khoản lỗ ròng hơn 43,1 tỷ đồng, CTCP Fecon đã có lần đầu tiên thua lỗ kể từ năm 2008 và không hoàn thành các mục tiêu lợi nhuận, doanh thu.
tong bi thu to lam lam viec voi 2 tinh an giang kien giang

Tổng Bí thư Tô Lâm làm việc với 2 tỉnh An Giang, Kiên Giang

Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
tien giang dieu tra vu chu doanh nghiep gao nghi bi lua hon 420 ty dong

Tiền Giang: Điều tra vụ chủ doanh nghiệp gạo nghi bị lừa hơn 420 tỷ đồng

Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
quang ninh can canh xe tai cho dat chay ram rap suot ngay dem dan lo hong duong o nhiem

Quảng Ninh: Cận cảnh xe tải chở đất chạy rầm rập suốt ngày đêm, dân lo hỏng đường, ô nhiễm

Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
trao quyet dinh bo nhiem thu truong bo tu phap nguyen thanh tu

Trao quyết định bổ nhiệm Thứ trưởng Bộ Tư pháp Nguyễn Thanh Tú

Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
cong nhan tp phu quoc la do thi loai i truc thuoc tinh kien giang

Công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang

Ngày 21/1, Phó Thủ tướng Chính phủ Trần Hồng Hà vừa ký quyết định về việc công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang.
