Để dự án Nhiệt điện Long Phú 1 thoát cảnh “sa lầy”, Tập đoàn Dầu khí Quốc gia Việt Nam (PVN) dự kiến sẽ tiếp tục đàm phán với nhà thầu Nga để thực hiện hoặc tìm một nhà thầu mới thay thế. Trường hợp 2 phương án trên không được lựa chọn, PVN cũng tính tới phương án tự mình “giải cứu” DA.

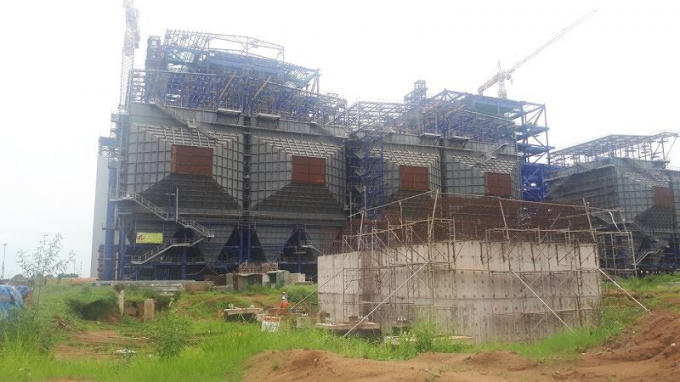

Dự án Nhà máy Nhiệt điện Long Phú 1 có thể thành đống sắt gỉ nếu không sớm tiếp tục được triển khai
Dự án Nhà máy nhiệt điện (NMNĐ) Long Phú 1 đang rơi vào tình trạng “bất khả kháng” do một nhà thầu của Nga thi công DA này chịu sự cấm vận toàn phần của Mỹ khiến cho các giao dịch bằng USD không thể thực hiện được.
DA “tê liệt”, nhân viên bỏ đi…
DA NMNĐ Long Phú 1 (xã Long Đức, huyện Long Phú, tỉnh Sóc Trăng), đang là công trình ngổn ngang, dang dở. Nhiều thiết bị chất thành từng đống, nằm la liệt trên các bãi đất trống, không bạt che mưa che nắng, bắt đầu xuất hiện những vết han gỉ.
“Nếu không sớm có biện pháp khắc phục, rất nhiều thiết bị có thể bị hoen gỉ nặng, hỏng hóc”, một công nhân tại đây cho biết. “Tình trạng nhà máy thế này khoảng 6 tháng đến 1 năm nữa, dù không muốn, nhưng có thể nhiều anh, em sẽ phải từ bỏ DA ra đi”, một cán bộ tại đây tâm sự.
Trao đổi với PLVN, ông Nguyễn Doãn Toàn - Trưởng Ban quản lý (BQL) DA NMNĐ Long Phú 1 cho hay, chủ đầu tư ban đầu của DA là Tập đoàn Điện lực Việt Nam (EVN), nhưng năm 2009, DA chuyển cho PVN. Năm 2010, DA bắt đầu khởi công.
Thời gian đầu, do năng lực của tổng thầu, DA thực hiện khá chậm. Đến năm 2016, có liên danh nhà thầu mới nên tiến độ DA được đẩy nhanh. “DA đang bon bon thì tháng 1/2018 phải dừng lại do gặp sự cố bất khả kháng”, ông Toàn nói.
Theo đó, khi khối lượng xây dựng nhà máy đạt khoảng 77,56% thì nhà thầu Power Machines (PM) của Nga bị Chính phủ Mỹ áp đặt lệnh cấm vận toàn phần (ngày 26/1/2018), trong đó có việc cấm các doanh nghiệp Mỹ giao dịch, làm ăn với PM; đồng USD trên toàn thế giới cũng không được các đơn vị giao dịch với PM.
Điều đáng nói, nhà thầu PM là đơn vị cung cấp thiết bị cho DA Long Phú 1. Những thiết bị này được PM nhập từ Mỹ qua một đối tác ở Mỹ. Sau khi PM bị Chính phủ Mỹ cấm vận, các giao dịch của nhà thầu này với các đối tác Mỹ bị đình trệ, thiết bị cũ đã nhập về không thể thanh toán, thiết bị mới không thể làm thủ tục nhập.
Không chỉ doanh nghiệp Mỹ không được giao dịch với PM, tất cả các tổ chức tín dụng trên thế giới cũng không được giao dịch với PM bằng đồng USD, khiến các hợp đồng vay vốn bằng USD liên quan đến PM đều vô hiệu hóa.
“Tất cả các doanh nghiệp Mỹ, các ngân hàng trên thế giới đều phải tuân thủ theo lệnh cấm của Mỹ, nếu đơn vị nào giao dịch với PM, đơn vị đó cũng sẽ bị Mỹ cấm vận”, Trưởng BQL DA NMNĐ Long Phú 1 cho biết thêm.
Việc nhà thầu PM bị “đóng băng” khiến DA NMNĐ Long Phú 1 bị “tê liệt” theo, các hoạt động xây dựng của DA bị dừng lại, nhiều công nhân, nhân viên DA bị nợ lương.
“Giải cứu” cách nào?
Theo Trưởng BQL DA NMNĐ Long Phú 1, sau 10 năm được phê duyệt lần đầu, tổng mức đầu tư DA tăng lên, cần được thay đổi để hợp với tình hình thực tế hiện nay. “Chúng tôi đã đề xuất phương án tăng tổng mức đầu tư và đang chờ được phê duyệt”, đại diện chủ đầu tư nói và cho biết, vốn đang là vấn đề khó khăn đối với công trình này.
Trước những tồn tại nêu trên, lãnh đạo PVN đang có nhiều phương án đối với NMNĐ Long Phú 1. Theo ông Nguyễn Huy Vượng - Trưởng ban Điện PVN, hiện đang có ba phương án liên quan đến nhà thầu của DA.
Thứ nhất, tiếp tục đàm phán với nhà thầu PM để thực hiện DA; thứ hai, tìm nhà thầu mới thay thế, và cuối cùng là PVN tự làm. “Cả ba phương án này mỗi điểm có ưu, khuyết điểm riêng, chúng tôi phải tiếp tục nghiên cứu trước khi đưa ra quyết định cuối cùng”, lãnh đạo ban Điện của PVN nói.
Theo PVN, ngay từ thời điểm Mỹ áp đặt lệnh cấp vận đối với PM, PVN đã thực hiện ngay các công việc cần thiết để tháo gỡ khó khăn, đồng thời báo cáo, đề xuất với Thủ tướng Chính phủ, Bộ Công Thương, Bộ Ngoại giao, Ủy ban quản lý vốn nhà nước tại doanh nghiệp, nhưng tới nay PVN vẫn chưa nhận được chỉ đạo của các cấp có thẩm quyền liên quan những đề xuất trên.
Trao đổi với PLVN, ông Shirkes Sergei (chuyên gia Nga) - Giám đốc Chỉ huy công trường DA NMNĐ Long Phú 1 tin tưởng PVN và các bên liên quan sẽ tìm được giải pháp tối ưu để xây dựng tiếp nhà máy. “Tôi coi DA này như đứa con tinh thần của tôi, tôi đã gắn bó với nó nhiều năm nay. Tôi mong chờ khi DA hoàn thành, tạo ra dòng điện thắp sáng muôn nơi”, lời chuyên gia Nga.
Được biết, DA NMNĐ Long Phú 1 có quy mô công suất 1.200 MW, gồm 2 tổ máy, mỗi tổ 600 MW. Tổng mức đầu tư được phê duyệt (sau thuế) là 29.581 tỷ đồng. Tổng mức đầu tư điều chỉnh đã được PVN trình các cấp có thẩm quyền xem xét, phê duyệt
Chờ phản hồi của cấp có thẩm quyền
PVN đã thực hiện ngay các công việc cần thiết để tháo gỡ khó khăn, đồng thời báo cáo, đề xuất với Thủ tướng Chính phủ, Bộ Công Thương, Bộ Ngoại giao, Ủy ban Quản lý vốn nhà nước tại doanh nghiệp, nhưng tới nay PVN vẫn chưa nhận được chỉ đạo của các cấp có thẩm quyền liên quan những đề xuất “giải cứu” dự án này.
Nhằm phục vụ cuộc bầu cử đại biểu Quốc hội khóa XVI và đại biểu Hội đồng nhân dân các cấp nhiệm kỳ 2026–2031 diễn ra an toàn, thông suốt, ngành điện tại Quảng Ninh đã xây dựng phương án cấp điện liên tục, tin cậy cho toàn bộ các khu vực bỏ phiếu, điểm kiểm phiếu và cơ quan điều hành bầu cử trên địa bàn.
Công an tỉnh Thanh Hóa đã xây dựng các phương án bảo đảm an ninh, phòng cháy chữa cháy, y tế và xử lý các tình huống phát sinh trong ngày bầu cử cũng đã được chuẩn bị kỹ lưỡng.
Ngày 10/3, tại Hà Nội, Cục Quản lý Thi hành án dân sự (THADS) và Báo Pháp luật Việt Nam (PLVN) Bộ Tư pháp phối hợp tổ chức Lễ ký kết Quy chế phối hợp truyền thông trong lĩnh vực THADS, thi hành án hành chính và công bố Thể lệ Cuộc thi “Chuyện nghề THADS” lần thứ 2.
Chiều ngày 3/3, Bộ trưởng Bộ Tư pháp - Nguyễn Hải Ninh đã có buổi làm việc với Báo Pháp luật Việt Nam về chương trình công tác và kế hoạch truyền thông chính sách năm 2026.
Mùa tuyển quân năm 2026 của Công an tỉnh Phú Thọ ghi nhận nhiều điểm sáng về chất lượng nguồn tuyển với 98 đảng viên, 145 công dân có trình độ đại học, cao đẳng và 6 nữ cử nhân xuất sắc tình nguyện lên đường thực hiện nghĩa vụ Công an nhân dân.
Tháng 02/2026, Kho bạc Nhà nước (KBNN) tiếp tục ghi dấu ấn trong cải cách hành chính khi 100% thủ tục thuộc lĩnh vực kho bạc đã được tích hợp lên Cổng Dịch vụ công Quốc gia và cung cấp ở mức dịch vụ công trực tuyến toàn trình.
Các lực lượng chức năng tỉnh Tuyên Quang đã chủ động triển khai nhiều phương án sẵn sàng bảo vệ an ninh trật tự tại các điểm bỏ phiếu trên địa bàn biên giới.
Cơn sốt giá năng lượng đang trực tiếp tấn công vào túi tiền của người tiêu dùng khi giá gas tại TP.HCM vừa ghi nhận đợt điều chỉnh tăng thứ ba chỉ trong vòng nửa tháng. Với mức giá mới áp dụng từ ngày 12/3, mỗi bình gas 12kg hiện đã vượt ngưỡng 500.000 đồ
Thời gian gần đây, trên không gian mạng xuất hiện nhiều thông tin rao bán các vật thể được cho là “thiên thạch”, “đá quý hiếm” với giá trị lên tới hàng triệu USD.
Các bị cáo chủ yếu trong độ tuổi từ 16-20 tuổi, là học sinh và lao động tự do, đều có hộ khẩu thường trú trên địa bàn tỉnh Ninh Bình, Tòa án nhân dân (TAND) khu vực 1 - Ninh Bình vừa tổ chức phiên tòa xét xử sơ thẩm vụ án hình sự đối với 62 bị cáo về tội “Gây rối trật tự công cộng” theo quy định tại Bộ luật Hình sự.
Đáp ứng hơn nữa yêu cầu nhiệm vụ của công tác quản lý, giáo dục và cải tạo phạm nhân, Bộ Công an đang xây dựng dự thảo Thông tư ban hành Nội quy cơ sở giam giữ phạm nhân.
Ngày 12/3, thông tin từ Công an xã Đường Hồng (Tuyên Quang) cho biết đơn vị vừa xử lý nhóm đối tượng có hành vi thăm dò, khai thác khoáng sản trái phép.
Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
