Nhiều lần bị Sở NNPTNT tỉnh Hải Dương đốc thúc thi công các hạng mục theo giấy phép liên quan đến đê điều. Tuy nhiên đến nay chủ đầu tư vẫn chưa thực hiện.
Trước đó như Pháp luật Plus đã thông tin tại bài viết: "Dự án Nhà máy Nhiệt điện BOT Hải Dương: Hạng mục bãi xỉ xây dựng thi công không GPXD". Bài viết phản ánh, Dự án xây dựng bãi thải xỉ thuộc Nhà máy nhiệt điện BOT Hải Dương của Công ty TNHH điện lực JAKS Hải Dương thi công mắc nhiều sai phạm liên quan đến đất đai, xây dựng, bảo vệ môi trường.
Quên thi công các công trình bảo vệ đê điều
Không những vậy theo tìm hiểu của Pháp luật Plus mặc dù nhiều lần được Sở Nông nghiệp và Phát triển Nông thôn tỉnh Hải Dương đốc thúc xây dựng hệ thống, công trình, kè bảo vệ, kè bảo vệ mái đê...để đảm bảo an toàn đê điều mùa mưa lũ nhưng Công ty TNHH Điện lực Jaks Hải Dương vẫn tiếp tục phớt lờ. Chậm trễ triển khai xây dựng gây nguy hiểm cho hệ thống đê điều khi mùa mưa lũ đang tới gần.
Cụ thể vào ngày 12/5/2017, UBND tỉnh Hải Dương ban hành quyết định số 1497/QĐ-UBND cho phép xây dựng, hoạt động cảng thủy nội địa và một số hạng mục công trình bảo vệ đê điều thuộc dự án đầu tư xây dựng Nhà máy nhiệt điện BOT Hải Dương tại xã Phúc Thành và xã Quang Trung, huyện Kinh Môn; Giấy phép hoạt động liên quan đến đề điều số 811/GP UBND ngày 07/3/2019.
Trong giấy phép này đã quy định, Công ty TNHH Điện lực Jaks Hải Dương có trách nhiệm xây dựng các hạng mục bảo vệ bờ sông, nâng cấp hệ thống để điều khu vực Dự án Nhà máy nhiệt điện BOT Hải Dương do đơn vị làm Chủ tư gồm các hạng mục công trình: Kè bảo vệ bờ sông phía hạ nguồn cảng dầu, kè bảo vệ mái đê phía sông tại các vị trí đấu nối với đê, kẻ bảo vệ bờ sông vị trí tương ứng K23+046-K23+421 đê hữu Kinh Thầy và đắp áp trúc mở rộng, bê tông hóa mặt đê hữu Kinh Thầy.
Nhà máy Nhiệt điện BOT Hải Dương mặc dù đã đi vào hoạt động nhưng vẫn chưa xây dựng công trình bảo vệ đê điều.
Các quyết định nêu rõ là vậy, nhưng nhà máy chính thì đã hoàn thành, tố máy 01 đã vận hành thương mại, tổ máy 02 đang trong quá trình thử nghiệm, ước tính dự án đã hoàn thành được 97% nhưng những công trình bảo vệ đề điều trước mùa mưa bão vẫn chưa được đơn vị này thi công theo cam kết.
Để đốc thúc xử lý việc này, Sở Nông nghiệp và Phát triển Nông thôn tỉnh Hải Dương đã ban hành các văn bản: Công văn số 550/SNN-ĐĐ ngày 10/4/2019, Công văn số 1497/SNN-CCTL-ĐĐ ngày 15/10/2020 và Công văn số 627/SNN-TL ngày 28/4/2021 về việc đôn đốc thi công các hạng mục công trình theo giấy phép hoạt động liên quan đến để điều của Dự án Nhà máy nhiệt điện BOT Hải Dương.
Theo đó, tại văn bản 1446/SNN-TL ngày 1/9/2021, của Sở Nông nghiệp và PTNT Hải Dương. Sau khi kiểm tra Chi cục Thủy lợi tỉnh Hải Dương đã có báo cáo cụ thể, đến thời điểm hiện nay Công ty TNHH Điện lực Jaks Hải Dương vẫn chưa thực hiện thi công hoàn thiện các hạng mục công trình nói trên theo quy định.
Theo đó, để đảm bảo an toàn hệ thống để điều khu vực trong thời điểm mùa mưa, lũ, bão năm 2021 và các năm tiếp theo, chấp hành các quy định của pháp luật về đề điều, tuân thủ các quy định của UBND tỉnh Hải Dương, Sở Nông nghiệp và PTNT yêu cầu Công ty TNHH Điện lực Jaks Hải Dương chấp hành nghiêm và khẩn trương thi công hoàn thiện các hạng mục công trình bảo vệ bờ sông, nâng cấp hệ thống để điều theo đúng các quyết định, giấy phép của UBND tỉnh.
Xây dựng công trình không phép
Như Pháp luật Plus đã phản ánh, dự án xây dựng Nhà máy Nhiệt điện BOT Hải Dương do Công ty TNHH điện lực JAKS Hải Dương là đại diện chủ đầu tư. Dự án được Thủ tướng Chính phủ chấp thuận chủ trương ngày 17/9/2018, Bộ Công Thương ký Hợp đồng Xây dựng - Kinh doanh chuyển giao ngày 28/6/2011 (sửa đổi lần thứ 05 ngày 15/11/2017), được Bộ Kế hoạch và Đầu tư cấp Giấy chứng nhận đăng ký đầu tư năm 2011 (điều chỉnh lần thứ 3 ngày 25/11/2019), địa điểm thực hiện dự án thuộc địa giới hành chính 2 xã Quang Thành và Lê Ninh, thị xã Kinh Môn, công suất phát điện 1.200MW.
Theo Quyết định phê duyệt điều chỉnh quy hoạch chi tiết xây dựng (lần 2) số 2735/QĐ-UBND, ngày 03/8/2018, của UBND tỉnh Hải Dương: Dự án có tổng diện tích 1932011,8m2, trong đó khu nhà máy chính 854,2182m2, khu nhà ở và dịch vụ 82306,0m2, khu công 187.933,6m2, diện tích đường, hành lang đường điện và chân cột điện 60,424m2, khu bãi thải xỉ 747.130m2.
Tiến độ cam kết phải vận hành thương mại tổ máy 1 từ ngày 01/12/2020, vận hành thương mại toàn bộ nhà máy từ ngày 01/6/2021. Hiện nhà máy chính đã hoàn thành, tổ máy 1 đã vận hành thương mại, tổ máy 2 đang trong quá trình thử nghiệm, ước tính dự án đã hoàn thành được 97%.
Hiện nay, Công ty TNHH điện lực JAKS Hải Dương đã sử dụng toàn bộ diện tích theo Dự án nhưng tại khu vực bãi thải xỉ đang có một số vướng mắc, vi phạm.

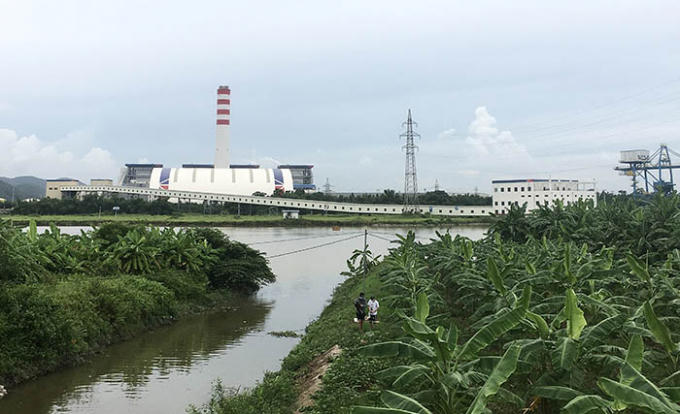

Ống khói chính của Nhà máy Nhiệt điện BOT Hải Dương chỉ cách các khu dân cư ở phường Đồng Lạc (Chí Linh) khoảng 1 km. Ảnh Báo Hải Dương.
Cụ thể, toàn bộ diện tích quy hoạch bãi thải xỉ chưa được Bộ Nông nghiệp và Phát triển nông thôn điều chỉnh ra khỏi hành lang thoát lũ khu vực nên đến nay chưa có giấy phép xây dựng.
Ngoài ra dự án này còn 158.124 m2 chủ yếu là đất rừng phòng hộ (157.305m2), Sở Tài nguyên và Môi trường chưa đủ cơ sở pháp lý để tham mưu UBND tỉnh quyết định thu hồi đất, cấp GCNQSD đất và bàn giao đất trên thực địa, vì: Tuy HĐND tỉnh đã có Nghị quyết số 18/2018/NQ-HĐND ngày 13/12/2018, UBND tỉnh có Quyết định số 651/QĐ-UBND ngày 26/02/2019, điều chỉnh giảm diện tích rừng phòng hộ 17,75ha tại 02 xã Lê Ninh, Phúc Thành (nay là xã Quang Thành), giảm 4,47ha rừng sản xuất tại xã Phúc Thành để thực hiện Dự án Nhà máy Nhiệt điện BOT Hải Dương, chủ đầu tư đã nộp số tiền trồng rừng thay thế 1.813.274.000 đồng theo Quyết định số 996/QĐ-UBND ngày 263/2019, của UBND tỉnh, nhưng theo Nghị quyết số 87/NQ-CP ngày 7/10/2019, của Chính phủ về điều chỉnh quy hoạch sử dụng đất đến năm 2020, kế hoạch sử dụng đất kỳ cuối (2016-2020) trên địa bàn tỉnh Hải Dương thì Hải Dương phải giữ nguyên diện tích đất rừng phòng hộ. Về vấn đề này hiện nay tỉnh Hải Dương vẫn chưa có giải pháp cụ thể.
Cũng theo báo cáo của Sở Tài nguyên và Môi trường Hải Dương, do sức ép tiến độ phải vận hành thương mại tổ máy 1 từ ngày 1/122020, vận hành thương mại nhà máy từ ngày 1/6/2021 nên chủ đầu tư và nhà thầu, đơn vị thi công đã nóng vội, dẫn đến có nhiều tồn tại, vi phạm trong quá trình thi công.

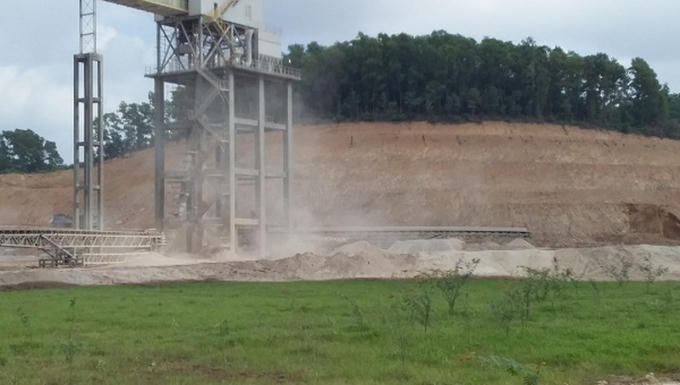

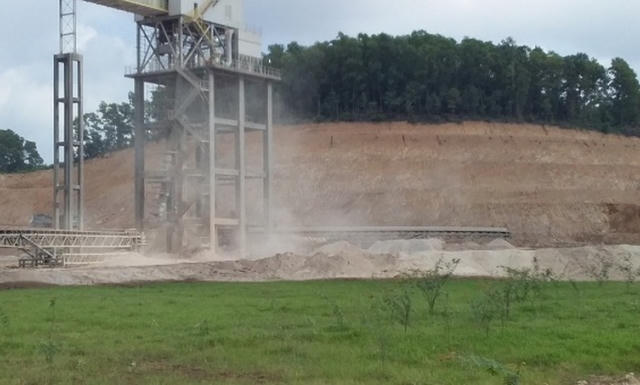

Lớp bụi trắng bốc lên từ bãi thải xỉ của nhà máy. Ảnh ghi lại năm 2020, tác giả Hoàng Giang
Cụ thể, việc thi công bãi thải xỉ trên cả phần diện tích khoảng 530m2 chưa hoàn thiện thủ tục về đất, chưa được Sở Tài nguyên và Môi trường bàn giao đất trên thực địa, quá trình thi công bãi thải xỉ đã làm mất các mốc ranh giới được bàn giao, có dấu hiệu của việc diện tích thực tế thi công bãi thải xỉ đã vượt ra khỏi ranh giới quy hoạch được duyệt; một phần do địa hình phức tạp nên có vị trí thi công vượt cao độ được phép.
Đặc biệt, trong quá trình thi công, chủ đầu tư và đơn vị thi công là Công ty Cổ phần Đông Hải 27-7 có thời điểm không chấp hành đúng các yêu cầu của chính quyền địa phương khi thi công mà chưa được bàn giao mặt bằng, Trạm Quản lý rừng Kinh Môn đã có một số biên bản kiểm tra, yêu cầu đơn vị thi công dừng san gạt đất (Biên bản các ngày 15/1/2019, 15/1/2020) nhưng sau đó khu vực vẫn tiếp tục được thi công.
UBND thị xã Kinh Môn có một số Công văn yêu cầu Công ty TNHH điện lực JAKS Hải Dương dừng ngay việc san gạt, hạ thấp độ cao, vận chuyển đất ra ngoài (Công văn số 776/UBND-TNMT ngày 12/11/2020, số 843/UBND-TNMT ngày 10/12/2020) nhưng Công ty TNHH diện lực JAKS Hải Dương không chấp hành.
Tiếp đó, ngày 7/5/2021, UBND thị xã Kinh Môn có Công văn số 294/UBND-VP chỉ đạo kiểm tra, lập biên bản xử lý vi phạm (nếu có), đoàn kiểm tra của thị xã đã kiểm tra hiện trạng ngày 18/5/2021 nhưng chủ đầu tư và đơn vị thi công không hợp tác nên đến nay chưa có kết quả.
Tối qua ngày 5/11/2025, Lễ kỷ niệm 10 năm ra mắt Chuyên trang truyền thông Pháp luật + (Pháp luật Plus) – Báo Pháp luật Việt Nam đã diễn ra tại Trung tâm Hội nghị Quốc tế, Ba Đình (Hà Nội) trong không khí trang trọng, ấm áp và đầy cảm xúc.
Ca sĩ Phương Nhung đánh dấu cột mốc 20 năm hoạt động nghệ thuật bằng đêm nhạc mang tên “Mắt Nhung” - nơi đôi mắt như lời tự tình chứa đựng những cung bậc của cảm xúc, dấu ấn và tâm sự của một hành trình dài bền bỉ với âm nhạc.
Không chỉ là dịp nhìn lại chặng đường phát triển đầy nỗ lực của một chuyên trang báo chí trẻ trung, hiện đại mà còn khẳng định vị thế, vai trò và trách nhiệm của Pháp luật Plus trong bối cảnh truyền thông số phát triển mạnh mẽ.
Là cầu nối giữa cơ quan quản lý, giới luật sư và cộng đồng doanh nghiệp, Pháp luật Plus khẳng định vai trò tiên phong trong tư vấn pháp lý, đồng hành cùng doanh nghiệp phát triển bền vững.
Sáng nay (20/10), đại diện Ngân hàng Nông nghiệp và Phát triển Nông thôn Việt Nam - Chi nhánh Hà Tĩnh (Agribank Chi nhánh Hà Tĩnh) đã có mặt tại Bệnh viện đa khoa thành phố Vinh (Nghệ An) để thăm hỏi, động viên và chia sẻ cùng em H.T.N.L và gia đình.
Ngày 3/12, UBND tỉnh An Giang tổ chức Lễ trao quyết định công tác cán bộ nhằm kiện toàn bộ máy lãnh đạo các Sở, ngành tỉnh, đảm bảo sự luân chuyển và phát triển nguồn nhân lực phục vụ mục tiêu phát triển kinh tế - xã hội của địa phương.
Tỉnh An Giang đang bước vào giai đoạn cao điểm triển khai các biện pháp quyết liệt nhằm phòng, chống khai thác hải sản bất hợp pháp, không báo cáo và không theo quy định (IUU)
Ngay đầu năm đã có nhiều dấu hiệu cho thấy cánh cửa mở rộng hơn cho xuất khẩu (XK) nông sản Việt trong năm 2024. Chưa kể, ngay bên lề Hội nghị Bộ trưởng Tổ chức Thương mại thế giới (WTO) đang diễn ra, đã có một sự kiện hội nghị dành riêng cho các nước XK nông sản, nhằm tìm kiếm những cách thức cạnh tranh XK công bằng nhất.
UBND TP. Hà Nội vừa ban hành Quyết định số 818/QĐ-UBND về việc ủy quyền cho Sở Xây dựng Hà Nội giải quyết, tiếp nhận một số thủ tục hành chính trong lĩnh vực xây dựng thuộc thẩm quyền quyết định của UBND thành phố.
UBND tỉnh yêu cầu tiếp tục thực hiện quyết liệt cải cách TTHC, tạo điều kiện “tốt nhất, nhanh nhất, thuận lợi nhất” cho doanh nghiệp khi đầu tư vào Nghệ An.
Các hãng tàu nước ngoài được tự tăng phụ phí xếp dỡ tại cảng mà không cần giải trình lý do. Đây là hệ lụy ảnh hưởng nghiêm trọng đến quyền lợi của doanh nghiệp (DN) xuất nhập khẩu (XNK) Việt Nam. Trong tình thế xung đột Biển Đỏ vẫn đang tác động mạnh đến hàng hóa Việt thì việc tăng phụ phí của các hãng tàu đã làm cho DN Việt “khó chồng khó”.
Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
