Năm 2003, dự án thủy điện Đắk Di 4 được UBND tỉnh Quảng Nam cho phép Công ty Cổ phần Cung ứng đầu tư và xây lắp (sau này đổi tên là Công ty Cổ phần SIC) nghiên cứu đầu tư tại xã Trà Mai, huyện Nam Trà My.
Năm 2008, theo đề xuất của chủ đầu tư, UBND tỉnh thống nhất cho gia hạn thời gian thực hiện dự án với yêu cầu phải khởi công công trình trong quý IV năm 2009 nhưng doanh nghiệp không thực hiện.
Đại diện Nhà đầu tư bày tỏ nguyện vọng được tiếp tục triển khai dự án.
Năm 2014, sau khi rà soát, Bộ Công thương thông báo thủy điện Đắk Di 4 nằm trong danh sách các dự án thủy điện phải tạm dừng. Để tạo điều kiện cho nhà đầu tư, UBND tỉnh Quảng Nam đề nghị Bộ Công thương báo cáo Chính phủ cho phép Công ty Cổ phần SIC triển khai dự án trong năm 2015 và được Bộ này thống nhất.
Năm 2016, UBND tỉnh Quảng Nam cho phép chuyển đổi chủ đầu tư từ Công ty Cổ phần SIC sang Công ty Cổ phần Thủy điện Đắk Di 4 và tiếp tục gia hạn thời gian thực hiện dự án, với yêu cầu doanh nghiệp ký cam kết tiến độ, ký quỹ bảo đảm thực hiện nhưng doanh nghiệp này đã vi phạm cam kết.

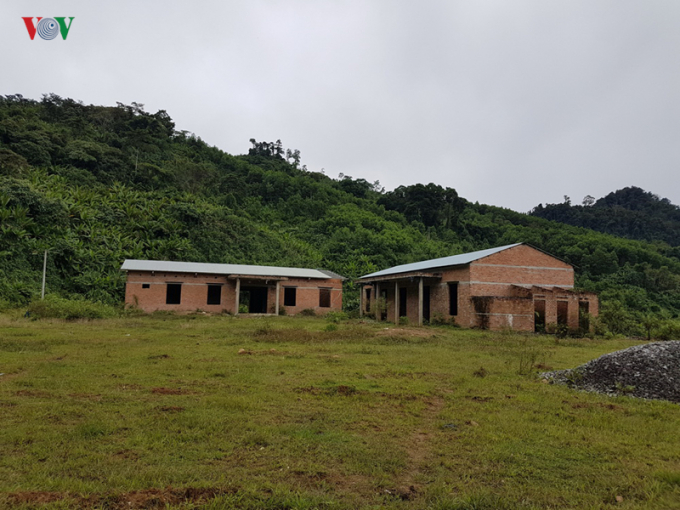

Khu vực dự án chưa có gì ngoài 2 nhà công vụ bỏ hoang.
Xét thấy doanh nghiệp không đủ năng lực, ngày 17/3/2017, UBND tỉnh Quảng Nam ra văn bản chấm dứt hiệu lực các văn bản liên quan đến dự án thủy điện Đắk Di 4, chấm dứt nghiên cứu đầu tư và thu hồi dự án này.
Theo báo cáo của ngành chức năng tỉnh Quảng Nam, dự án thủy điện Đăk Di 4 chưa có quyết định chủ trương đầu tư, chưa được giao đất theo quy định, chưa lập dự án đầu tư xây dựng, chưa có hồ sơ thiết kế bản vẽ thi công các hạng mục của công trình nên chưa đảm bảo các điều kiện khởi công xây dựng công trình.
Người dân vùng dự án bức xúc vì dự án triển khai quá chậm, đền bù không thỏa đáng.
Trong lúc đó, chủ đầu tư đã xây dựng một số hạng mục như: Mở đường, xây dựng công trình tạm… Đại diện Sở Xây dựng tỉnh Quảng Nam cho rằng, nhà đầu tư đã vi phạm Luật Xây dựng và Luật Đất đai, khi dự án chưa có chủ trương đầu tư thì không thể nào thực hiện các bước tiếp theo được.
Ông Huỳnh Khánh Toàn, Phó Chủ tịch tỉnh Quảng Nam khẳng định, do chủ đầu tư không tuân thủ các quy định nên UBND tỉnh kiên quyết thu hồi dự án.
Ông Toàn khẳng định: "Thường vụ Tỉnh ủy, Thường trực Ủy ban nhân dân tỉnh đã họp và thống nhất thu hồi dự án, chấm dứt về việc cho phép Công ty Cổ phần Cung ứng đầu tư và xây lắp nghiên cứu đầu tư dự án vì các lý do: ngày 31 tháng 12 năm 2013, Công ty không làm báo cáo nghiên cứu khả thi, các thủ tục tiếp theo theo Luật đầu tư, Luật đất đai… Công ty có quyền khiếu kiện ra toà hành chính".
Sẽ có tới 19 Dự án Nhà ở xã hội sẽ được khởi công hoặc khánh thành trên địa bàn cả nước trong ngày 19/12 tới đây với tổng mức đầu tư lên đến 26 nghìn tỷ đồng.
Sáng 9/12, Thủ tướng Phạm Minh Chính, Trưởng Ban Chỉ đạo Nhà nước các công trình, dự án quan trọng quốc gia, trọng điểm ngành giao thông vận tải, chủ trì phiên họp thứ 22 của Ban Chỉ đạo.
Chiều tối 9/12, Thủ tướng Phạm Minh Chính chủ trì Phiên họp lần thứ 25 của Ban Chỉ đạo Quốc gia về chống khai thác hải sản bất hợp pháp, không báo cáo và không theo quy định (IUU).
Chủ tịch UBND tỉnh Cà Mau đã đến thăm, làm việc với Ban Chỉ huy Bộ đội Biên phòng tỉnh (BĐBP), ghi nhận và biểu dương những đóng góp quan trọng của lực lượng trong bảo vệ chủ quyền, an ninh biên giới biển, đồng thời nhấn mạnh yêu cầu tăng cường phòng, chố
Công an TP Hà Nội công bố 10 dấu ấn tiêu biểu của lực lượng Công an nhân dân năm 2025. Đáng chú ý, giữ vững An ninh quốc gia, bảo đảm tuyệt đối an ninh, an toàn các sự kiện chính trị - đối ngoại quan trọng, các hoạt động kỷ niệm ngày lễ lớn của Đất nước.
Ngày 18/12, Phó Chủ tịch Thường trực UBND tỉnh An Giang Nguyễn Thanh Phong đã chủ trì buổi tiếp và làm việc với đoàn công tác của Tập đoàn Central Retail tại Việt Nam do ông Nguyễn Mạnh Duy - Quản lý phát triển mở rộng dự án làm Trưởng đoàn.
Sáng 18/12/2025, Đội Cảnh sát đường thủy số 2, thuộc Phòng Cảnh sát giao thông Công an tỉnh An Giang cho biết vừa phát hiện, bắt quả tang 07 phương tiện thuỷ vận chuyển số lượng lớn khoáng sản (đất mặt) không hoá đơn chứng từ.
Bộ Công an đề nghị Chủ tịch UBND tỉnh Gia Lai chỉ đạo các sở, ngành liên quan cung cấp tài liệu để điều tra sai phạm liên quan đến 'khu đất vàng' rơi vào tay cá nhân sau cổ phần hóa của Tổng Công ty Xây dựng Công trình giao thông 1-CTCP (Cienco 1-CTCP).
Đó là khu đất được UBND tỉnh Thanh Hóa giao cho Công ty Nguyễn Kim thuê thực hiện dự án Trung tâm thương mại Nguyễn Kim vào năm 2015, với quy mô 10 tầng, 1 sàn lửng, tổng mức đầu tư 900,5 tỷ đồng. Tuy nhiên, cho đến nay dự án này vẫn nằm bất động suốt 7 năm qua...
Trước hiện trạng khai thác trái phép cát nền nằm trong khu vực rừng phòng hộ ven biển ở địa phương, UBND 2 huyện Triệu Phong và Hải Lăng của tỉnh Quảng Trị đã có văn bản gửi UBND các xã trên địa bàn yêu cầu thường xuyên kiểm tra, kịp thời phát hiện và kiên quyết xử lý nghiêm các tổ chức, cá nhân vi phạm. Song, thực tế vẫn diễn ra ồ ạt, ngang nhiên như chốn... không người.
Bộ Xây dựng cho rằng, việc điều chỉnh quy hoạch chi tiết 1/500 Dự án Trung tâm thương mại, văn phòng, chung cư cao tầng Hesco phải thực hiện đúng quy định.
Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
