Dù còn không ít thách thức, nhưng dự án (DA) Nhà máy nhiệt điện (NMNĐ) Sông Hậu 1 được đánh giá khả quan, “sáng” nhất trong ba DA nhiệt điện mà Tập đoàn Dầu khí Quốc gia Việt Nam (PVN) làm chủ đầu tư.
DA NMNĐ Sông Hậu 1 được khởi công từ năm 2015, dự kiến hoàn thành trong năm 2018 -2019. Tuy nhiên sau đó DA chậm tiến độ, phải điều chỉnh tổng mức đầu tư thêm 10.500 tỷ đồng, DA bị tạm dừng. Đến giữa năm 2018, DA được khởi động lại đến nay. “Đây là DA “sáng” nhất trong ba DA nhiệt điện đang chậm tiến độ của PVN”, lãnh đạo đơn vị này cho biết.

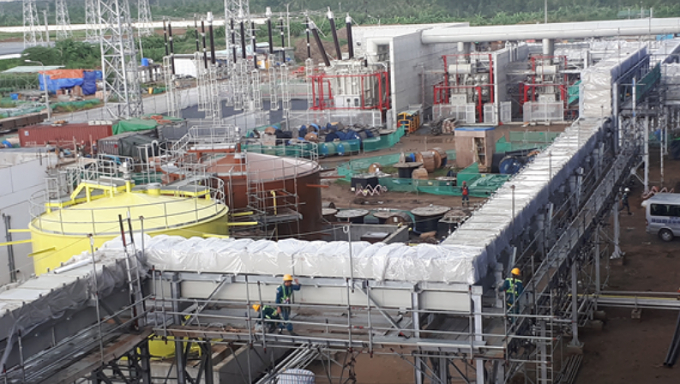

DA NMNĐ Sông Hậu 1 nằm ở huyện Châu Thành, tỉnh Hậu Giang. Theo quan sát của phóng viên, DA nằm gần mặt đường quốc lộ, rộng hàng chục ha, công trường đang ngổn ngang các hạng mục, gần 2.000 cán bộ, nhân viên và người lao động đang miệt mài làm việc. Không khí làm việc tại đây khẩn trương, rộn ràng tiếng máy nổ, tiếng hàn xì. “Ồn ào, náo nhiệt như vậy chứng tỏ DA đang tiến triển tốt. Chúng tôi sợ nhất vào công trường mà lặng không một tiếng máy nổ”, một cán bộ tại công trường chia sẻ.
Ông Hồ Xuân Hiền, Trưởng Ban quản lý DA NMNĐ Sông Hậu 1 cho biết, đây là công trình năng lượng cấp 1, quy mô công suất 1.200MW, bao gồm 2 tổ máy, mỗi tổ 600MW; tổng mức đầu tư DA (sau thuế) 43.043 tỷ VNĐ. Về tiến độ dự án, ông Hiền cho biết, đến nay tiến độ tổng thể đạt khoảng 73%, trong đó công tác thiết kế đạt 98%, mua sắm đạt 94,5%, thi công đạt 69,4%.
“Sau khi hoàn thành lựa chọn nhà thầu phụ hệ thống FGD, tiến độ triển khai DA NMNĐ Sông Hậu 1 đã có những chuyển biến rất tích cực”, ông Hiền nói và cho biết, mục tiêu trong năm 2019 là hoàn thành việc thi công xây dựng của hầu hết các hạng mục trong nhà máy (ngoại trừ bãi xỉ, hệ thống FGD, cảng xuất tro xỉ, thạch cao), tiến hành chạy thử một số hệ thống thiết bị như hệ thống nước khử khoáng, hệ thống dầu, các thiết bị điện.
Sẵn sàng nguồn vốn cho dự án
Theo lãnh đạo PVN, vốn cho DA này đã được PVN và các đối tác thu xếp, sẵn sàng giải ngân. Tuy nhiên, việc giải ngân đang gặp phải một số vướng mắc do quy định mới, chưa thống nhất được định mức đơn giá. “Tổng thầu, chủ đầu tư và các bên liên quan đang phải ngồi lại với nhau để thống nhất các khái niệm, tính toán lại khối lượng công việc nhà thầu đã hoàn thành”, lãnh đạo Ban quản lý DA trên nói và cho biết, chính do vướng mắc này mà tiến độ công việc đã đạt khoảng 75% nhưng thanh toán chỉ đạt 39,9%.
Một khó khăn khác mà DA này đang gặp phải là sân phân phối điện đã xây dựng xong, nhưng đường dây tải điện 500 KV do Tập đoàn điện lực Việt Nam (EVN) làm chủ đầu tư dài 120 km vẫn chưa được xây dựng. Trong khi đó, theo kế hoạch, nhà máy sẽ đốt lửa lần đầu vào ngày 16/6/2020, đốt than vào ngày 23/9/2020; hoàn thành Tổ máy số 1 vào tháng 5/2021, Tổ máy số 2 vào tháng 9/2021. “Chúng tôi đang nỗ lực phối hợp với EVN để đảm bảo nguồn điện khi DA xây dựng xong”, ông Hiền nói.
Cũng theo Trưởng Ban quản lý DA NMNĐ Sông Hậu 1, hệ thống cảng sát nhà máy, ven Sông Hậu cũng đang được đơn vị thi công, sắp hoàn thành. Phương án mua than đã được đơn vị tính toán kỹ. “Nguồn than chính cung cấp cho DA điện này sẽ được mua từ Úc và Indonesia. Mỗi năm nhà máy sẽ tiêu tốn 3 triệu tấn than”, ông Hiền nói.
Vẫn lời ông Hiền, mục tiêu điều hành trong năm 2019 là hoàn thành việc thi công xây dựng của hầu hết các hạng mục trong nhà máy (ngoại trừ bãi xỉ, hệ thống FGD, cảng xuất tro xỉ, thạch cao), tiến hành chạy thử một số hệ thống thiết bị như hệ thống nước khử khoáng, hệ thống dầu, các thiết bị điện.
UBND TP Hà Nội vừa ban hành Quyết định quy định hệ số điều chỉnh giá đất trên địa bàn thành phố, thực hiện theo Điều 8 Nghị quyết số 254/2025/QH15 của Quốc hội.
Sáng ngày 05/02, tại Phường Rạch Giá, tỉnh An Giang, Bộ Tư lệnh Vùng Cảnh sát biển 4 phối hợp với Ủy ban nhân dân tỉnh An Giang tổ chức Hội nghị hiệp đồng huy động nhân lực, tàu thuyền, phương tiện dân sự tham gia bảo vệ chủ quyền, quyền chủ quyền và quyề
Nhân dịp Tết Nguyên đán Bính Ngọ 2026, Công an tỉnh Cà Mau đã tổ chức nhiều hoạt động thăm hỏi, chúc Tết, trao quà an sinh xã hội và kiểm tra công tác bảo đảm an ninh, trật tự tại cơ sở, qua đó thể hiện sâu sắc tinh thần trách nhiệm, đạo lý “Uống nước nhớ
Trong những ngày qua trên các trang mạng xã hội đặc khu Phú Quốc lan truyền đoạn video Clip bé trai bị ngược đãi tại một cơ sở mầm non gây bức xúc trong dư luận.
Sáng 5/2, tại số 62 Tràng Tiền, Cục Quản lý và Phát triển thị trường trong nước đã khai mạc Không gian trưng bày kết hợp livestream “Sức sống hàng Việt”.
Một vụ cháy xảy ra rạng sáng tại căn nhà trong hẻm ở quận 12 (TPHCM) đã cướp đi sinh mạng của ba mẹ con. Lực lượng chức năng đang phong tỏa hiện trường, điều tra nguyên nhân.
Bộ Xây dựng vừa chính thức phê duyệt Quy hoạch kết cấu hạ tầng đường bộ thời kỳ 2021-2030, tầm nhìn đến năm 2050, nhằm thiết lập hệ thống giao thông đồng bộ, hiện đại, tạo động lực liên kết vùng và phát triển kinh tế - xã hội bền vững.
Ngay đầu năm đã có nhiều dấu hiệu cho thấy cánh cửa mở rộng hơn cho xuất khẩu (XK) nông sản Việt trong năm 2024. Chưa kể, ngay bên lề Hội nghị Bộ trưởng Tổ chức Thương mại thế giới (WTO) đang diễn ra, đã có một sự kiện hội nghị dành riêng cho các nước XK nông sản, nhằm tìm kiếm những cách thức cạnh tranh XK công bằng nhất.
UBND TP. Hà Nội vừa ban hành Quyết định số 818/QĐ-UBND về việc ủy quyền cho Sở Xây dựng Hà Nội giải quyết, tiếp nhận một số thủ tục hành chính trong lĩnh vực xây dựng thuộc thẩm quyền quyết định của UBND thành phố.
UBND tỉnh yêu cầu tiếp tục thực hiện quyết liệt cải cách TTHC, tạo điều kiện “tốt nhất, nhanh nhất, thuận lợi nhất” cho doanh nghiệp khi đầu tư vào Nghệ An.
Các hãng tàu nước ngoài được tự tăng phụ phí xếp dỡ tại cảng mà không cần giải trình lý do. Đây là hệ lụy ảnh hưởng nghiêm trọng đến quyền lợi của doanh nghiệp (DN) xuất nhập khẩu (XNK) Việt Nam. Trong tình thế xung đột Biển Đỏ vẫn đang tác động mạnh đến hàng hóa Việt thì việc tăng phụ phí của các hãng tàu đã làm cho DN Việt “khó chồng khó”.
Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
