Được thực hiện trên quy hoạch đất rừng sản xuất, dự án Nhà máy điện mặt trời Long Sơn đã được EVN ký hợp đồng mua bán điện trước thời điểm có Quyết định giao đất của UBND tỉnh Khánh Hòa tới gần 3 tháng.
Nhà máy điện mặt trời Long Sơn (Ảnh: aitcorp.com.vn).
Đổi đất rừng lấy dự án?
Như Pháp luật Plus đã thông tin trong các bài viết trước, Thanh tra Chính phủ đã chỉ rõ, Bộ Công thương tham mưu Thủ tướng Chính phủ ban hành Quyết định số 13/2020/QĐ-TTg về Cơ chế khuyến khích phát triển điện mặt trời tại Việt Nam.
Quyết định này ban hành với những cơ chế đặc thù dẫn tới 14 dự án điện mặt trời được thụ hưởng giá bán điện không đúng với kết luận của Thường trực Chính phủ tại Thông báo số 402/TB-VPCP. Ngoài ra, 14 dự án điện mặt trời khác tại Ninh Thuận cũng được áp dụng giá FIT 9,35 UScent/kWh, dẫn tới EVN phải thanh toán tăng khoảng 1.481.000.000.000 đồng so với việc thanh toán theo đúng đối tượng tại Nghị quyết số 115/NQ-CP phải (tạm tính từ năm 2020 đến 30/6/2022).
Trong số các dự án được hưởng cơ chế “đặc thù” từ khoản 1 và khoản 3 Điều 5 Quyết định số 13/2020/QĐ-TTg, có rất nhiều dự án bộc lộ nhiều bất cập từ quá trình triển khai, phê duyệt, cụ thể như Dự án Nhà máy điện mặt trời Long Sơn (Khánh Hòa).
Nhà máy điện mặt trời Long Sơn do Công ty CP năng lượng Long Sơn làm Chủ đầu tư với công suất 170MWp, được đấu nối vào hệ thống điện quốc gia bằng cấp điện áp 220kV. Tổng mức đầu tư dự án (giá trị sau thuế) là 3.904,3 tỷ đồng với nguồn vốn từ vốn vay 70% và vốn chủ đầu tư là 30%.
Mục tiêu của dự án nhằm tăng cường “nguồn điện sạch” theo chỉ thị của Chính phủ, đáp ứng nhu cầu phụ tải của khu vực, tạo ra công ăn việc làm (khoảng 30 lao động chính thức và 20 lao động thời vụ), mang lại lợi nhuận cho nhà đầu tư, đóng góp vào ngân sách của địa phương.

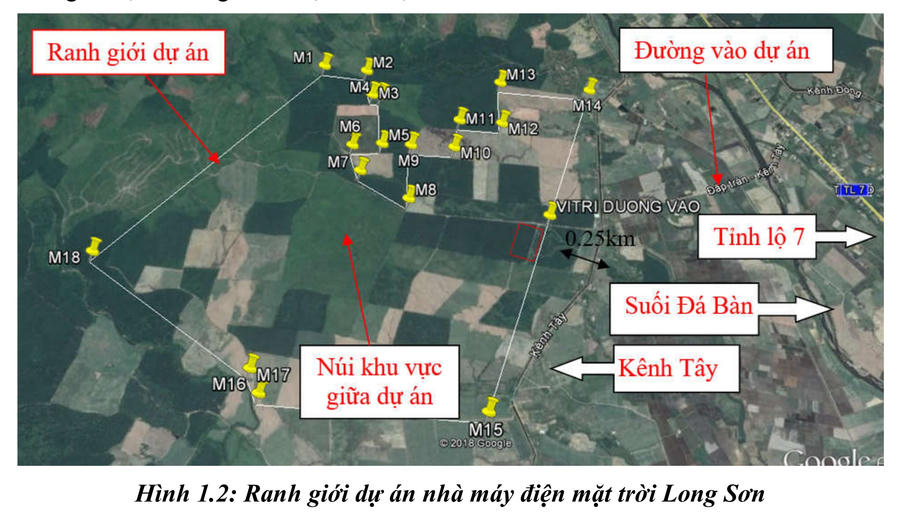

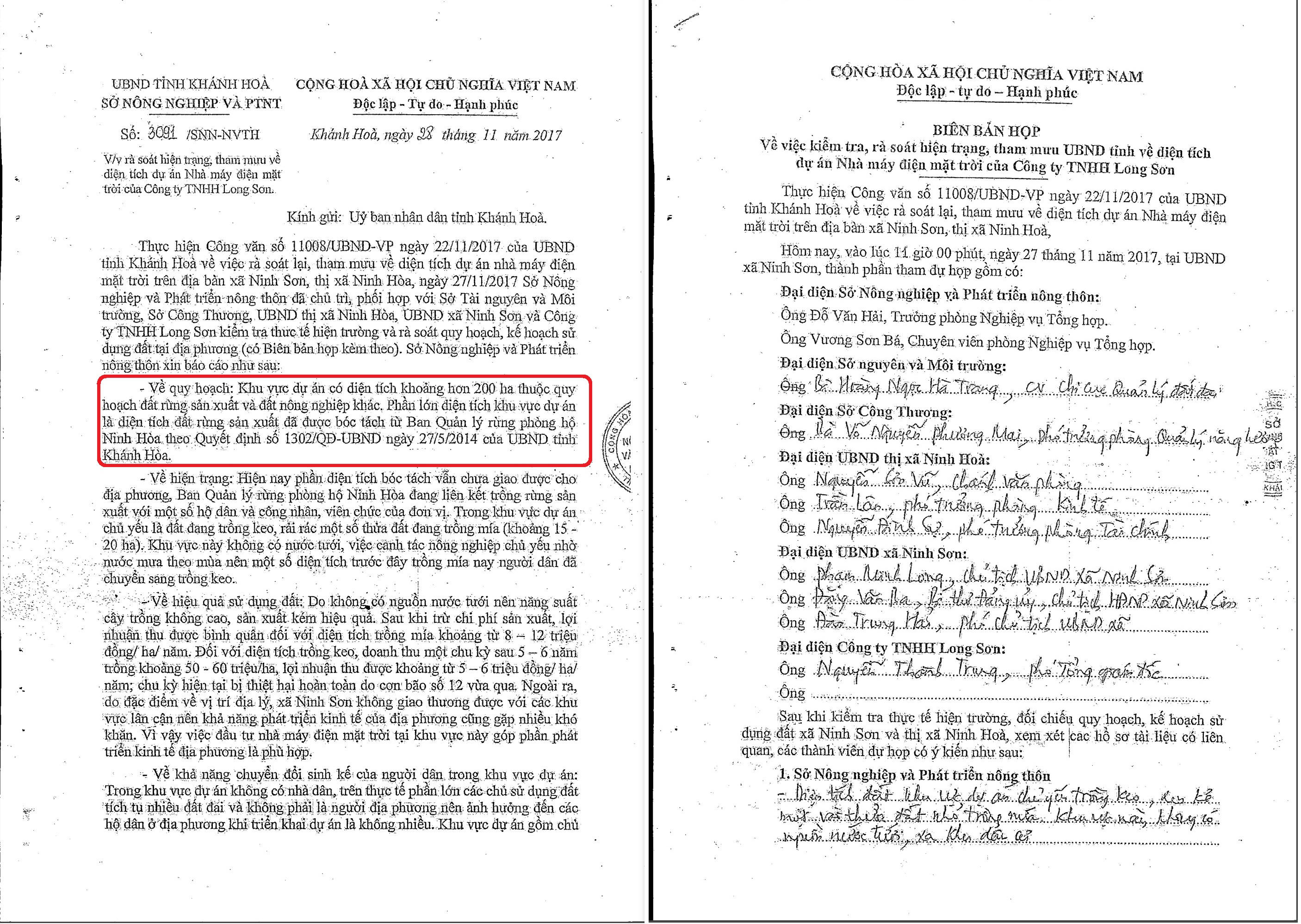

Đối với dự án, Sở NN&PTNT tỉnh Khánh Hòa đã có văn bản số 3091/SNN-NVTH về việc rà soát hiện trạng tham mưu về diện tích dự án Nhà máy điện mặt trời của Công ty TNHH Long Sơn. Trong đó nêu rõ: “Về quy hoạch: Khu vực dự án có diện tích khoản hơn 200ha thuộc quy hoạch đất rừng sản xuất và đất nông nghiệp khác, phần lớn diện tích khu vưc dự án là diện tích đất rừng sản xuất được bóc tách từ BQL rừng phòng hộ Ninh Hòa theo QĐ số 1302/QĐ-UBND ngày 27/5/2014 của UBND tỉnh Khánh Hòa.”
Theo Hồ sơ trình Bộ Công thương bổ sung quy hoạch dự án Nhà máy điện Long Sơn và Quy hoạch phát triển điện lực Quốc gia thể hiện: Theo quy hoạch sử dụng đất thị xã Ninh Hòa giai đoạn đến năm 2020 được phê duyệt thì khu vực đề xuất thực hiện dự án được quy hoạch phát triển trồng rừng sản xuất và trồng cây hàng năm. Hiện trạng sử dụng đất được nêu trong hồ sơ gồm Đất trồng keo, cây mía và một số loại cây ngắn ngày khác là 161,4 ha, đất lâm nghiệp 54,4 ha.
Liên quan đến việc sử dụng đất rừng sản xuất, quá trình thẩm định, cho ý kiến và phê duyệt đối với dự án Nhà máy điện mặt trời Long Sơn được thực hiện như thế nào, Pháp luật Plus sẽ tiếp tục cập nhật trong các bài viết tiếp theo.
EVN "vội" như thế nào

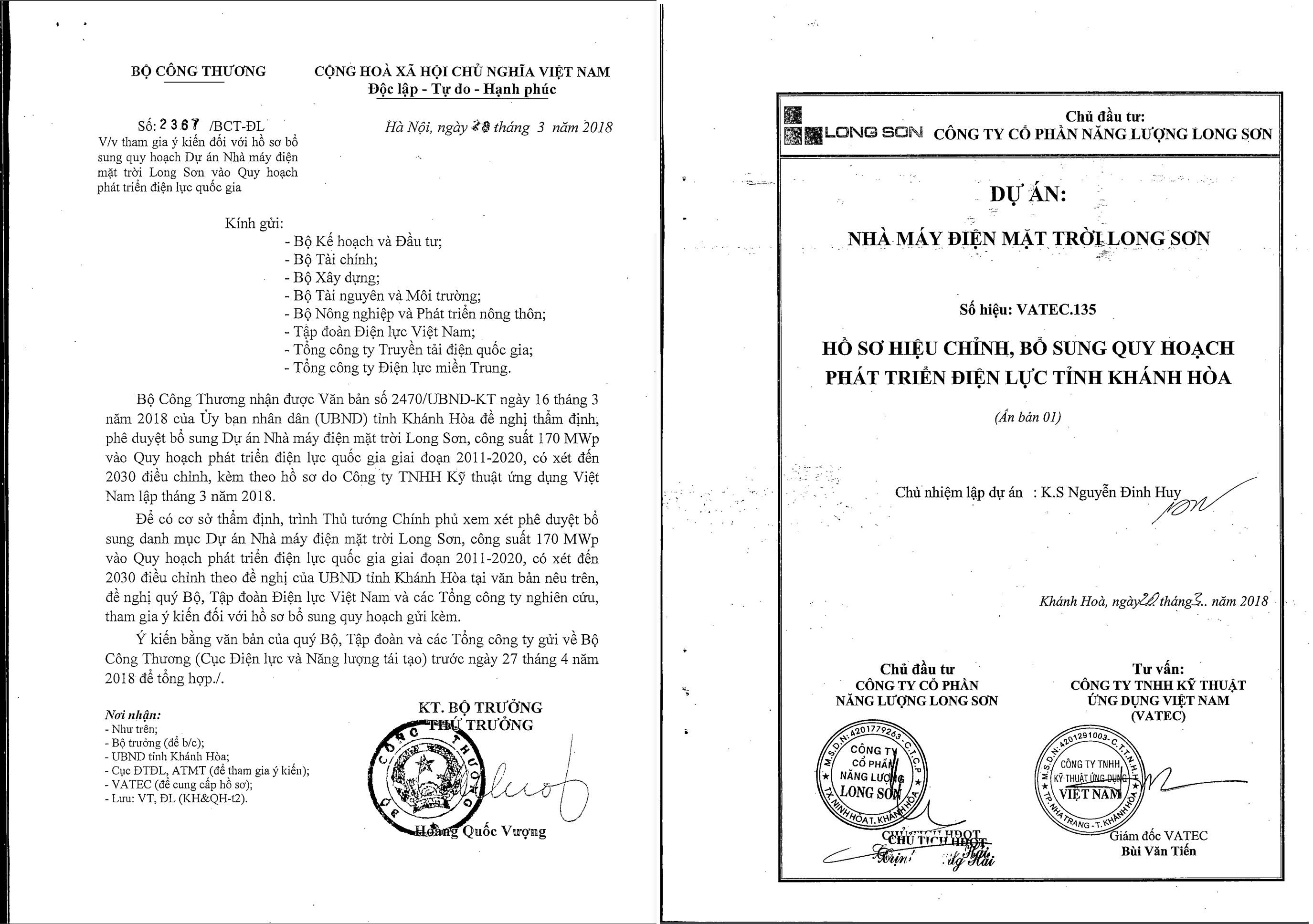

Liên quan đến dự án, sau khi Bộ Công thương có Công văn số 5778/BCT-ĐL ngày 23/7/2018, đến ngày 7/8/2018, Phó Thủ tướng Chính phủ Trịnh Đình Dũng đã ký quyết định số 1007/TTg-CN phê duyệt bổ sung nhà máy ĐMT Long Sơn vào Quy hoạch Điện VII điều chỉnh theo đề nghị của Bộ Công Thương.
Trước đó, Bộ Nông nghiệp và Phát triển nông thôn có Văn bản số 3022/BNN-KTHT ngày 20/4/2018, Bộ Tài chính có Văn bản số 4331/BTC-ĐT ngày 13/4/2018, Bộ Xây dựng có Văn bản số 52/BXD-HĐXD ngày 20/4/2018, Bộ Tài nguyên và Môi trường có Văn bản số 2021/BTNMT-KHTC ngày 20/4/2018 tham gia ý kiến đối với hồ sơ bồ sung quy hoạch.
Tập đoàn Điện lực Việt Nam cũng có Văn bản số 1805/EVN-KH ngày 13/4/2018; Tổng công ty Truyền tải điện quốc gia có Văn bản số1298/EVNNPT-KH+KT ngày 16 tháng 4 năm 2018 và Tổng công ty Điện lực miền Trung có Văn bản số 2708/EVNCPC-KH+KT ngày 19/4/2018 tham gia ý kiến đối với hồ sơ bổ sung quy hoạch.
Trở lại Quyết định số 13/2020/QĐ-TTg, đối tượng được hưởng ưu đãi giá Fit được mở rộng hơn so với các văn bản pháp luật trước đó. Đối tượng áp dụng cho các dự án có ngày vận hành thương mại từ ngày 1/7/2019 đến hết năm 2020, quá thời hạn trên sẽ không được hưởng giá bán điện ưu đãi theo quy định. Do đó, một số dự án điện mặt trời phù hợp các tiêu chí của Quyết định số 13/2020/QĐ-TTg nhanh chóng gấp rút triển khai để kịp hưởng chính sách giá điện ưu đãi theo quyết định này.
Và đến ngày 05/5/2020, Tập đoàn Điện lực Việt Nam đã ký hợp đồng mua điện với Công ty CP Năng Lượng Long Sơn với số HĐ là 05/2020/HĐ-NMĐMT-LONG SƠN.
Và đến ngày 27/07/2020, Công ty CP Năng Lượng Long Sơn đã thế chấp hợp đồng này tại Ngân hàng TMCP Công Thương Việt Nam Chi nhánh Tam Điệp với Tài sản đảm bảo là quyền tài sản là quyền đòi nợ, quyền yêu cầu thanh toán, quyền được bồi thường thiệt hại, quyền thụ hưởng bảo hiểm phát sinh từ hợp đồng mua bán điện nhà máy điện mặt trời Long Sơn số 05/2020/HĐ-NMĐMT-LONG SƠN ngày 05/05/2020 và các văn bản sửa đổi, bổ sung Hợp đồng này (nếu có) mà Bên Thế Chấp đã ký với Tập đoàn điện lực Việt Nam.
Tuy nhiên, phải gần 3 tháng sau, ngày 24/7/2020, UBND tỉnh Khánh Hòa mới có QĐ số 1848/QĐ-UBND về việc giao đất không thu tiền sử dụng đất, cho thuê đất cho Công ty Cổ phần năng lượng Long Sơn để thực hiện dự án Nhà máy điện mặt trời Long Sơn với tổng diện tích 1.924.933,2m2.
Mới đây, Kiểm toán Nhà nước đã chỉ rõ trong báo cáo kiểm toán chuyên đề đánh giá hiệu quả của chính sách ưu đãi và hỗ trợ về thuế, đất đai, bảo vệ môi trường cho phát triển và sử dụng năng lượng tái tạo (NLTT): Nhà máy điện mặt trời Long Sơn thi công trước thời điểm nhà nước giao đất, cho thuê đất, cấp Giấy phép xây dựng. Dự án nhà máy điện mặt trời Long Sơn và dự án nhà máy điện mặt trời Trung Sơn có một phần diện tích trùng với quy hoạch rừng sản xuất, với diện tích lần lượt là 54,51ha và 8,64ha.
Ngày 9/11, UBND tỉnh Khánh Hòa đã chỉ đạo Sở Tài nguyên Môi trường chủ trì, phối hợp với các cơ quan liên quan thực hiện kiểm điểm, làm rõ trách nhiệm tập thể, cá nhân và xử lý theo quy định liên quan đến các vi phạm trong việc giao đất, cho thuê đất tại 5 dự án điện năng lượng mặt trời.
Liên quan đến những bất cập xảy ra các dự án điện mặt trời, Pháp luật Plus sẽ tiếp tục thông tin.
Theo Điều 20 Luật Lâm nghiệp 2017, Thẩm quyền quyết định chủ trương chuyển mục đích sử dụng rừng sang mục đích khác quy định: “Thủ tướng Chính phủ quyết định chủ trương chuyển mục đích sử dụng rừng đặc dụng dưới 50 ha; rừng phòng hộ đầu nguồn, rừng phòng hộ biên giới từ 20 ha đến dưới 50 ha; rừng phòng hộ chắn gió, chắn cát bay và rừng phòng hộ chắn sóng, lấn biển từ 20 ha đến dưới 500 ha; rừng sản xuất từ 50 ha đến dưới 1.000 ha.
Phó Thủ tướng Trần Hồng Hà yêu cầu Ủy ban nhân dân tỉnh Sóc Trăng nghiêm túc rút kinh nghiệm về việc chậm tiến độ đối với dự án thành phần 4 cao tốc Châu Đốc - Cần Thơ - Sóc Trăng
Dự án sân bay Long Thành gồm 4 dự án thành phần: dự án thành phần 1 là trụ sở các cơ quan nhà nước; dự án thành phần 2 các công trình phục vụ quản lý bay; dự án thành phần 3 các công trình thiết yếu; dự án thành phần 4 các công trình dịch vụ mặt đất.
Được biết hiện nay các đơn vị đã hoàn tất thủ tục hồ sơ nhưng vẫn chưa được cấp thêm trữ lượng để khai thác. Dự kiến ngày mai 4/3 lãnh đạo tỉnh Đồng Nai sẽ làm việc với Cục Địa chất và khoáng sản Việt Nam để tháo gỡ vướng mắc về giấy phép cho các mỏ.
Dự án Nhà làm việc cơ quan Huyện ủy - Khối dân, huyện Đô Lương có tổng mức đầu tư gần 80 tỷ đồng, trong đó chi phí xây dựng và thiết bị công trình là 72,432 tỷ đồng.
Văn phòng Chính phủ vừa có Thông báo số 55/TB-VPCP kết luận của Phó Thủ tướng Trần Hồng Hà tại cuộc họp về Nghị định hướng dẫn chi tiết Nghị quyết 171/2024/QH15 của Quốc hội về thí điểm thực hiện dự án nhà ở thương mại thông qua thỏa thuận về nhận quyền sử dụng đất hoặc đang có quyền sử dụng đất.
Thử thách vượt qua kì thi đánh giá năng lực ngoại ngữ, do các đơn vị khảo thí lớn của quốc tế tổ chức là điều không hề đơn giản. Ngay kể cả với những người lớn tuổi, thì điều này cũng là rất khó.
Chiều ngày 10/03/2025, tại trụ sở UBND xã Vĩnh Hòa Hiệp, huyện Châu Thành, tỉnh Kiên Giang, Bộ chỉ huy Bộ đội Biên phòng tỉnh phối hợp Viện Kiểm sát Nhân dân tỉnh và UBND huyện Châu Thành, tỉnh Kiên Giang tổ chức tuyên truyền phòng, chống khai thác hải sả
Bộ Văn hóa, Thể thao và Du lịch vừa công nhận "Tri thức trồng và chế biến cà phê của Đắk Lắk” là Di sản văn hóa phi vật thể quốc gia thuộc Tri thức dân gian.
Chiều 10/3, trong khuôn khổ Lễ hội Cà phê Buôn Ma Thuột lần thứ 9 năm 2025, lễ hội đường phố được tổ chức sôi động, ấn tượng với sự tham gia của 2.000 nghệ sĩ là các nghệ nhân, diễn viên.
Chiều 10/3, Báo Pháp luật Việt Nam đã tổ chức Hội nghị triển khai Quyết định về công tác cán bộ, với sự tham dự của các đồng chí: TS Vũ Hoài Nam, Bí thư Đảng ủy, Tổng Biên tập Báo Pháp luật Việt Nam; Phó Bí thư Đảng ủy, Phó Tổng Biên tập Hà Ánh Bình; các Phó Tổng biên tập: Trần Ngọc Hà, Vũ Hồng Thuý và toàn thể đội ngũ lãnh đạo cấp phòng.
Ngay đầu năm đã có nhiều dấu hiệu cho thấy cánh cửa mở rộng hơn cho xuất khẩu (XK) nông sản Việt trong năm 2024. Chưa kể, ngay bên lề Hội nghị Bộ trưởng Tổ chức Thương mại thế giới (WTO) đang diễn ra, đã có một sự kiện hội nghị dành riêng cho các nước XK nông sản, nhằm tìm kiếm những cách thức cạnh tranh XK công bằng nhất.
UBND TP. Hà Nội vừa ban hành Quyết định số 818/QĐ-UBND về việc ủy quyền cho Sở Xây dựng Hà Nội giải quyết, tiếp nhận một số thủ tục hành chính trong lĩnh vực xây dựng thuộc thẩm quyền quyết định của UBND thành phố.
UBND tỉnh yêu cầu tiếp tục thực hiện quyết liệt cải cách TTHC, tạo điều kiện “tốt nhất, nhanh nhất, thuận lợi nhất” cho doanh nghiệp khi đầu tư vào Nghệ An.
Các hãng tàu nước ngoài được tự tăng phụ phí xếp dỡ tại cảng mà không cần giải trình lý do. Đây là hệ lụy ảnh hưởng nghiêm trọng đến quyền lợi của doanh nghiệp (DN) xuất nhập khẩu (XNK) Việt Nam. Trong tình thế xung đột Biển Đỏ vẫn đang tác động mạnh đến hàng hóa Việt thì việc tăng phụ phí của các hãng tàu đã làm cho DN Việt “khó chồng khó”.
(PLM) - Trong suốt cuộc đời hoạt động cách mạng vẻ vang của mình, nhất là trên cương vị Tổng Bí thư Ban Chấp hành Trung ương Đảng, Bí thư Quân ủy Trung ương, đồng chí Nguyễn Phú Trọng đã dành tình cảm đặc biệt đối với cán bộ, chiến sĩ Hải quân. Tổng Bí thư luôn kịp thời quan tâm lãnh đạo, chỉ đạo và đánh giá cao sự nỗ lực, quyết tâm của cán bộ, chiến sĩ Hải quân nhân dân Việt Nam trong khắc phục khó khăn, bảo vệ vững chắc chủ quyền biển, đảo, thềm lục địa của Tổ quốc; xây dựng Hải quân nhân dân Việt Nam cách mạng, chính quy, tinh nhuệ và hiện đại.
(PLM) - Dù còn 3 ngày nữa mới diễn ra Quốc tang, nhưng tại một số địa điểm tại Hà Nội cũng như trên cả nước đã treo cờ rủ để tưởng nhớ cố Tổng Bí thư Nguyễn Phú Trọng.
(PLM) - Trải qua nhiều cương vị quan trọng do Đảng, Nhà nước và Nhân dân giao phó, như: Uỷ viên Ban Chấp hành Trung ương Đảng từ khoá VII đến khóa XIII; Uỷ viên Bộ Chính trị từ khoá VIII đến khóa XIII; Tổng Biên tập Tạp chí Cộng sản; Bí thư Thành uỷ Hà Nội; Chủ tịch Hội đồng Lý luận Trung ương; Chủ tịch Quốc hội; Chủ tịch nước; Tổng Bí thư từ khoá XI đến khóa XIII, đồng chí Nguyễn Phú Trọng đã có nhiều cống hiến to lớn, quan trọng cho sự nghiệp cách mạng của Đảng và dân tộc ta, nhất là trong công cuộc đổi mới, xây dựng và bảo vệ Tổ quốc.
(PLM) - Hơn nửa thế kỷ hoạt động cách mạng không ngừng nghỉ, Tổng Bí thư Nguyễn Phú Trọng đã cống hiến hết mình, trọn một đời đóng góp cho Đảng, cho nhân dân. Hình ảnh vị lãnh đạo kiên trung, trí tuệ và mẫu mực, tận trung với Đảng, hết lòng vì dân sẽ luôn sống trong trái tim của mỗi người dân Việt Nam.
