Thời gian vừa qua, tình trạng nắng nóng, hạn hán, thiếu nước đã làm cho các hồ thủy điện ảnh hưởng nghiêm trọng. Riêng tháng 4 và đầu tháng 5 nước về các hồ chỉ đạt dưới 50% trung bình nhiều năm (TBNN), một số hồ chỉ đạt 20% so với TBNN, gây thiếu hụt nguồn nước nghiêm trọng cho các hồ thủy điện. Đến cuối tháng 4, sản lượng điện quy đổi còn lại trong các hồ thủy điện toàn hệ thống thấp hơn 1,6 tỷ kWh so với kế hoạch đã được Bộ Công Thương phê duyệt và thấp hơn 4,1 tỷ kWh so với cùng kỳ năm 2022.
Trong khi đó, nhu cầu sử dụng điện đang có xu hướng tăng cao, đặc biệt vào cao điểm mùa nắng nóng (tháng 5, 6, 7). Áp lực cung ứng điện đã, đang và sẽ tiếp tục đặt nặng lên các nhà máy nhiệt điện than, khí…
Theo thông tin phát đi từ Tập đoàn Điện lực Việt Nam (EVN), hàng loạt biện pháp cấp bách đang được đơn vị này cùng các đơn vị thành viên triển khai để đáp ứng nhu cầu điện mùa khô 2023 trong tình hình các nguồn điện gặp rất nhiều khó khăn.
Tìm giải pháp tăng lượng than

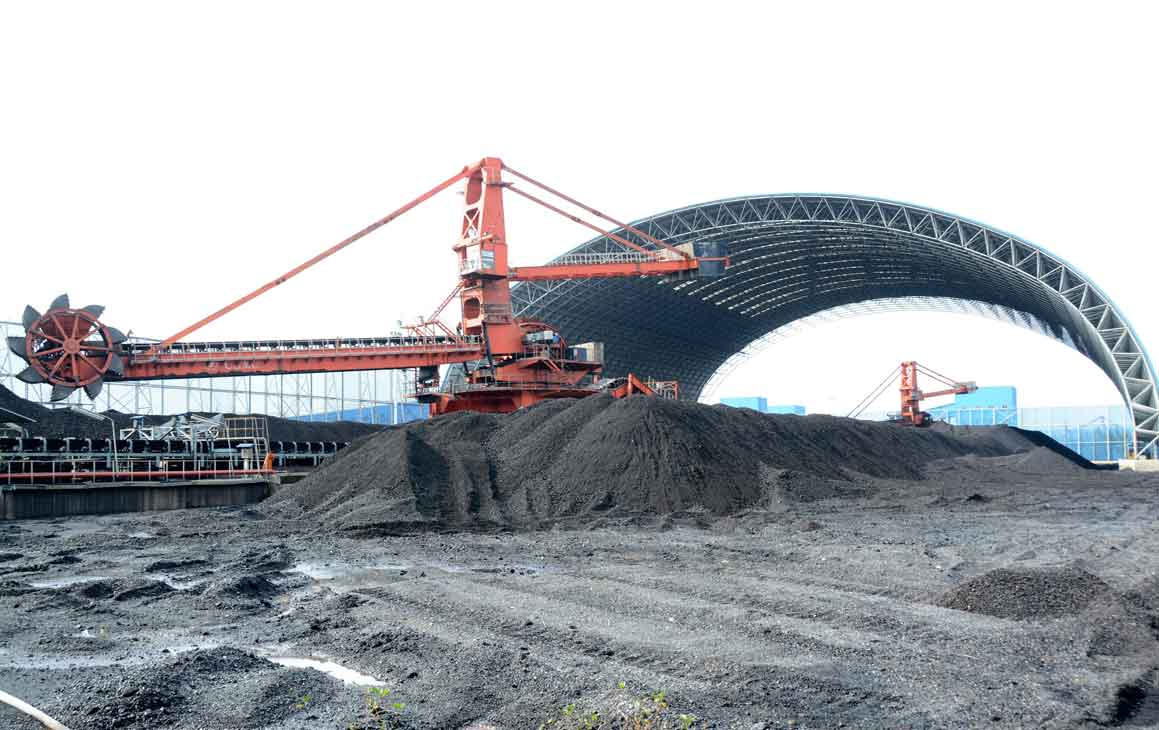

Tổng sản lượng điện sản xuất từ nhiên liệu than trong 4 tháng đầu 2023 đạt 40,06 tỷ kWh (chiếm 46,53% tổng sản lượng điện sản xuất và nhập khẩu toàn hệ thống).
Tuy nhiên, công tác cung cấp nhiên liệu (than, dầu, khí) cho sản xuất điện không đáp ứng được yêu cầu thực tế vận hành.
Để giải quyết vấn đề, tại buổi làm việc giữa các lãnh đạo cấp cao của EVN với TKV, Tổng công ty Đông Bắc vào ngày 9/5 vừa qua, EVN đề nghị TKV và Tổng công ty Đông Bắc thực hiện cung cấp than theo đúng hợp đồng đã ký kết, đồng thời tìm kiếm các giải pháp để bổ sung lượng than cấp cho sản xuất điện theo nhu cầu huy động của hệ thống các tháng sắp tới.
Một trong số đó, EVN đề nghị TKV, Đông Bắc giảm than cấp cho các hộ phụ tải khác để tăng lượng than cấp cho sản xuất điện trong quý II; các hộ phụ tải khác sẽ được cấp than bù trong các tháng cuối năm.
Tiếp đó, ngày 19/5, EVN đã có văn bản gửi Chủ đầu tư Dự án NMNĐ BOT Duyên Hải 2 là Công ty TNHH Janakuasa Việt Nam (JVL) và Tổng thầu EPC dự án là China Huadian Engineering về việc vay lô than 100.000 tấn của NMNĐ Duyên Hải 2. Số than này được EVN vay để sử dụng cho NMNĐ Duyên Hải 3 (thuộc Tổng công ty Phát điện 1) để sản xuất điện, với mục tiêu đảm bảo cung ứng điện trong tình hình cấp bách hiện nay.
Đề nghị nhường khí cho sản xuất điện

Theo dự báo, việc vận hành hệ thống điện trong các tháng cao điểm nắng nóng (tháng 5, tháng 6 và tháng 7) sẽ rất khó khăn, đặc biệt hệ thống điện miền Bắc phải đối mặt với tình trạng không đáp ứng được phụ tải đỉnh của hệ thống với công suất thiếu hụt lớn nhất khoảng từ 1.600MW đến 4.900MW.
Nếu tình hình vẫn tiếp tục diễn biến bất lợi như thời gian qua, lượng nước về các hồ thủy điện và tình hình cung ứng nhiên liệu than/dầu/khí cho các nhà máy điện không được cải thiện, hệ thống thống điện sẽ rơi vào tình huống nguy cấp, ảnh hưởng rất lớn đến việc cung ứng điện cho sản xuất và sinh hoạt của nhân dân.
Để có nguồn khí phục vụ sản xuất điện, ngày 16/5 mới đây EVN đã có văn bản gửi Tập đoàn Dầu khí Việt Nam (PVN), Tổng công ty Phân bón và Hóa chất Dầu khí - CTCP, Công ty CP Phân bón Dầu khí Cà Mau, đề nghị ưu tiên nhường khí cho sản xuất điện các tháng cao điểm mùa khô - tháng 5 và 6/2023.
EVN cho biết, thực tế, công tác cung cấp nhiên liệu (than, dầu, khí) cho sản xuất điện không đáp ứng được yêu cầu vận hành. Trong đó, nguồn khí Đông Nam Bộ đang trên đà suy giảm mạnh trong những năm gần đây, lượng khí cấp cho sản xuất điện chỉ còn trung bình khoảng 13,5 - 14 triệu m3/ngày, trong khi nhu cầu khí để vận hành tối đa của các nhà máy tuabin khí khu vực Đông Nam Bộ trên 21 triệu m3/ngày.
Trong khi đó, lượng khí Tây Nam Bộ cấp cho sản xuất điện chỉ đạt trung bình khoảng 4 triệu m3/ngày, trong khi nhu cầu khí để vận hành tối đa của các nhà máy tuabin khí Cà Mau khoảng 6 triệu m3/ngày.
Trước tình hình cấp bách nêu trên, EVN đã đề nghị PVN, Tổng công ty Phân bón và Hóa chất Dầu khí – CTCP, Công ty Cổ phần Phân bón Dầu khí Cà Mau hỗ trợ, ưu tiên nhường khí cho sản xuất điện trong hai tháng cao điểm mùa khô (tháng 5, tháng 6).
“Trong đó, trước mắt xem xét cho ngừng toàn bộ nhà máy đạm Cà Mau và đạm Phú Mỹ để nhường khí cho sản xuất điện từ nay cho đến hết tháng 5”, EVN cho biết.
Bổ sung nguồn điện
EVN đã đàm phán và ký kết các hợp đồng mua bán điện với Nhà máy nhiệt điện (NMNĐ) Thái Bình 2, Nhà máy Thủy điện (NMTĐ) Sông Lô 7, NMTĐ Nậm Củm 3, Nhà máy điện BOT Vân Phong 1 để bổ sung nguồn điện cho hệ thống.
Tại khu vực phía Nam, thời gian qua các nhà máy nhiệt điện chạy dầu (nguồn điện có chi phí đắt đỏ) đã phải tái khởi động để đảm bảo cung ứng điện. Trong đó, nhà máy điện chạy dầu tại Thủ Đức, Ô Môn, Cần Thơ, Cà Mau đã hoạt động và phát lên lưới sản lượng lớn.
Đối với các dự án năng lượng tái tạo chuyển tiếp, với các dự án đã hoàn thành công tác đầu tư xây dựng, hoàn tất hồ sơ pháp lý theo quy định, Bộ Công Thương chỉ đạo EVN và các chủ đầu tư thỏa thuận, thống nhất mức giá tạm thời tuân thủ theo quy định của Chính phủ. Theo văn bản của Bộ Công Thương ngày 18/5/2023, EVN và chủ đầu tư một số nhà máy điện chuyển tiếp như Nam Bình 1, Viên An, Hưng Hải Gia Lai, Hanbaram, Phù Mỹ 1, Phù Mỹ 3, Hiệp Thạch, Hướng Hiệp 1 thỏa thuận, thống nhất giá theo quy định của pháp luật. Đây là cơ sở để các dự án này kịp thời vận hành phát điện lên lưới điện.
Cùng với đó, EVN chỉ đạo các đơn vị thành viên đẩy nhanh tiến độ các công trình tăng cường năng lực truyền tải Bắc - Trung; các công trình đấu nối và giải toả nguồn thuỷ điện Tây Bắc và các nguồn năng lượng tái tạo khu vực miền Trung, Tây Nguyên; các công trình tăng thêm khả năng truyền tải, nhập khẩu điện từ Trung Quốc và Lào.
Các nhà máy thủy điện (NMTĐ) Lào gồm NMTĐ Nậm Kông 2 (66MW) và NMTĐ Nậm Kông 3 (54MW) - đã ký hợp đồng mua bán điện với EVN trước đây - đã đóng điện hoà lưới thành công. Ngày 15/5/2023, cả 2 nhà máy đã hoàn thành hòa lưới điện và đang thực hiện các hạng mục thử nghiệm trên lưới điện Việt Nam. Dự kiến cả 2 nhà máy này sẽ vận hành thương mại trong tháng 5/2023, bổ sung nguồn điện cho Việt Nam trong mùa nắng nóng.
Bên cạnh đó, EVN cũng vừa có văn bản báo cáo Bộ Công Thương sớm ban hành hướng dẫn phát triển điện mặt trời mái nhà không phát điện lên lưới (zero export) để triển khai thực hiện, giảm bớt khó khăn về cung cấp điện.
Tại Quy hoạch điện VIII cũng nêu rõ: ưu tiên và có chính sách đột phá để thúc đẩy phát triển điện mặt trời mái nhà của người dân và mái công trình xây dựng, nhất là các khu vực có nguy cơ thiếu điện như miền Bắc và điện mặt trời tự sản, tự tiêu. Từ nay đến năm 2030, công suất các nguồn điện loại hình này ước tăng thêm 2.600MW.
Loại hình nguồn điện này được ưu tiên phát triển không giới hạn công suất, với điều kiện giá thành hợp lý và tận dụng lưới điện sẵn có, không phải nâng cấp.
Tăng cường tuyên truyền tiết kiệm điện
“Thực tế, để đảm bảo cung ứng, sử dụng điện hiệu quả, chỉ nỗ lực từ phía EVN là chưa đủ mà rất cần sự chung tay từ khách hàng sử dụng điện”, EVN cho biết.
Đến ngày 19/5, toàn Tổng công ty Điện lực miền Nam có 6.521 khách hàng có sản lượng điện tiêu thụ từ 1 triệu kWh/năm đã đăng ký tham gia chương trình DR.
Còn với Tổng công ty Điện lực miền Bắc, tính tới giữa tháng 5, cũng đã có hơn 3.700 doanh nghiệp phía Bắc cam kết tiết kiệm điện.
Các doanh nghiệp này đã ký thỏa thuận với Điện lực về thực hiện tiết kiệm điện trong các thời điểm cao điểm của hệ thống điện, điều chỉnh hợp lý điều hòa nhiệt độ, hạn chế sử dụng cùng lúc nhiều thiết bị điện có công suất cao lớn…
Trong bối cảnh tình hình cấp điện mùa nắng nóng còn rất khó khăn, vừa qua, EVN cũng đã có văn bản gửi UBND các tỉnh/thành phố kiến nghị chỉ đạo thực hiện tiết kiệm điện.
Đồng thời, lãnh đạo EVN cho biết, toàn tập đoàn sẽ tiếp tục tăng cường tuyên truyền tiết kiệm điện và thực hiện triệt để các giải pháp sử dụng điện tiết kiệm, hiệu quả.
Thủ tướng Chính phủ Phạm Minh Chính vừa ký Công điện số 38/CĐ-TTg về việc triển khai quyết liệt, đồng bộ, hiệu quả các giải pháp bảo đảm cung ứng điện trong thời gian cao điểm năm 2024 và các năm tiếp theo.
Việc tiền điện “bất ngờ” tăng cao sau dịp Tết khiến người dân không khỏi ngỡ ngàng và trở thành một trong những vấn đề được thảo luận sôi nổi trên mạng xã hội.
Chiều ngày 19/10, tại Trường THCS và THPT Nguyễn Tất Thành thuộc Trường ĐHSP Hà Nội diễn ra buổi huấn luyện thực hành kỹ năng phòng chống tai nạn thương tích cho học sinh.
Phó Thủ tướng Trần Hồng Hà ký Quyết định số 1212/QĐ-TTg ngày 18/10/2024 ban hành Kế hoạch thực hiện Quy hoạch tỉnh Đắk Lắk thời kỳ 2021-2030, tầm nhìn đến năm 2050.
UBND tỉnh Bắc Giang vừa có văn bản chấn chỉnh, yêu cầu sau ngày 30/03/2025, nhà ở nhiều tầng, kết hợp cho thuê trọ, cơ sở kinh doanh không đảm bảo về PCCC sẽ phải tạm đình chỉ và dừng hoạt động.
Ông Lý Vỹ Triều Dương - Phó Giám đốc Sở Văn hóa, Thể thao và Du lịch Bạc Liêu thông tin, 9 tháng đầu năm 2024, ngành du lịch tỉnh tiếp tục phát triển với tổng thu ước đạt khoảng 3.420 tỷ đồng, đạt 82,9% kế hoạch, tăng 9,1% so cùng kỳ.
Chiều 17/10, Báo Pháp luật Việt Nam tổ chức chương trình gặp mặt, tri ân các cá nhân, tập thể, doanh nghiệp cùng đồng hành với Báo trong hành trình hỗ trợ các tỉnh phía Bắc bị thiệt hại bởi bão số 3.
Ngay đầu năm đã có nhiều dấu hiệu cho thấy cánh cửa mở rộng hơn cho xuất khẩu (XK) nông sản Việt trong năm 2024. Chưa kể, ngay bên lề Hội nghị Bộ trưởng Tổ chức Thương mại thế giới (WTO) đang diễn ra, đã có một sự kiện hội nghị dành riêng cho các nước XK nông sản, nhằm tìm kiếm những cách thức cạnh tranh XK công bằng nhất.
UBND TP. Hà Nội vừa ban hành Quyết định số 818/QĐ-UBND về việc ủy quyền cho Sở Xây dựng Hà Nội giải quyết, tiếp nhận một số thủ tục hành chính trong lĩnh vực xây dựng thuộc thẩm quyền quyết định của UBND thành phố.
UBND tỉnh yêu cầu tiếp tục thực hiện quyết liệt cải cách TTHC, tạo điều kiện “tốt nhất, nhanh nhất, thuận lợi nhất” cho doanh nghiệp khi đầu tư vào Nghệ An.
Các hãng tàu nước ngoài được tự tăng phụ phí xếp dỡ tại cảng mà không cần giải trình lý do. Đây là hệ lụy ảnh hưởng nghiêm trọng đến quyền lợi của doanh nghiệp (DN) xuất nhập khẩu (XNK) Việt Nam. Trong tình thế xung đột Biển Đỏ vẫn đang tác động mạnh đến hàng hóa Việt thì việc tăng phụ phí của các hãng tàu đã làm cho DN Việt “khó chồng khó”.
(PLM) - Trong suốt cuộc đời hoạt động cách mạng vẻ vang của mình, nhất là trên cương vị Tổng Bí thư Ban Chấp hành Trung ương Đảng, Bí thư Quân ủy Trung ương, đồng chí Nguyễn Phú Trọng đã dành tình cảm đặc biệt đối với cán bộ, chiến sĩ Hải quân. Tổng Bí thư luôn kịp thời quan tâm lãnh đạo, chỉ đạo và đánh giá cao sự nỗ lực, quyết tâm của cán bộ, chiến sĩ Hải quân nhân dân Việt Nam trong khắc phục khó khăn, bảo vệ vững chắc chủ quyền biển, đảo, thềm lục địa của Tổ quốc; xây dựng Hải quân nhân dân Việt Nam cách mạng, chính quy, tinh nhuệ và hiện đại.
(PLM) - Dù còn 3 ngày nữa mới diễn ra Quốc tang, nhưng tại một số địa điểm tại Hà Nội cũng như trên cả nước đã treo cờ rủ để tưởng nhớ cố Tổng Bí thư Nguyễn Phú Trọng.
(PLM) - Trải qua nhiều cương vị quan trọng do Đảng, Nhà nước và Nhân dân giao phó, như: Uỷ viên Ban Chấp hành Trung ương Đảng từ khoá VII đến khóa XIII; Uỷ viên Bộ Chính trị từ khoá VIII đến khóa XIII; Tổng Biên tập Tạp chí Cộng sản; Bí thư Thành uỷ Hà Nội; Chủ tịch Hội đồng Lý luận Trung ương; Chủ tịch Quốc hội; Chủ tịch nước; Tổng Bí thư từ khoá XI đến khóa XIII, đồng chí Nguyễn Phú Trọng đã có nhiều cống hiến to lớn, quan trọng cho sự nghiệp cách mạng của Đảng và dân tộc ta, nhất là trong công cuộc đổi mới, xây dựng và bảo vệ Tổ quốc.
(PLM) - Hơn nửa thế kỷ hoạt động cách mạng không ngừng nghỉ, Tổng Bí thư Nguyễn Phú Trọng đã cống hiến hết mình, trọn một đời đóng góp cho Đảng, cho nhân dân. Hình ảnh vị lãnh đạo kiên trung, trí tuệ và mẫu mực, tận trung với Đảng, hết lòng vì dân sẽ luôn sống trong trái tim của mỗi người dân Việt Nam.
(PLM) - Sáng ngày 18/7/2024, Tại Hội trường Đa năng - Bộ Tư Pháp đã diễn ra Tọa đàm đánh giá, rút kinh nghiệm về Chỉ số cải cách hành chính năm 2023 và đánh giá việc thực hiện Đề án 06 trong 06 tháng đầu năm, nhiệm vụ, giải pháp từ nay đến cuối năm 2024 của Bộ tư Pháp.
