Dự án kè chống sạt lở phục vụ KKT Dung Quất, thi công không đúng thiết kế, tính thừa khối lượng

Thương trường
20/10/2021 09:54
Như Trường
aa
UBND tỉnh Quảng Ngãi vừa ký Kết luận thanh tra việc chấp hành pháp luật về đầu tư xây dựng đối với dự án phục vụ Khu kinh tế Dung Quất.


Tin nên đọc

Thông tin mới đây được biết, Chủ tịch UBND tỉnh Quảng Ngãi vừa ký ban hành Kết luận thanh tra (KLTT) việc chấp hành pháp luật về đầu tư xây dựng đối với Dự án "Kè chống sạt lở kết hợp đường cứu hộ, cứu nạn di dân tái định cư, neo đậu tàu thuyền - đập Cà Ninh, (giai đoạn 1)” (sau đây gọi tắt là Dự án)

Được biết, Dự án Kè chống sạt lở kết hợp đường cứu hộ, cứu nạn di dân tái định cư neo đậu tài thuyền – Đập Cà Ninh hạ lưu sông Trà Bồng phục vụ Khu kinh tế (KKT) Dung Quất, huyện Bình Sơn, giai đoạn 1 được Chủ tịch UBND tỉnh phê duyệt ngày 30/10/2014 với tổng mức đầu tư hơn 695 tỷ đồng từ nguồn ngân sách tỉnh.

08-4922-2058

Một góc Khu kinh tế Dung Quất. Ảnh Internet

Dự án sử dụng diện tích đất là 85ha, xây dựng mới hoàn toàn với nhiều hạng mục như tuyến kè chống sạt lở, tuyến đường ven kè; san lấp mặt bằng, đường giao thông, hạ tầng kỹ thuật, 1077 lô tái định cư.

Chủ đầu tư dự án là Ban quản lý KKT Dung Quất (nay là Ban quản lý KKT Dung Quất và các KCN Quảng Ngãi). Đến nay, dự án bố trí vốn lũy kế 583 tỷ đồng/695 tỷ đồng; vốn đã thanh toán lũy kế là 583 tỷ đồng, đạt 100%. Các gói thầu xây lắp lũy kế khối lượng thực hiện 352 tỷ/525 tỷ đồng, đạt 67%.

Dự án đã được Kiểm toán nhà nước khu vực III và Thanh tra Bộ Xây dựng đã kiểm toán, thanh tra hầu hết các nội dung của dự án.

Theo Kết luận thanh tra của UBND tỉnh Quảng Ngãi, ban đầu Dự án có mục tiêu chính là phục vụ tái định cư các hộ dân thuộc diện di dời để thực hiện dự án nhiệt điện Sembcorp. Tuy nhiên, Thủ tướng Chính phủ đã có văn bản tạm dừng thực hiện nhà máy chuyển sang nghiên cứu dự án điện khí, do đó UBND tỉnh Quảng Ngãi đã có Quyết định phê duyệt điều chỉnh mục tiêu dự án, phục vụ tái định cư cho các dự án trên địa bàn KKT Dung Quất.

z2850818381719_7f338f6add4d616d0037e67a56a0cf7e

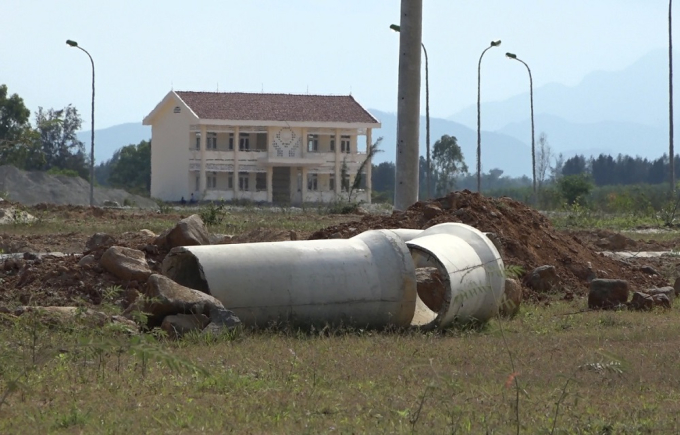

Một phần diện tích thuộc dự án ''Kè chống sạt lở kết hợp đường cứu hộ, cứu nạn di dân tái định cư, neo đậu tàu thuyền - đập Cà Ninh''. Ảnh báo Kinh tế đô thị.

Theo kết quả thanh tra ngày 11/8/2021 của Trưởng đoàn thanh tra việc chấp hành pháp luật về đầu tư xây dựng đối với Dự án, Chủ tịch UBND tỉnh Quảng Ngãi đã đưa ra kết luận và chỉ ra hàng loạt sai phạm.

Trong công tác lập, thẩm định phê duyệt dự án đầu tư, khi lập dự án, thiết kế cơ sở, Công ty CP đầu tư và tư vấn xây dựng Phú Thành (hiện đã giải thể) đưa ra các giải pháp đối với các hạng mục xử lý nền đất yếu, kết cấu áo đường, hệ thống thoát nước, hướng tuyến đường số 1 chưa phù hợp; khái toán chi phí giải phóng mặt bằng tái định cư còn thiếu cơ sở, không thực hiện khảo sát nhu cầu tái định cư của các hộ dân trong các vùng ảnh hưởng dự án theo quy định của Chính phủ về quản lý dự án đầu tư xây dựng công trình, dẫn đến phải điều chỉnh tim tuyến, thiết kế, dự toán, điều chỉnh cơ cấu tổng mức đầu tư.

Trong công tác khảo sát, phê duyệt thiết kế bản vẽ thi công, dự toán nhà thầu tư vấn là Liên danh Công ty CP phát triển đô thị Angkora và Công ty CP đầu tư và tư vấn xây dựng Phú Thành chưa làm việc với địa phương, đơn vị quản lý mở bằng biên bản về việc cho phép khai thác các mỏ vật liệu đất để phục vụ thi công theo đúng nhiệm vụ khảo sát.

Công tác khảo sát địa chất, địa hình, lập thẩm định, phê duyệt thiết kế, dự toán còn nhiều sai sót nên phải tiến hành điều chỉnh phương án thiết kế hệ thống thoát nước cửa xả và thu nước ven dự án…

Ngoài số liệu Kiểm toán nhà nước và Thanh tra Bộ Xây dựng đã đề nghị xuất toán và thu hồi hơn 16 tỷ đồng, qua thanh tra lần này còn phát hiện việc lập dự toán tính toán sai khi lượng dẫn đến làm tăng giá trị dự toán với số tiền hơn 5 tỷ đồng.

Về công tác thi công, nghiệm thu giá trị xây lắp còn các sai sót như thi công không đúng thiết kế được phê duyệt (nút đầu tuyến) và tính thừa khối lượng bê tông mặt đường của Kè ven sông dẫn đến làn tăng giá trị hợp đồng gần 500 triệu đồng (khối lượng này chưa được nghiêm thu, thanh toán).

Về việc tạm ứng giá trị xây lắp, Ban quản lý dự án chưa tiến hành kiểm tra, đánh giá việc tạm ứng cho các công việc cần thiết để triển khai thực hiện tạm ứng đợt 3 vào ngày 01/11/2016, trong khi Nhà thầu xây lắp chưa hoàn thành đúng cam kết và dư nợ tạm ứng đợt 2 trước đó còn lớn là chưa đảm bảo quy định.

Sau tạm ứng đợt 3, nhà thầu thi công cầm chừng dẫn đến dư nợ tạm ứng đến nay chưa thu hồi tạm ứng với số tiền gần 60 tỷ là không đúng theo quy định của Bộ Tài chính.

Để xảy ra nhưng sai phạm trên, KLTT nêu rõ trách nhiệm thuộc về chủ đầu tư; Ban Quảng lý dự án; Nhà thầu tư vấn là Công ty cổ phần đầu tư và tư vấn xây dựng Phú Thành; Nhà thầu tư vấn – Liên danh Công ty Cổ phần hát triển đô thị Angkora; Nhà thầu thi công là Công ty Cổ phần Xây dựng Phú Hòa; Công ty Cổ phần tư vấn đầu tư và xây dựng Quảng Ngãi; Nhà thầu thu công Công ty Cổ phần Tập đoàn Phúc Lộc và Công ty Cổ phần Thương mại và Xây lắp Lê Phan.

Chúng tôi sẽ tiếp tục cập nhật thông tin.

bài liên quan
Lâm Đồng: Thành lập tổ kiểm tra công vụ tại các Văn phòng đăng ký đất đai

Lâm Đồng: Thành lập tổ kiểm tra công vụ tại các Văn phòng đăng ký đất đai

Trước những phản ánh của người dân liên quan đến việc giải quyết thủ tục hành chính trong lĩnh vực đất đai trên địa bàn UBND tỉnh Lâm Đồng đã vào cuộc
Cầu Long Hưng - mảnh ghép chiến lược hoàn thiện mạng lưới giao thông vùng Đông Nam Bộ

Cầu Long Hưng - mảnh ghép chiến lược hoàn thiện mạng lưới giao thông vùng Đông Nam Bộ

Cầu Long Hưng là mắt xích chiến lược kết nối Vành đai 3 TP.HCM với trục động lực của Đồng Nai và đô thị sân bay Long Thành, công trình không chỉ góp phần giảm áp lực giao thông liên vùng mà còn mở ra không gian phát triển mới, thúc đẩy hình thành đô thị sân bay siêu lớn.
Đồng Nai tăng tốc hạ tầng giao thông, khơi thông điểm nghẽn, mở rộng dư địa phát triển liên vùng

Đồng Nai tăng tốc hạ tầng giao thông, khơi thông điểm nghẽn, mở rộng dư địa phát triển liên vùng

Hàng loạt dự án giao thông trọng điểm tại Đồng Nai đồng loạt khởi công, thông xe, tạo khí thế phấn khởi trong nhân dân. Trong đó, cầu Cát Lái và cầu Long Hưng được kỳ vọng sẽ tháo gỡ những “điểm nghẽn” giao thông kéo dài nhiều năm, tăng cường kết nối liên vùng, mở ra dư địa phát triển mới cho kinh tế - xã hội của tỉnh và khu vực Đông Nam Bộ.
Hà Nội yêu cầu không để tình trạng dự án chờ mặt bằng

Hà Nội yêu cầu không để tình trạng dự án chờ mặt bằng

UBND thành phố yêu cầu tập trung tháo gỡ khó khăn, vướng mắc; trong đó quyết liệt giải phóng mặt bằng, không được để tình trạng dự án chờ mặt bằng.
Hoàn thành xây dựng 6 trụ sở cơ quan quản lý nhà nước tại sân bay Long Thành

Hoàn thành xây dựng 6 trụ sở cơ quan quản lý nhà nước tại sân bay Long Thành

Bộ Xây dựng cho biết đến thời điểm hiện tại, toàn bộ 6 công trình trụ sở của các cơ quan quản lý nhà nước thuộc Dự án Thành phần 1 sân bay Long Thành đã hoàn thành xây dựng.
Bộ trưởng Bộ Xây dựng kiểm tra tiến độ các dự án giao thông tại Thái Nguyên

Bộ trưởng Bộ Xây dựng kiểm tra tiến độ các dự án giao thông tại Thái Nguyên

Sáng 15/1, ông Trần Hồng Minh, Ủy viên BCH Trung ương Đảng, Bộ trưởng Bộ Xây dựng đã đi kiểm tra thực địa Dự án đầu tư xây dựng tuyến Chợ Mới - Bắc Kạn và công tác chuẩn bị triển khai Dự án hoàn chỉnh cao tốc Hà Nội - Thái Nguyên - Chợ Mới.
Mới nhất
Đọc nhiều
TP HCM ban hành biểu đồ chạy tàu Tuyến đường sắt đô thị số 1 Bến Thành - Suối Tiên

TP HCM ban hành biểu đồ chạy tàu Tuyến đường sắt đô thị số 1 Bến Thành - Suối Tiên

Trung tâm Quản lý Giao thông công cộng TP HCM đã ban hành Quyết định phê duyệt Biểu đồ chạy tàu tuyến đường sắt đô thị số 1, tuyến Bến Thành – Suối Tiên.
Tết về trong tiếng sóng

Tết về trong tiếng sóng

Người ta thường bảo, Tết ở phố là những chuyến xe hối hả, là chợ hoa rực rỡ dưới ánh đèn màu. Nhưng với tôi, Tết thực sự gõ cửa khi những chuyến xe chở đầy đào thắm, quất vàng lăn bánh trên con đường đê lộng gió, mang mùa xuân về với dải đất miền biển nắng gió và mặn mòi quê tôi.
Thị trường thịt lợn cận Tết: Giá hạ nhiệt nhờ nguồn cung dồi dào

Thị trường thịt lợn cận Tết: Giá hạ nhiệt nhờ nguồn cung dồi dào

Dù nhu cầu tiêu dùng đang bước vào giai đoạn cao điểm, giá lợn hơi trên cả nước bất ngờ quay đầu giảm sau khi chạm mốc 81.000 đồng/kg, cho thấy công tác chủ động nguồn cung và điều tiết thị trường đang phát huy hiệu quả.
Tin bài khác
Rộng cửa xuất khẩu nông sản

Rộng cửa xuất khẩu nông sản

Ngay đầu năm đã có nhiều dấu hiệu cho thấy cánh cửa mở rộng hơn cho xuất khẩu (XK) nông sản Việt trong năm 2024. Chưa kể, ngay bên lề Hội nghị Bộ trưởng Tổ chức Thương mại thế giới (WTO) đang diễn ra, đã có một sự kiện hội nghị dành riêng cho các nước XK nông sản, nhằm tìm kiếm những cách thức cạnh tranh XK công bằng nhất.
Hà Nội ủy quyền cho Sở Xây dựng được chuyển nhượng toàn bộ hoặc một phần dự án bất động sản

Hà Nội ủy quyền cho Sở Xây dựng được chuyển nhượng toàn bộ hoặc một phần dự án bất động sản

UBND TP. Hà Nội vừa ban hành Quyết định số 818/QĐ-UBND về việc ủy quyền cho Sở Xây dựng Hà Nội giải quyết, tiếp nhận một số thủ tục hành chính trong lĩnh vực xây dựng thuộc thẩm quyền quyết định của UBND thành phố.
Công ty Cổ phần BENGAL Việt Nam nợ gần 1,5 tỷ đồng tiền thuế

Công ty Cổ phần BENGAL Việt Nam nợ gần 1,5 tỷ đồng tiền thuế

Do chậm nộp tiền thuế và quá thời hạn nộp thuế, Công ty Cổ phần BENGAL Việt Nam bị Cục thuế tỉnh Bắc Giang cưỡng chế số tiền gần 1,5 tỷ đồng.
Công ty CP COMA 68 tiếp tục bị cưỡng chế gần 500 triệu đồng tiền thuế

Công ty CP COMA 68 tiếp tục bị cưỡng chế gần 500 triệu đồng tiền thuế

Do nợ thuế quá thời hạn nộp thuế, Công ty CP COMA 68 bị cưỡng chế số tiền gần 500 triệu đồng.
Nam Định: Xã Trực Hùng cho 18 trường hợp thuê đất bãi là không đúng thẩm quyền

Nam Định: Xã Trực Hùng cho 18 trường hợp thuê đất bãi là không đúng thẩm quyền

Nội dung này được cơ quan chức năng tỉnh Nam Định nêu rõ trong một văn bản ban hành mới đây.
Chủ đầu tư KDC Phúc Gia Tân bị xử phạt vì thi công không giấy phép môi trường

Chủ đầu tư KDC Phúc Gia Tân bị xử phạt vì thi công không giấy phép môi trường

Hành vi vi phạm của Công ty TNHH Đầu tư Lê Gia Newland đã bị UBND tỉnh Bình Định phát hiện và ban hành quyết định xử phạt hành chính.
Xử phạt KIM Việt Nam do cho khách hàng giao dịch vượt quá giới hạn

Xử phạt KIM Việt Nam do cho khách hàng giao dịch vượt quá giới hạn

Công ty TNHH Quản lý quỹ KIM Việt Nam vừa phải nhận quyết định xử phạt vi phạm hành chính của Ủy ban Chứng khoán Nhà nước.
Nghệ An: Tạo điều kiện

Nghệ An: Tạo điều kiện 'tốt nhất, nhanh nhất, thuận lợi nhất' cho doanh nghiệp đầu tư

UBND tỉnh yêu cầu tiếp tục thực hiện quyết liệt cải cách TTHC, tạo điều kiện “tốt nhất, nhanh nhất, thuận lợi nhất” cho doanh nghiệp khi đầu tư vào Nghệ An.
Doanh nghiệp xuất nhập khẩu gặp

Doanh nghiệp xuất nhập khẩu gặp 'bão phí' ở đường biển

Các hãng tàu nước ngoài được tự tăng phụ phí xếp dỡ tại cảng mà không cần giải trình lý do. Đây là hệ lụy ảnh hưởng nghiêm trọng đến quyền lợi của doanh nghiệp (DN) xuất nhập khẩu (XNK) Việt Nam. Trong tình thế xung đột Biển Đỏ vẫn đang tác động mạnh đến hàng hóa Việt thì việc tăng phụ phí của các hãng tàu đã làm cho DN Việt “khó chồng khó”.
Fecon (FCN) lần đầu thua lỗ kể từ năm 2008

Fecon (FCN) lần đầu thua lỗ kể từ năm 2008

Với khoản lỗ ròng hơn 43,1 tỷ đồng, CTCP Fecon đã có lần đầu tiên thua lỗ kể từ năm 2008 và không hoàn thành các mục tiêu lợi nhuận, doanh thu.
tong bi thu to lam lam viec voi 2 tinh an giang kien giang

Tổng Bí thư Tô Lâm làm việc với 2 tỉnh An Giang, Kiên Giang

Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
tien giang dieu tra vu chu doanh nghiep gao nghi bi lua hon 420 ty dong

Tiền Giang: Điều tra vụ chủ doanh nghiệp gạo nghi bị lừa hơn 420 tỷ đồng

Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
quang ninh can canh xe tai cho dat chay ram rap suot ngay dem dan lo hong duong o nhiem

Quảng Ninh: Cận cảnh xe tải chở đất chạy rầm rập suốt ngày đêm, dân lo hỏng đường, ô nhiễm

Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
trao quyet dinh bo nhiem thu truong bo tu phap nguyen thanh tu

Trao quyết định bổ nhiệm Thứ trưởng Bộ Tư pháp Nguyễn Thanh Tú

Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
cong nhan tp phu quoc la do thi loai i truc thuoc tinh kien giang

Công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang

Ngày 21/1, Phó Thủ tướng Chính phủ Trần Hồng Hà vừa ký quyết định về việc công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang.
