Kiểm toán Nhà nước mới đây đã có Thông báo số 868/TB-KTNN kết quả kiểm toán Dự án Đầu tư, nâng cấp Quốc lộ 4 đoạn Km238 - Km258, đoạn Km271 - Km299 và đoạn Km339 - Km414 (Dự án Quốc lộ 4 đoạn Hà Giang - Lào Cai) chỉ rõ những sai phạm tại dự án này.
Theo đó, Dự án Quốc lộ 4 đoạn Hà Giang - Lào Cai là công trình sử dụng vốn ngân sách nhà nước do Tổng cục Đường bộ Việt Nam làm chủ đầu tư; Ban Quản lý dự án 6 làm đại diện chủ đầu tư.
Cụ thể, Dự án có tổng mức đầu tư là 1.565 tỷ đồng từ nguồn vốn trái phiếu Chính phủ để nâng cấp 95km Quốc lộ 4 đạt tiêu chuẩn đường cấp 4 miền núi, trong đó đoạn qua địa phận Hà Giang dài 66,8km; qua tỉnh Lào Cai dài 28,2km. Công trình được khởi công vào năm 2008 và dự kiến hoàn thành sau 3 năm thi công.
Tuy nhiên, vào đầu năm 2011, thực hiện Nghị quyết số 11/NQ-CP ngày 24/2/2011 của Chính phủ, Dự án phải dừng giãn tiến độ đến sau năm 2015.
Do đó, từ khi khởi công đến năm 2015, Dự án chỉ được bố trí 688,855 tỷ đồng (trong đó, năm 2015 được bổ sung 24,38 tỷ đồng) để ưu tiên hoàn thành trước 48,8km (cả giải phóng mặt bằng) một số đoạn tuyến thuộc huyện Si Ma Cai, Bắc Hà (Lào Cai) và huyện Xín Mần, Vị Xuyên (Hà Giang).
Hoàn thành thi công, chủ đầu tư đã hoàn thiện hồ sơ quyết toán (gồm cả quyết toán đến điểm dừng kỹ thuật), chi phí xây dựng đã tăng lên nhiều so với dự toán ban đầu, phát sinh nợ đọng xây dựng cơ bản. Qua rà soát, tính đến thời điểm Kiểm toán Nhà nước vào cuộc, chủ đầu tư còn nợ các nhà thầu thi công 136,3 tỷ đồng.
Kiểm toán Nhà nước cũng chỉ ra, chủ đầu tư và các đơn vị liên quan nghiệm thu khối lượng hoàn thành các đợt vượt giá trị thực tế thi công (như công tác đào đất; điều chỉnh đơn giá nhân công bao gồm phụ cấp không ổn định, sản xuất chưa phù hợp với quy định).
Ngoài ra, điều chỉnh chủng loại vật liệu không thoả thuận điều chỉnh (gỗ các loại) tại các gói thầu số 1,2,3; điều chỉnh thừa vật liệu cát trong lớp cấp phối đá dăm (các gói thầu số 4,5,17); sai sót số học (gói thầu số 3) làm tăng chi phí đầu tư số tiền gần 600 triệu đồng. Ngoài ra, chủ đầu tư và đơn vị thi công thoả thuận đơn giá bổ sung mới chưa có trong hợp đồng đối với các gói thầu còn chưa thống nhất.
Theo đó, toàn tuyến có chiều dài 176km, trong đó 95km được phê duyệt đầu tư. Tuy nhiên, ngay cả đoạn tuyến dài 95km cũng chỉ có 51km hoàn thành trước năm 2015 và 24km vừa được hoàn thành vào năm 2020.
Còn lại 20km đoạn qua đèo Tây Côn Lĩnh (Km368 - Km388) chưa được bố trí vốn để thi công, đảm bảo tính đồng bộ và thông suốt theo mục tiêu đầu tư. Các gói thầu tại Dự án Quốc lộ 4 đoạn Hà Giang - Lào Cai đều chậm tiến độ so với cam kết ban đầu, có những gói thầu phải mất 3 lần gia hạn, nhưng bên giao thầu không có văn bản khiển trách; không yêu cầu bên nhận thầu lập lại tiến độ chi tiết làm căn cứ thực hiện hợp đồng.
Đặc biệt, tại Gói thầu số 5, nhà thầu được chủ đầu tư tạm ứng 39 tỷ đồng, trong khi giá trị khối lượng được các bên thống nhất nghiệm thu đến điểm dừng kỹ thuật thời điểm Dự án bị giãn, hoãn tiến độ là 31,6 tỷ đồng. Trong suốt 4 năm (2015 - 2019), Ban Quản lý dự án 6 chỉ phát 2 văn bản đòi nhà thầu hoàn trả 7,52 tỷ đồng tiền tạm ứng không sử dụng.
Về nguồn vốn dự phòng kế hoạch đầu tư công trung hạn giai đoạn 2016 - 2020, Kiểm toán Nhà nước cũng chỉ ra chủ đầu tư chưa thực hiện nghiêm túc Nghị quyết số 556…

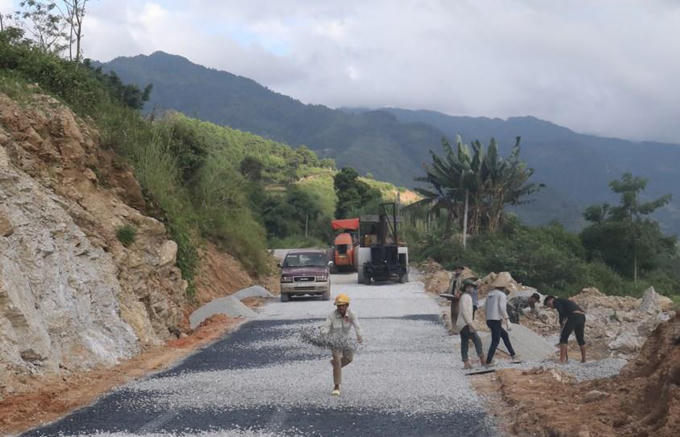

Dự án Quốc lộ 4 đoạn Hà Giang - Lào Cai thi công chậm tiến độ.
Được biết, trong Thông báo số 868/TB-KTNN, Kiểm toán Nhà nước đề nghị Tổng cục Đường bộ Việt Nam chỉ đạo Ban Quản lý dự án 6 báo cáo Bộ GTVT có phương án bố trí trả nợ đọng xây dựng cơ bản theo quy định; xem xét sự cần thiết đầu tư 20km còn lại của Dự án đoạn qua đèo Tây Côn Lĩnh.
Tổng cục Đường bộ Việt Nam cũng được yêu cầu chỉ đạo Ban Quản lý dự án 6 và các đơn vị liên quan xác định rõ nguyên nhân, trách nhiệm tập thể, cá nhân và các đơn vị liên quan để xử lý theo quy định trong việc phát sinh nợ đọng giai đoạn 2008 - 2014 với số tiền là 163,3 tỷ đồng và không được nhà thầu bảo hiểm bồi thường khi xảy ra sụt trượt.
Đồng thời, chủ đầu tư cũng phải chấn chỉnh, rút kinh nghiệm trong việc điều chỉnh phê duyệt dự án không phù hợp với phương án sử dụng vốn đã báo cáo Ủy ban Thường vụ Quốc hội. Đề nghị Giám đốc Ban Quản lý dự án 6 phải thực hiện nghiêm, kịp thời các kiến nghị của Kiểm toán Nhà nước và báo cáo kết quả thực hiện trước ngày 30/6/2021.
Sở Y tế TP HCM vừa ban hành hàng loạt quyết định xử phạt vi phạm hành chính đối với các cơ sở và cá nhân hoạt động trong lĩnh vực khám, chữa bệnh và thẩm mỹ do nhiều sai phạm nghiêm trọng liên quan đến phạm vi chuyên môn, điều kiện hành nghề và quảng cáo trái phép.
Trung tâm Quản lý Giao thông công cộng TP HCM đã ban hành Quyết định phê duyệt Biểu đồ chạy tàu tuyến đường sắt đô thị số 1, tuyến Bến Thành – Suối Tiên.
Người ta thường bảo, Tết ở phố là những chuyến xe hối hả, là chợ hoa rực rỡ dưới ánh đèn màu. Nhưng với tôi, Tết thực sự gõ cửa khi những chuyến xe chở đầy đào thắm, quất vàng lăn bánh trên con đường đê lộng gió, mang mùa xuân về với dải đất miền biển nắng gió và mặn mòi quê tôi.
Dù nhu cầu tiêu dùng đang bước vào giai đoạn cao điểm, giá lợn hơi trên cả nước bất ngờ quay đầu giảm sau khi chạm mốc 81.000 đồng/kg, cho thấy công tác chủ động nguồn cung và điều tiết thị trường đang phát huy hiệu quả.
Sáng 5/2, tại số 62 Tràng Tiền, Cục Quản lý và Phát triển thị trường trong nước đã khai mạc Không gian trưng bày kết hợp livestream “Sức sống hàng Việt”.
Một vụ cháy xảy ra rạng sáng tại căn nhà trong hẻm ở quận 12 (TPHCM) đã cướp đi sinh mạng của ba mẹ con. Lực lượng chức năng đang phong tỏa hiện trường, điều tra nguyên nhân.
Bộ Xây dựng vừa chính thức phê duyệt Quy hoạch kết cấu hạ tầng đường bộ thời kỳ 2021-2030, tầm nhìn đến năm 2050, nhằm thiết lập hệ thống giao thông đồng bộ, hiện đại, tạo động lực liên kết vùng và phát triển kinh tế - xã hội bền vững.
Kỳ nghỉ Tết Nguyên đán năm nay, thay vì người dân cả nước phải chứng kiến, nghe nhìn về nhiều vụ tai nạn thảm khốc trong những ngày Tết, thì khắp nơi, lực lượng Cảnh sát giao thông đều siết chặt công tác kiểm tra, giám sát và xử lý người tham gia giao thông sau khi uống bia, rượu... để góp phần hạn chế tai nạn giao thông tối đa.
Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
