Dự án chưa xong, thiết bị Nhà máy Nhiệt điện Thái Bình 2 đã hết bảo hành

Hình sự & tố tụng hình sự
20/08/2018 19:05
Theo Vnexpress
aa
Đến cuối 2017, PVN đã chi 21.577 tỷ đồng để giải ngân “cứu” dự án Nhà máy Nhiệt điện Thái Bình 2, nhưng hiện dự án mới hoàn thành 83%.


Trong báo cáo Thủ tướng mới đây, Bộ Công Thương cho biết, đến nay dự án Nhà máy Nhiệt điện Thái Bình 2 do Tập đoàn Dầu khí Việt Nam (PVN) làm chủ đầu tư mới đạt gần 83% tiến độ tổng thể, nhiều hạng mục như mua sắm vật tư, thiết bị và lựa chọn nhà thầu phụ... chưa hoàn thành. Tuy nhiên, một số thiết bị dù chưa đưa vào sử dụng đã hết bảo hành của nhà sản xuất. "Do đó, nếu dự án tiếp tục chậm tiến độ sẽ tăng rủi ro liên quan tới chất lượng thiết bị đã hết bảo hành", Bộ Công Thương cho biết.

Chưa kể, nhiều cán bộ của tổng thầu PVC và chủ đầu tư có biểu hiện tâm lý, lo sợ rủi ro pháp lý nên xin chuyển công tác. Càng về sau, tổng thầu càng khó khăn trong đảm bảo, duy trì nhân lực có chất lượng, kinh nghiệm quản lý tiến độ, đấu thầu, mua sắm.

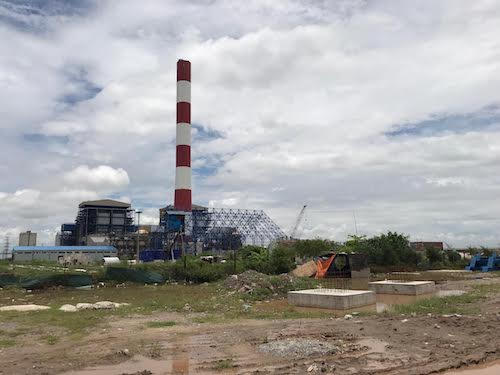

Dự án Nhà máy Nhiệt điện Thái Bình 2 do PVN làm chủ đầu tư, PVC làm tổng thầu EPC. Ảnh: H.Thu
Dự án Nhà máy Nhiệt điện Thái Bình 2 do PVN làm chủ đầu tư, PVC làm tổng thầu EPC. Ảnh: H.Thu

Những khó khăn của dự án này, theo Bộ Công Thương, chủ yếu xuất phát từ năng lực yếu kém (kinh nghiệm, tài chính...) của tổng thầu EPC - Tổng công ty cổ phần Xây lắp dầu khí Việt Nam (PVC).

Bộ Công Thương nhận xét, việc PVN lựa chọn PVC làm tổng thầu EPC của dự án năm 2011 với giá trị 1,2 tỷ USD, tiến độ 39 tháng hoàn thành tổ máy 1 và 45 tháng tổ máy 2 là "thiếu khả thi trong bối cảnh đơn vị này chưa có kinh nghiệm làm tổng thầu dự án nhà máy nhiệt điện than".

Khi triển khai, PVC dùng tiền tạm ứng dự án 1.080 tỷ vào mục đích khác đã ảnh hưởng đến nguồn lực triển khai dự án. Năng lực hạn chế của PVC cũng dẫn tới khó khăn hoặc không đảm bảo khả năng thanh toán, giải ngân cho các nhà thầu phụ.

Tổng thầu PVC không chủ động thu xếp đủ vốn để triển khai công việc, không đủ nguồn lực tài chính và thiếu hụt nguồn tiền thanh toán cho các nhà thầu phụ khác.

Ngoài ra, dự án cũng gặp khó khăn trong thu xếp vốn còn thiếu và số vốn vay nước ngoài chưa giải ngân được rất lớn, trong khi thời hạn giải ngân cuối cùng (ngày 28/9/2018) chưa được gia hạn. Trong số gần 940 triệu USD vốn vay đã ký với các đối tác nước ngoài, số vốn đã giải ngân hơn 432 triệu USD (khoảng 45%), còn trên 505 triệu chưa được giải ngân.

Theo tổng mức đầu tư điều chỉnh lần 2 được phê duyệt, vốn còn thiếu khoảng 9.600 tỷ đồng. Đến cuối 2017, PVN phải dùng 21.577 tỷ đồng vốn chủ sở hữu để giải ngân “cứu” dự án.

Vì thế, những khó khăn về đảm bảo dòng tiền cho dự án và vướng mắc trong lựa chọn nhà thầu (cung cấp vật tư, thiết bị, dịch vụ) đã khiến dự án chậm tiến độ và nguy cơ này vẫn hiện hữu

Trước những khó khăn đó, với hợp đồng EPC với PVC, PVN đưa ra 3 phương án: tiếp tục triển khai hoặc chấm dứt hợp đồng, lựa chọn và ký kết hợp đồng mới với tổng thầu khác; hoặc cắt giảm công việc còn lại của PVC.

Tuy nhiên qua phân tích PVN cho rằng các phương án đều tiềm ẩn khó khăn và rủi ro. “Hiện tại phương án tiếp tục hợp đồng EPC với PVC là lựa chọn bắt buộc của chủ đầu tư”, PVN nêu quan điểm.

Trường hợp PVC tiếp tục là tổng thầu EPC dự án này, PVN kiến nghị cho phép điều chỉnh tiến độ hoàn thành tổ máy 1 vào tháng 6/2019 và tổ máy 2 sau đó 3 tháng. Như vậy, dự án sẽ chậm tiến độ hoàn thành tổ máy 1 tới 45 tháng và 42 tháng với tổ máy 2 so với hợp đồng EPC đã ký năm 2011.

Bộ Công Thương nhận xét, nếu được điều chỉnh “dự án cũng khó hoàn thành vào năm 2019”, do gần một năm qua dự án này gần như không “nhúc nhích”.

“Do dự án bị chậm tiến độ nên việc PVN rà soát, cập nhật lại tiến độ là cần thiết. Tuy nhiên, việc xác định lại tiến độ hoàn thành không miễn trừ các nghĩa vụ, trách nhiệm của chủ đầu tư, PVC theo hợp đồng EPC đã ký và quy định pháp luật”, Bộ Công Thương nêu.

PVN cũng kiến nghị áp dụng giảm giá do chỉ định thầu 3-5% so với dự toán đã được phê duyệt năm 2010. Trong bối cảnh dự án kéo dài, nếu kiến nghị của PVN được giải quyết có thể tháo gỡ phần nào khó khăn cho tập đoàn này và dự án. Song Bộ Công Thương cho rằng, thời điểm hiện tại chưa phù hợp để xem xét kiến nghị này của PVN.

Trên cơ sở những kiến nghị của PVN, Bộ Công Thương đề nghị Thủ tướng chấp thuận chủ trương điều chỉnh tiến độ vận hành Nhà máy Nhiệt điện Thái Bình 2 trong quy hoạch điện II điều chỉnh.

Việc điều chỉnh tiến độ không miễn trừ trách nhiệm, nghĩa vụ các bên theo hợp đồng EPC đã ký và quy định pháp luật. Cụ thể, tổ máy 1 sẽ hoàn thành vào tháng 6/2019 và tháng 9/2019 hoàn thành tổ máy 2. Nếu được chấp thuận, đây là lần thứ hai dự án được điều chỉnh tiến độ.

Bộ này cũng kiến nghị Thủ tướng chấp thuận chủ trương để PVC thuê đơn vị tư vấn chuyên ngành lập dự toán chi phí quản lý tổng thầu theo tiến độ điều chỉnh, trình Bộ Xây dựng thẩm định, phê duyệt để tháo gỡ thiếu hụt chi phí, duy trì và bổ sung đội ngũ nhân lực, giảm nguy cơ lỗ. Đồng thời, Bộ cũng kiến nghị chấp thuận chủ trương cho PVN được gia hạn khoản vay nước ngoài phù hợp với tiến độ hoàn thành dự án...

bài liên quan
Việt Nam phát hiện phát hiện dầu khí mới mỏ Rồng và mỏ Bunga Aster, trữ lượng hàng triệu thùng

Việt Nam phát hiện phát hiện dầu khí mới mỏ Rồng và mỏ Bunga Aster, trữ lượng hàng triệu thùng

Theo đó, Tập đoàn Dầu khí Việt Nam (PVN) đã có 2 phát hiện quan trọng tại giếng R79, mỏ Rồng thuộc Lô 09-1 và giếng BA-1X, mỏ Bunga Aster, Lô PM3 CAA.
Ông Lê Ngọc Sơn giữ chức Thành viên HĐTV Tập đoàn Dầu khí Việt Nam

Ông Lê Ngọc Sơn giữ chức Thành viên HĐTV Tập đoàn Dầu khí Việt Nam

Ông Lê Ngọc Sơn, Phó Tổng Giám đốc Tập đoàn Dầu khí Việt Nam (PVN) giữ chức vụ Thành viên Hội đồng Thành viên PVN.
PVN và TKV không hoàn thành nhiệm vụ được giao tại quy hoạch điện VII

PVN và TKV không hoàn thành nhiệm vụ được giao tại quy hoạch điện VII

Thông báo KLTT của thanh tra Chính phủ đã chỉ ra một số vi phạm của các tập đoàn trong việc thực hiện nhiệm vụ được giao tại Quy hoạch điện VII và Quy hoạch điện VII điều chỉnh.
Phó Thủ tướng Trịnh Đình Dũng dự hội nghị triển khai nhiệm vụ của PVN

Phó Thủ tướng Trịnh Đình Dũng dự hội nghị triển khai nhiệm vụ của PVN

Chiều 6/1, Tập đoàn Dầu khí Việt Nam (PVN) tổ chức Hội nghị tổng kết công tác năm 2019 và triển khai nhiệm vụ công tác năm 2020. Tổng Bí thư, Chủ tịch nước Nguyễn Phú Trọng gửi lẵng hoa chúc mừng Hội nghị. Phó Thủ tướng Chính phủ Trịnh Đình Dũng đến dự và phát biểu chỉ đạo tại Hội nghị.
Tuyên y án 13 năm tù với ông Đinh La Thăng, buộc bồi thường 30 tỷ đồng

Tuyên y án 13 năm tù với ông Đinh La Thăng, buộc bồi thường 30 tỷ đồng

TAND cấp cao tại Hà Nội đã tuyên án với ông Đinh La Thăng và 12 đồng phạm là thuộc cấp tại Tập đoàn Dầu khí Việt nam (PVN).
Ngày mai, xét xử phúc thẩm ông Đinh La Thăng và các đồng phạm

Ngày mai, xét xử phúc thẩm ông Đinh La Thăng và các đồng phạm

Ngày mai, TAND Cấp cao tại Hà Nội sẽ mở phiên tòa phúc thẩm xét xử bị cáo Đinh La Thăng, Trịnh Xuân Thanh và đồng phạm.
Mới nhất
Đọc nhiều
Dấu ấn người đảng viên Y Buê KDăm qua những mùa bầu cử - Bài 2: Những bước chân vận động bầu cử giữa đêm đại ngàn

Dấu ấn người đảng viên Y Buê KDăm qua những mùa bầu cử - Bài 2: Những bước chân vận động bầu cử giữa đêm đại ngàn

Với Y Buê KDăm, mỗi mùa bầu cử không chỉ là ngày hội của toàn dân, mà còn là dịp để người cán bộ cơ sở góp phần gieo thêm niềm tin của bà con vào Đảng, vào Nhà nước.
Tây Ninh nâng cao hiệu quả doanh nghiệp nhà nước

Tây Ninh nâng cao hiệu quả doanh nghiệp nhà nước

UBND tỉnh Tây Ninh vừa ban hành kế hoạch triển khai các giải pháp nhằm thúc đẩy hoạt động sản xuất, kinh doanh và nâng cao hiệu quả hoạt động của doanh nghiệp nhà nước trên địa bàn tỉnh. Đây là một trong những nhiệm vụ quan trọng nhằm phát huy vai trò của
Áp dụng quy định mới về con dấu, pháo và căn cước từ ngày 15/3

Áp dụng quy định mới về con dấu, pháo và căn cước từ ngày 15/3

Bắt đầu từ ngày 15/3, Nghị định 58/2026/NĐ-CP chính thức có hiệu lực thi hành. Các quy định về quản lý con dấu, pháo, đăng ký cư trú và căn cước sẽ có những thay đổi nhằm tạo thuận lợi tối đa cho người dân và tổ chức.
Tin bài khác
Phát hiện người đàn ông vận chuyển trái phép 754g vàng qua cửa khẩu Móng Cái

Phát hiện người đàn ông vận chuyển trái phép 754g vàng qua cửa khẩu Móng Cái

Ngày 15/3, Đồn Biên phòng Cửa khẩu quốc tế Móng Cái phối hợp với Hải quan Cửa khẩu quốc tế Móng Cái, Phòng Cảnh sát kinh tế Công an tỉnh Quảng Ninh phát hiện, bắt giữ một người đàn ông vận chuyển trái phép 754g vàng qua cửa khẩu quốc tế Móng Cái.
Triệt phá đường dây mua bán, tổ chức sử dụng ma túy trong cao điểm bảo đảm ANTT bầu cử

Triệt phá đường dây mua bán, tổ chức sử dụng ma túy trong cao điểm bảo đảm ANTT bầu cử

Ngày 15/3, Công an xã Đại Phước, tỉnh Đồng Nai, cho biết đang tạm giữ hình sự các đối tượng Trần Hữu Nhơn (27 tuổi, ngụ ấp Câu Kê), Phạm Văn Cương (30 tuổi, ngụ ấp Cát Lái) và Nguyễn Tuấn Kiệt (24 tuổi, ngụ ấp Phước Lương) để điều tra về hành vi tổ chức sử dụng trái phép chất ma túy. Ngoài ra, cơ quan công an cũng tạm giữ đối tượng Nguyễn Thành Dũ (39 tuổi, ngụ ấp Cát Lái, xã Đại Phước) để điều tra về hành vi mua bán trái phép chất ma túy.
Bắt giữ 2 đối tượng cướp 3.000 USD của nhân viên ngân hàng

Bắt giữ 2 đối tượng cướp 3.000 USD của nhân viên ngân hàng

Ngày 15/3, Công an TP Hà Nội cho biết vừa bắt giữ hai nghi phạm để điều tra về hành vi cướp giật tài sản.
Chia sẻ thông tin sai sự thật về bầu cử, người đàn ông ở Đồng Nai bị xử phạt

Chia sẻ thông tin sai sự thật về bầu cử, người đàn ông ở Đồng Nai bị xử phạt

Công an xã Xuân Đông phối hợp Phòng PA05 Công an tỉnh Đồng Nai xử phạt cá nhân chia sẻ thông tin sai sự thật liên quan bầu cử mức phạt tiền 7,5 triệu đồng.
Bảo đảm quyền bầu cử cho cử tri đặc biệt tại Phân trại tạm giam Móng Cái

Bảo đảm quyền bầu cử cho cử tri đặc biệt tại Phân trại tạm giam Móng Cái

Tại Phân Trại tạm giam Móng Cái (tỉnh Quảng Ninh), công tác tổ chức bầu cử cho phạm nhân, người bị tạm giữ, tạm giam được triển khai nghiêm túc, đúng quy định, bảo đảm an toàn, dân chủ và nhân văn.
Mua bán trái phép hóa đơn bán hàng thu lợi bất chính hàng chục tỷ đồng

Mua bán trái phép hóa đơn bán hàng thu lợi bất chính hàng chục tỷ đồng

Trần Văn Hiếu đã đứng ra thành lập hàng chục hộ kinh doanh với ngành nghề bán buôn tổng hợp nhằm mục đích xuất bán trái phép hóa đơn bán hàng.
Vạch trần “thiên thạch” giả có giá trị lên tới hàng triệu USD

Vạch trần “thiên thạch” giả có giá trị lên tới hàng triệu USD

Thời gian gần đây, trên không gian mạng xuất hiện nhiều thông tin rao bán các vật thể được cho là “thiên thạch”, “đá quý hiếm” với giá trị lên tới hàng triệu USD.
62 thanh thiếu niên lĩnh án vì gây rối trật tự công cộng tại Ninh Bình

62 thanh thiếu niên lĩnh án vì gây rối trật tự công cộng tại Ninh Bình

Các bị cáo chủ yếu trong độ tuổi từ 16-20 tuổi, là học sinh và lao động tự do, đều có hộ khẩu thường trú trên địa bàn tỉnh Ninh Bình, Tòa án nhân dân (TAND) khu vực 1 - Ninh Bình vừa tổ chức phiên tòa xét xử sơ thẩm vụ án hình sự đối với 62 bị cáo về tội “Gây rối trật tự công cộng” theo quy định tại Bộ luật Hình sự.
Tạm giam đối tượng ở Gia Lai tàng trữ súng và 79 viên đạn để hù dọa người khác

Tạm giam đối tượng ở Gia Lai tàng trữ súng và 79 viên đạn để hù dọa người khác

Sĩ sau đó chở Thạnh bằng xe máy về nhà Thạnh lấy một khẩu súng đã được cất giấu từ trước.
Triệt xóa đường dây mua bán trái phép chất ma túy tại Nghệ An

Triệt xóa đường dây mua bán trái phép chất ma túy tại Nghệ An

Lực lượng Công an tỉnh bắt quả tang Tú về hành vi vận chuyển trái phép chất ma túy, thu giữ 18.000 viên ma túy tổng hợp.
tong bi thu to lam lam viec voi 2 tinh an giang kien giang

Tổng Bí thư Tô Lâm làm việc với 2 tỉnh An Giang, Kiên Giang

Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
tien giang dieu tra vu chu doanh nghiep gao nghi bi lua hon 420 ty dong

Tiền Giang: Điều tra vụ chủ doanh nghiệp gạo nghi bị lừa hơn 420 tỷ đồng

Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
quang ninh can canh xe tai cho dat chay ram rap suot ngay dem dan lo hong duong o nhiem

Quảng Ninh: Cận cảnh xe tải chở đất chạy rầm rập suốt ngày đêm, dân lo hỏng đường, ô nhiễm

Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
trao quyet dinh bo nhiem thu truong bo tu phap nguyen thanh tu

Trao quyết định bổ nhiệm Thứ trưởng Bộ Tư pháp Nguyễn Thanh Tú

Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
cong nhan tp phu quoc la do thi loai i truc thuoc tinh kien giang

Công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang

Ngày 21/1, Phó Thủ tướng Chính phủ Trần Hồng Hà vừa ký quyết định về việc công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang.
