Đẩy nhanh tiến độ để khánh thành đường dây 500kV mạch 3 từ Quảng Trạch-Phố Nối trong tháng 7

Pháp luật về kinh tế
03/07/2024 13:18
Phạm Duy
aa
Thủ tướng Chính phủ Phạm Minh Chính yêu cầu tổ chức đợt thi đua cao điểm đặc biệt, "nước rút", "thần tốc" để tháng 7 hoàn tất các thủ tục kiểm tra, nghiệm thu kỹ thuật và tổ chức khánh thành Dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên).
Đẩy nhanh tiến độ để khánh thành đường dây 500kV mạch 3 từ Quảng Trạch-Phố Nối trong tháng 7

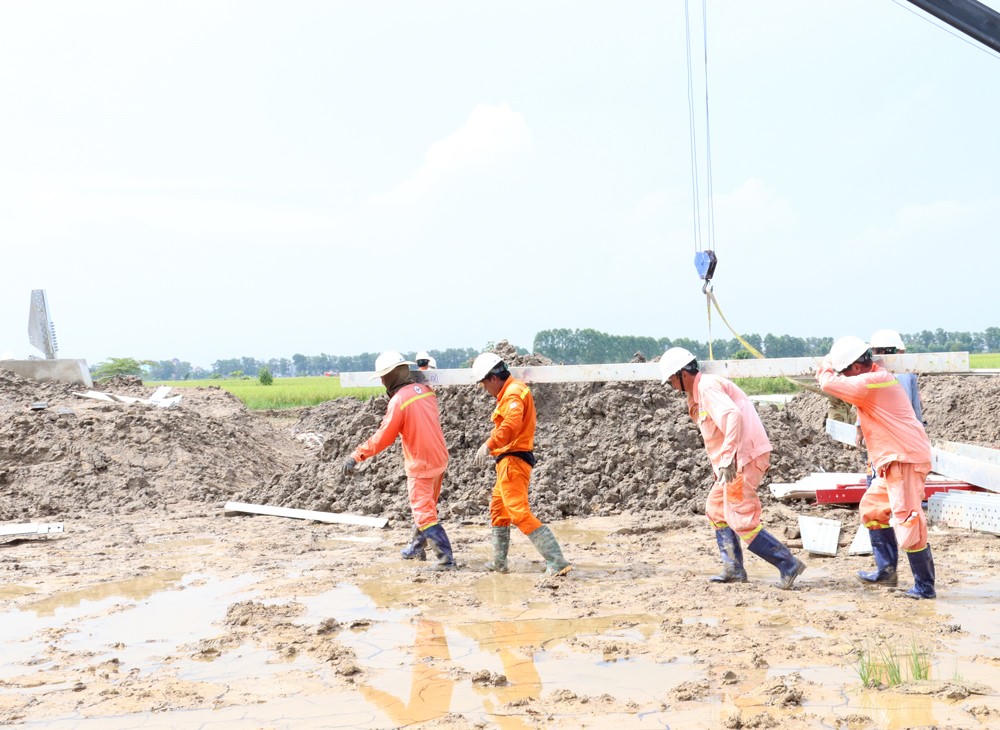

Đẩy nhanh tiến độ để khánh thành đường dây 500kV Quảng Trạch-Phố Nối trong tháng 7. (Ảnh minh họa: EVN)

Văn phòng Chính phủ ban hành Thông báo 288/TB-VPCP ngày 29/6/2024 kết luận của Thủ tướng Chính phủ Phạm Minh Chính tại cuộc họp với một số địa phương để thúc đẩy tiến độ triển khai các Dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên).

Thông báo nêu: Dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối là một dự án trọng điểm quốc gia, có quy mô lớn với chiều dài khoảng 519 km mạch kép đi qua 09 tỉnh, trong đó 3 tỉnh Thanh Hóa, Nghệ An, Hà Tĩnh có tổng số 786/1177 cột, chiếm gần 70% khối lượng thi công.

Theo đánh giá, công trình có khối lượng thi công rất lớn, đồ sộ, thời gian thi công đến khi hoàn thành phải kéo dài từ 3 đến 4 năm, tương tự như các công trình đã triển khai trước đây.

Tuy nhiên, với sự chỉ đạo trực tiếp, quyết liệt của Thủ tướng Chính phủ, các Phó Thủ tướng Chính phủ, Bộ Công Thương, Ủy ban Quản lý vốn nhà nước tại doanh nghiệp, sự vào cuộc có hiệu quả của cả hệ thống chính trị và các cấp chính quyền địa phương từ các đồng chí Bí thư Tỉnh ủy, Chủ tịch Ủy ban nhân dân tỉnh và các cấp chính quyền địa phương đến các tổ chức đoàn thể chính trị xã hội; sự đồng thuận, đồng lòng người dân nơi có dự án đi qua; đồng thời sự quyết tâm cao, nỗ lực lớn, hành động quyết liệt, có trọng tâm trọng điểm, sát sao, bám sát công trường của Tập đoàn Điện lực Việt Nam, Tổng công ty Truyền tải điện quốc gia nên đã rút ngắn được thời gian thi công các dự án.

Sau gần 6 tháng thi công (với thời gian thực tế thi công bắt đầu từ 25 tháng 1 năm 2024), đã thực hiện bàn giao được 1020/1177 cột thép, đạt 86,7%; hoàn thành đúc xong 1177 vị trí móng, đạt 100%; đã và đang lắp dựng được 1097/1177 cột thép, đạt 93,2%; đã và đang kéo dây được 132/513 khoảng néo, đạt 25,7%, đảm bảo được các yêu cầu về kỹ thuật, chất lượng.

Đây là một kết quả rất đáng khen ngợi và tự hào, đồng thời đây cũng là bài học kinh nghiệm trong lãnh đạo, chỉ đạo, quản lý, tổ chức thực hiện để vận dụng cho các công trình lớn khác của các địa phương và đất nước, trong đó thực hiện trên tinh thần phải quyết tâm cao, nỗ lực lớn, hành động quyết liệt, rõ người, rõ việc, rõ trách nhiệm, rõ thời gian, rõ sản phẩm, kết quả phải cân đong, đo đếm được để từ đó dễ kiểm tra, giám sát, đánh giá; công tác bố trí, tập trung nguồn lực; việc tham gia của cả hệ thống chính trị địa phương vào cuộc với tinh thần đồng lòng, quyết chí, toàn dân, toàn diện, tổng thể để phát huy sức mạnh tổng hợp.

Thủ tướng Chính phủ đánh giá cao sự chủ động, hỗ trợ của các đồng chí Bí thư Tỉnh ủy, Chủ tịch Ủy ban nhân dân tỉnh, sự vào cuộc tích cực của cả hệ thống chính trị địa phương. Đồng thời, biểu dương các bộ, ngành liên quan, trong đó có Bộ Công Thương đã kịp thời giải quyết các khó khăn vướng mắc trong suốt quá trình triển khai dự án.

Thủ tướng cũng biểu dương Tập đoàn Điện lực Việt Nam, Tổng công ty Truyền tải điện quốc gia, các nhà thầu, đơn vị thi công và trực tiếp là các kỹ sư, công nhân trên công trường đã làm việc với tinh thần trách nhiệm cao, "vượt nắng, thắng mưa", "ăn tranh thủ, ngủ khẩn trương", làm việc liên tục 24/7, "3 ca, 4 kíp", "làm ngày không đủ, tranh thủ làm đêm", "làm xuyên tết, xuyên ngày nghỉ, xuyên ngày lễ", "chỉ bàn làm, không bàn lùi", bảo đảm yêu cầu kỹ thuật, chất lượng của dự án; biểu dương đội ngũ cán bộ, kỹ sư, công nhân các đơn vị của ngành điện trên mọi miền đất nước (như Cần Thơ, Long An, Tiền Giang, Bến Tre, Cao Bằng, Bắc Kạn...) đã đến hỗ trợ triển khai dự án.

Tại Thông báo trên, Thủ tướng biểu dương các đoàn viên thanh niên đã phát huy sức trẻ, xung kích, tình nguyện, trách nhiệm, sáng tạo, tham gia xây dựng, phát triển đất nước theo đúng tinh thần "đâu cần thanh niên có, đâu khó có thanh niên".

Thủ tướng Chính phủ biểu dương và cảm ơn người dân tại các địa phương đã đồng tình ủng hộ dự án, nhường chỗ ở, đất canh tác, nơi sản xuất cho công trình, đồng thời tích cực tham gia hỗ trợ công tác hậu cần, vận chuyển nguyên vật liệu phục vụ thi công dự án...

Xử lý ngay các khó khăn, vướng mắc phát sinh ảnh hưởng đến tiến độ của dự án

Công trình đang đi vào giai đoạn nước rút cần khẩn trương hoàn tất các công việc còn lại; đến khi hoàn thành, đóng điện còn nhiều việc phải làm, đòi hỏi sự quyết tâm cao, nỗ lực lớn hơn nữa, hành động quyết liệt hơn nữa, Thủ tướng Chính phủ yêu cầu Tập đoàn Điện lực Việt Nam, Tổng công ty Truyền tải điện quốc gia tổ chức đợt thi đua cao điểm đặc biệt, "nước rút", "thần tốc", huy động mọi lực lượng tham gia để trong tháng 7, hoàn tất các thủ tục kiểm tra, nghiệm thu kỹ thuật và tổ chức khánh thành dự án, trong đó cần làm tốt công tác hoàn nguyên, vệ sinh môi trường; nhanh chóng ổn định sinh kế cho các gia đình nơi có dự án đi qua để không ảnh hưởng đến sản xuất kinh doanh và đời sống người dân các địa phương.

Bộ Công Thương và các bộ, cơ quan liên quan phối hợp chặt chẽ với Tập đoàn Điện lực Việt Nam, Tổng công ty Truyền tải điện quốc gia rà soát, tập trung triển khai các công việc tiếp theo theo chức năng, nhiệm vụ và quyền hạn, khẩn trương xử lý ngay các khó khăn, vướng mắc phát sinh ảnh hưởng đến tiến độ của dự án.

Trong đó, Văn phòng Chính phủ phối hợp với Bộ Nông nghiệp và Phát triên nông thôn báo cáo ngay Phó Thủ tướng Chính phủ Trần Hồng Hà để xử lý dứt điểm vướng mắc về diện tích sử dụng rừng thực hiện Dự án đường dây 500 kV Quảng Trạch - Quỳnh Lưu, không để kéo dài.

Các địa phương khẩn trương hoàn thành toàn bộ việc bàn giao hành lang tuyến; huy động các lực lượng thanh niên, phụ nữ, cựu chiến binh của địa phương tham gia hỗ trợ đơn vị thi công trên công trường trong việc vận chuyển nguyên vật liệu, trang thiết bị, bảo đảm hậu cần, vệ sinh môi trường, phân luồng giao thông...

Đồng thời, giải quyết dứt điểm công tác bồi thường, tái định cư cho người dân; tăng cường kiểm tra, giám sát để bảo đảm người dân ra nơi ở mới phải có cuộc sống ổn định với nguyên tắc phải tốt hơn hoặc bằng nơi ở cũ.

Các cơ quan truyền thông, báo chí tiếp tục tập trung đưa tin, bài, ảnh, phóng sự về những kinh nghiệm hay, bài học quý được rút ra trong quá trình triển khai dự án, từ công tác lãnh đạo, chỉ đạo, sự phối hợp của các bộ, cơ quan; công tác huy động các nguồn lực, sức mạnh của cả hệ thống chính trị triển khai dự án, không chỉ trong công tác giải phóng mặt bằng mà còn cả sự hy sinh, nhường chỗ ở, đất canh tác, nơi sản xuất, kinh doanh, sinh kế của người dân cho công trình đã làm nên sự "thần tốc" của dự án để kịp thời động viên, truyền cảm hứng và tạo động lực, khí thế trong lao động không chỉ trong ngành điện mà cả các lĩnh vực khác trên phạm vi cả nước.

bài liên quan
Thủ tướng yêu cầu Cần Thơ đẩy nhanh tiến độ hoàn thành các dự án, công trình trọng điểm

Thủ tướng yêu cầu Cần Thơ đẩy nhanh tiến độ hoàn thành các dự án, công trình trọng điểm

Sáng 19/10, Thủ tướng Chính phủ Phạm Minh Chính cùng Đoàn đại biểu Quốc hội thành phố Cần Thơ tiếp xúc với cử tri là đại diện lãnh đạo các xã, phường trên địa bàn Cần Thơ trước Kỳ họp thứ 10 Quốc hội khóa XV. Thủ tướng cho biết, các cơ quan đang "làm ngày làm đêm" để chuẩn bị Kỳ họp Quốc hội với khối lượng công việc kỷ lục.
Bộ Xây dựng yêu cầu 10 tỉnh, thành đẩy nhanh tiến độ thực hiện dự án và giải ngân vốn đầu tư công

Bộ Xây dựng yêu cầu 10 tỉnh, thành đẩy nhanh tiến độ thực hiện dự án và giải ngân vốn đầu tư công

Bộ trưởng Bộ Xây dựng vừa có Công điện gửi UBND các tỉnh Cao Bằng, Lạng Sơn, Lào Cai, Phú Thọ, Ninh Bình, Hà Tĩnh, Quảng Trị, Đắk Lắk, Đồng Tháp và TP Đà Nẵng và các chủ đầu tư đôn đốc đẩy nhanh tiến độ thực hiện dự án và giải ngân vốn đầu tư công năm 2025.
Bảo đảm dứt khoát không để thiếu điện trong bất cứ trường hợp nào

Bảo đảm dứt khoát không để thiếu điện trong bất cứ trường hợp nào

Thủ tướng Chính phủ Phạm Minh Chính vừa ký Công điện số 81/CĐ-TTg ngày 3/6/2025 về tình hình, giải pháp bảo đảm cung ứng điện trong các tháng cao điểm năm 2025 và thời gian tới.
Thủ tướng chỉ đạo đẩy nhanh tiến độ dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

Thủ tướng chỉ đạo đẩy nhanh tiến độ dự án đường sắt Lào Cai - Hà Nội - Hải Phòng

Thủ tướng Chính phủ Phạm Minh Chính vừa ký Công điện số 54/CĐ-TTg ngày 30/4/2025 về việc đẩy nhanh tiến độ triển khai dự án tuyến đường sắt Lào Cai - Hà Nội - Hải Phòng.
Mới nhất
Đọc nhiều
Đồng Nai: Giải ngân vốn đầu tư công năm 2025 đạt hơn 24,8 ngàn tỷ đồng

Đồng Nai: Giải ngân vốn đầu tư công năm 2025 đạt hơn 24,8 ngàn tỷ đồng

Ngày 13/3, Phó Bí thư Tỉnh ủy Đồng Nai Võ Tấn Đức, Phó Chủ tịch UBND tỉnh Đồng Nai Hồ Văn Hà và Phó Chủ tịch Ủy ban MTTQ Việt Nam tỉnh Đồng Nai Nguyễn Tất Độ đã chủ trì Hội nghị tổng kết công tác giải ngân vốn đầu tư công năm 2025, đồng thời triển khai ph
Hà Nội lấy ý kiến nhân dân về Quy hoạch Thủ đô tầm nhìn 100 năm

Hà Nội lấy ý kiến nhân dân về Quy hoạch Thủ đô tầm nhìn 100 năm

UBND TP Hà Nội đang tổ chức lấy ý kiến nhân dân đối với đồ án Quy hoạch tổng thể Thủ đô tầm nhìn 100 năm.
Đồng Nai: Phường Bảo Vinh rộn ràng chuẩn bị đón Ngày hội non sông

Đồng Nai: Phường Bảo Vinh rộn ràng chuẩn bị đón Ngày hội non sông

Những ngày này, tại tổ 23, khu phố Ruộng Lớn, phường Bảo Vinh, tỉnh Đồng Nai, không khí chuẩn bị cho ngày hội lớn của đất nước - ngày bầu cử đại biểu Hội đồng Nhân dân các cấp - đang diễn ra hết sức rộn ràng, sôi nổi.
Tin bài khác
Đồng Nai: Giải ngân vốn đầu tư công năm 2025 đạt hơn 24,8 ngàn tỷ đồng

Đồng Nai: Giải ngân vốn đầu tư công năm 2025 đạt hơn 24,8 ngàn tỷ đồng

Ngày 13/3, Phó Bí thư Tỉnh ủy Đồng Nai Võ Tấn Đức, Phó Chủ tịch UBND tỉnh Đồng Nai Hồ Văn Hà và Phó Chủ tịch Ủy ban MTTQ Việt Nam tỉnh Đồng Nai Nguyễn Tất Độ đã chủ trì Hội nghị tổng kết công tác giải ngân vốn đầu tư công năm 2025, đồng thời triển khai phương hướng, nhiệm vụ năm 2026 trên địa bàn tỉnh Đồng Nai.
Xử phạt và đình chỉ hoạt động nhiều cơ sở kinh doanh dịch vụ du lịch ở Lũng Cú

Xử phạt và đình chỉ hoạt động nhiều cơ sở kinh doanh dịch vụ du lịch ở Lũng Cú

Quá trình kiểm tra đột xuất, chính quyền xã Lũng Cú, tỉnh Tuyên Quang đã nhắc nhở 6 nhà hàng và 8 homestay, xử phạt 3 cơ sở kinh doanh ăn uống.
Ballet Nga: Sức hút vượt thời gian của nghệ thuật kinh điển

Ballet Nga: Sức hút vượt thời gian của nghệ thuật kinh điển

Từ những nhà hát lộng lẫy tại St. Petersburg hay Moscow đến sân khấu Nhà hát Hồ Gươm, ballet Nga vẫn giữ nguyên sức mê hoặc khi âm nhạc, chuyển động và cảm xúc hòa quyện để kể những câu chuyện vượt thời gian.
Đang có hơn 1,3 triệu tỷ đồng gửi ở ngân hàng

Đang có hơn 1,3 triệu tỷ đồng gửi ở ngân hàng

Theo đó, Ngân hàng Nhà Nước vừa cập nhật số liệu tài khoản tiền gửi thanh toán của cá nhân tại cuối quý 4/2025 với số dư hơn 1,3 triệu tỷ đồng.
"Chóng mặt" vì giá gas: 3 lần tăng trong 12 ngày, cán mốc hơn nửa triệu đồng mỗi bình

"Chóng mặt" vì giá gas: 3 lần tăng trong 12 ngày, cán mốc hơn nửa triệu đồng mỗi bình

Cơn sốt giá năng lượng đang trực tiếp tấn công vào túi tiền của người tiêu dùng khi giá gas tại TP.HCM vừa ghi nhận đợt điều chỉnh tăng thứ ba chỉ trong vòng nửa tháng. Với mức giá mới áp dụng từ ngày 12/3, mỗi bình gas 12kg hiện đã vượt ngưỡng 500.000 đồng, tạo nên một áp lực tài chính không nhỏ lên các hộ gia đình.
Làm đường nối sân bay Gia Bình với Thủ đô Hà Nội theo hình thức xây dựng khẩn cấp

Làm đường nối sân bay Gia Bình với Thủ đô Hà Nội theo hình thức xây dựng khẩn cấp

Thủ tướng Chính phủ Phạm Minh Chính đồng ý UBND tỉnh Bắc Ninh thực hiện dự án tuyến đường kết nối Cảng hàng không quốc tế Gia Bình với Thủ đô Hà Nội (đoạn qua địa bàn tỉnh Bắc Ninh) theo hình thức công trình xây dựng khẩn cấp.
Thủ tướng yêu cầu bảo đảm cung ứng xăng dầu cho sản xuất, kinh doanh, tiêu dùng

Thủ tướng yêu cầu bảo đảm cung ứng xăng dầu cho sản xuất, kinh doanh, tiêu dùng

Thủ tướng Chính phủ Phạm Minh Chính vừa ký Công điện số 22/CĐ-TTg ngày 11/3/2026 về việc tăng cường các giải pháp bảo đảm cung ứng xăng dầu cho sản xuất, kinh doanh và tiêu dùng của người dân, doanh nghiệp.
Giá xăng dầu lại biến động: Xăng RON95 tăng, dầu hỏa vọt hơn 2.500 đồng/lít

Giá xăng dầu lại biến động: Xăng RON95 tăng, dầu hỏa vọt hơn 2.500 đồng/lít

Trong kỳ điều chỉnh giá vào tối ngày 12/3, giá xăng dầu trong nước tiếp tục biến động theo diễn biến thị trường the giới. Xăng E5RON92 giảm nhẹ, trong khi xang RON95 và nhiều mặt hàng dầu tăng giá, đáng chú ý dầu hỏa tăng mạnh hơn 2.500 đồng mỗi lít.
Thủ tướng đề nghị giảm thuế bảo vệ môi trường xăng dầu về 0 đồng

Thủ tướng đề nghị giảm thuế bảo vệ môi trường xăng dầu về 0 đồng

Thủ tướng Chính phủ Phạm Minh Chính đề nghị Bộ Tài chính nghiên cứu phương án điều chỉnh thuế bảo vệ môi trường đối với các mặt hàng xăng dầu về 0 đồng.
Thị trường UPCoM tháng 2: Thanh khoản giảm 29,91%

Thị trường UPCoM tháng 2: Thanh khoản giảm 29,91%

Thanh khoản thị trường giảm mạnh với khối lượng giao dịch bình quân đạt 56,03 triệu cổ phiếu/phiên, giảm 29,91% so với tháng trước.
tong bi thu to lam lam viec voi 2 tinh an giang kien giang

Tổng Bí thư Tô Lâm làm việc với 2 tỉnh An Giang, Kiên Giang

Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
tien giang dieu tra vu chu doanh nghiep gao nghi bi lua hon 420 ty dong

Tiền Giang: Điều tra vụ chủ doanh nghiệp gạo nghi bị lừa hơn 420 tỷ đồng

Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
quang ninh can canh xe tai cho dat chay ram rap suot ngay dem dan lo hong duong o nhiem

Quảng Ninh: Cận cảnh xe tải chở đất chạy rầm rập suốt ngày đêm, dân lo hỏng đường, ô nhiễm

Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
trao quyet dinh bo nhiem thu truong bo tu phap nguyen thanh tu

Trao quyết định bổ nhiệm Thứ trưởng Bộ Tư pháp Nguyễn Thanh Tú

Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
cong nhan tp phu quoc la do thi loai i truc thuoc tinh kien giang

Công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang

Ngày 21/1, Phó Thủ tướng Chính phủ Trần Hồng Hà vừa ký quyết định về việc công nhận TP Phú Quốc là đô thị loại I trực thuộc tỉnh Kiên Giang.
