Phần mở rộng diện tích khu công nghiệp Thành Hải, thành phố Phan Rang-Tháp Chàm vẫn chưa thu hút được nhà đầu tư thứ cấp. (Ảnh: Công Thử/TTXVN - tháng 10/2020)
Mới đây, cơ quan chức năng tỉnh Ninh Thuận đã ban hành Kết luận thanh tra Dự án trạm xử lý nước thải, sản nền và đường giao thông nội bộ KCN Thành Hải, do BQL dự án đầu tư xây dựng các công trình dân dụng và công nghiệp làm chủ đầu tư.
Được biết, thời gian thanh tra từ 21/5 - 1/7/202. Xét báo cáo kết quả thanh tra ngày 21/7/2021 của Trưởng Đoàn thanh tra; ý kiến giải trình của chủ đầu tư và các tổ chức, cá nhân là đối tượng thanh tra, cơ quan chức năng tỉnh Ninh Thuận đã kết luận nhiều nội dung.
Tính đến tháng 10/2020, KCN Thành Hải, đây là khu công nghiệp sử dụng ngân sách Nhà nước nên cơ sở hạ tầng cơ bản hoàn chỉnh với gần 58ha. Tỷ lệ lấp đầy khu công nghiệp này đã đạt 100%, giải quyết việc làm cho hơn 2.000 lao động, đóng góp 25% ngân sách tỉnh.
Với mục tiêu, đầu tư cơ sở hạn tầng giao thông nội bộ, thu gom nước thải và hệ thống đèn chiếu sáng cho các trục đường trong khu công nghiệp Thành Hải để đáp ứng nhu cầu mở rộng hoạt động sản xuất kinh doanh của các doanh nghiệp hoạt động trong khu công nghiệp; đồng thời tạo ra môi trường thuận lợi để thu hút các nhà đầu tư trong và ngoài nước thực hiện đầu tư, góp phần thúc đấy sự phát triển công nghiệp cho tỉnh Ninh Thuận.
Tổng mức đầu tư cụ thể của 2 hạng mục được thanh tra: +) Hạng mục Hạ tầng kỹ thuật đường giao thông nội bộ N3 và hệ thống điện chiếu sáng đường D1, N2, N3 có tổng mức đầu tư là 11,085 tỷ đồng. Nhà thầu thi công là Công ty CP Đầu tư xây dựng Hoàng Nhân
Hạng mục san nền khu 03, khu 04, và khu 05 có tổng mức đầu tư là 30,1 tỷ đồng. Nhà thầu thi công là Liên danh Công ty Công ty TNHH Xây dựng Thăng Long và Công ty TNHH Liên Minh.
Đáng chú ý, tại hạng mục thi công Hạ tầng kỹ thuật đường giao thông nội bộ N3 và hệ thống điện chiếu sáng đường D1, N1, N3 Công ty Hoàng Nhân (đơn vị thi công), thì qua kiểm tra có chênh lệch khối lượng giữa thực tế thi công so với hồ sơ thiết kế (có nghĩa là khối lượng nhà thầu không thực hiện) và sau khi áp giá theo hợp đồng các khối lượng có giá trị chênh lệch là 7,494 triệu đồng.
Trong khi đó, nhà thầu thi công toán bộ Khu 3 và một phần Khu 4 gồm cột 01, 02, 03, 04, 05 của hàng R, Q, P, O tỷ lệ là 49,7% là Công ty TNHH Xây dựng Thăng Long. Qua kiểm tra, nhật ký thi công có lập sổ ghi chép nhật ký cho từng công việc theo quy định nhưng có một số trang chưa ký xác nhận công việc; Một số biên bản nghiệm thu công việc chưa ký xác nhận của nhà thầu; Nhà thầu chưa cung cấp chứng từ, nguồn gốc hóa đơn (hoặc hợp đồng nguyên tắc) đầu vào của vật liệu cát và đất CPTN san nền.
Hiện tại thời điểm tranh tra, công trình đang thi ông, chưa thực hiện quyết toán dự án.
Ảnh minh họa.
Kết luận, cơ quan chức năng nêu rõ, đối với Công ty TNHH Xây dựng Thăng Long đối với hạng mục san nền Khu 03, 04 và khu 05 trách nhiệm thuộc về nhà thầu thi công.
Đề nghị nghiêm túc kiểm điểm rút kinh nghiệm và hoàn tất các sai sót đã nêu. Cùng với đó, là đề nghị nhà thầu thi công đẩy nhanh tiến độ công trình và thi công theo đúng hồ sơ thiết kế đã duyệt.
Kết luận, thanh tra đã nêu rõ, nhà thầu là Công ty Xây dựng Thăng Long chưa cung cấp được chứng từ, nguồn gốc hóa đơn đầu vào của vật liệu cát và đất đối với hạng mục san nền, nhưng cuối văn bản Giám đốc Sở Xây dựng lại “đề nghị nhà thầu … hoàn tất các sai sót đã nêu”. Phải chăng, chú “hươu đã chạy khi được chỉ đường”.

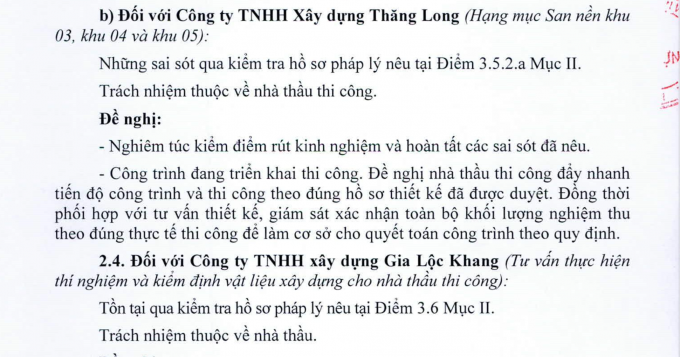

Một phần nội dung kết luận liên quan đến trách nhiệm của Công ty Xây dựng Thăng Long.
Được biết, Giám đốc Sở Xây dựng đương nhiệm là ông Lê Phạm Quốc Vinh.
Trước đó, tháng 7/2020, ông Lê Phạm Quốc Vinh từng là Phó Giám đốc BQL dự án đầu tư xây dựng các công trình dân dụng và công nghiệp tỉnh Ninh Thuận, và trùng hợp hơn, chính ông Lê Phạm Quốc Vinh là người ký phê duyệt Kết quả lựa chọn nhà thầu, gói thầu mà Công ty Xây dựng Thăng Long trúng thầu (đứng đầu liên danh).
Được biết, Công ty TNHH Xây dựng Thăng Long, có địa chỉ tại Khu phố 2, thị trấn Phước Dân, huyện Ninh Phước, tỉnh Ninh Thuận.
Công ty Xây dựng Thăng Long thành lập năm 2001, người đại diện pháp luật hiện tại là ông Trần Đại Hồng.
Trong suốt 8 năm qua, GOLD Gym phường Tam Hiệp không ngừng đổi mới, nâng cao chất lượng huấn luyện, mở rộng quy mô hoạt động và phát triển phong trào rèn luyện thân thể.
Cục Đường bộ Việt Nam đang chỉ đạo các đơn vị liên quan đánh giá hiệu năng hệ thống thu phí không dừng (ETC) và hoàn thiện hạ tầng trạm dừng nghỉ để bắt đầu tổ chức thu phí 18 dự án cao tốc Bắc - Nam từ tháng 2/2026.
Ngay từ sớm, nhiều tuyến đường dẫn về sân vận động quốc gia Mỹ Đình đông nghịt dòng người, mọi người đến sớm với mong muốn tìm được một vị trí thích hợp để xem màn bắn pháo hoa.
Quỹ bảo hiểm y tế (BHYT) sẽ thanh toán 100% chi phí khám chữa bệnh cho 11 nhóm đối tượng trong phạm vi quyền lợi. Chính sách này nằm trong lộ trình cải cách BHYT theo Luật Bảo hiểm y tế năm 2024 và Nghị quyết 261/2025/QH15.
Công an tỉnh Hưng Yên đã khởi tố 5 bị can là bác sĩ, cán bộ y tế tại các trung tâm y tế trên địa bàn do có hành vi giả mạo trong công tác, liên quan đến việc hợp thức hóa và khai khống hồ sơ bệnh án trong thời gian dài.
Ngay đầu năm đã có nhiều dấu hiệu cho thấy cánh cửa mở rộng hơn cho xuất khẩu (XK) nông sản Việt trong năm 2024. Chưa kể, ngay bên lề Hội nghị Bộ trưởng Tổ chức Thương mại thế giới (WTO) đang diễn ra, đã có một sự kiện hội nghị dành riêng cho các nước XK nông sản, nhằm tìm kiếm những cách thức cạnh tranh XK công bằng nhất.
UBND TP. Hà Nội vừa ban hành Quyết định số 818/QĐ-UBND về việc ủy quyền cho Sở Xây dựng Hà Nội giải quyết, tiếp nhận một số thủ tục hành chính trong lĩnh vực xây dựng thuộc thẩm quyền quyết định của UBND thành phố.
UBND tỉnh yêu cầu tiếp tục thực hiện quyết liệt cải cách TTHC, tạo điều kiện “tốt nhất, nhanh nhất, thuận lợi nhất” cho doanh nghiệp khi đầu tư vào Nghệ An.
Các hãng tàu nước ngoài được tự tăng phụ phí xếp dỡ tại cảng mà không cần giải trình lý do. Đây là hệ lụy ảnh hưởng nghiêm trọng đến quyền lợi của doanh nghiệp (DN) xuất nhập khẩu (XNK) Việt Nam. Trong tình thế xung đột Biển Đỏ vẫn đang tác động mạnh đến hàng hóa Việt thì việc tăng phụ phí của các hãng tàu đã làm cho DN Việt “khó chồng khó”.
Ngày 4/6, Tổng Bí thư Tô Lâm và Đoàn công tác Trung ương đã có buổi làm việc với Ban Thường vụ Tỉnh ủy Kiên Giang và Thường trực Tỉnh ủy An Giang về tình hình triển khai các nghị quyết, kết luận của Trung ương; công tác tổ chức bộ máy; quốc phòng, an ninh
Công an tỉnh Tiền Giang đang tiến hành điều tra, làm rõ vụ một chủ doanh nghiệp kinh doanh lúa gạo nghi bị lừa đảo trên không gian mạng với số tiền trên 420 tỷ đồng.
Gần 1 tháng nay trên tuyến tỉnh lộ 337 và Quốc lộ 279 đoạn từ xã Thống Nhất đến cảng Làng Khánh (TP Hạ Long), thường xuyên xuất hiện hàng chục xe tải lớn chở đất chạy rầm rập suốt ngày đêm, cuốn theo bụi mù mịt.
Chiều 17/3, Bộ Tư pháp tổ chức Hội nghị công bố quyết định của Thủ tướng Chính phủ về việc bổ nhiệm đồng chí Nguyễn Thanh Tú, Vụ trưởng Vụ Pháp luật Dân sự - Kinh tế giữ chức Thứ trưởng Bộ Tư pháp.
