Bắc Giang có 143 dự án bên ngoài các KCN chậm tiến độ
Theo thống kê các dự án bên ngoài các KCN hiện có 143 dự án chậm tiến độ; 21 dự án đầu tư sai mục tiêu; 74 dự án vi phạm trật tự xây dựng.
Chủ đầu tư Khai Sơn và hành trình “đánh thức” tiềm năng BĐS những vùng đất mới
Dịch vụ thanh toán không chạm VietQR trên VNPT Money: Người dùng được chuyển, nhận tiền tới 36 ngân hàng trên hệ thống NAPAS
Tin nên đọc




Thực hiện kiến nghị sau giám sát của HĐND tỉnh về chấp hành pháp luật trong thực hiện các dự án sử dụng vốn ngoài ngân sách Nhà nước bên ngoài các khu công nghiệp trên địa bàn tỉnh Bắc Giang giai đoạn 2016-2020.
Trong đó có nội dung rà soát tiến độ thực hiện các dự án đầu tư sử dụng vốn ngoài ngân sách ở ngoài các Khu công nghiệp (KCN). Theo thống kê đến nay, bên ngoài các KCN trên địa bàn tỉnh có 1.395 dự án đầu tư còn hiệu lực; trong đó có 1.240 dự án đầu tư trong nước với tổng vốn đầu tư đăng ký đạt 84.267,7 tỷ đồng và 155 dự án FDI với số vốn đăng ký đạt 799 triệu USD và sử dụng khoảng trên 11.340,4 ha đất và mặt bằng.
Trong tổng số các dự án đã được chấp thuận đầu tư, đến nay có 999 dự án đã đi vào hoạt động (có 121 dự án FDI) và 30 dự án đi vào hoạt động một phần (4 dự án FDI); 102 dự án đang triển khai xây dựng (có 14 dự án FDI); 21 dự án đã được thuê đất nhưng chưa triển khai xây dựng (có 1 dự án FDI); 190 dự án (có 1 dự án FDI) chưa được giao đất, thuê đất thực hiện dự án; 53 dự án (có 14 dự án FDI) đang ngừng hoạt động, không hoạt động, hết thời hạn thuê đất hoặc thuộc diện chấm dứt hoạt động.
Sau rà soát cho thấy có 143 dự án chậm tiến độ; 21 dự án đầu tư sai mục tiêu so với mục tiêu đã đăng ký; có 74 dự án vi phạm về trật tự xây dựng (trong đó có 60 dự án đã xử lý vi phạm với số tiền xử phạt là 2,381 tỷ đồng; còn lại 14 dự án hết thời hiệu xử phạt hoặc đang hoàn tất quy trình xử phạt vi phạm hành chính); 78 dự án chưa thực hiện các thủ tục về bảo vệ môi trường theo quy định của pháp luật.
Trong số các dự án đang xây dựng, có 42 dự án đã chậm tiến độ so với tiến độ đã được chấp thuận đầu tư (trong đó có 3 dự án FDI).
Đặc biệt, một số dự án chậm tiến độ khá dài như: dự án “Khu thể thao, vui chơi và dịch vụ thể thao huyện Tân Yên” của Công ty CP Xây dựng và TM Lam Sơn trên địa bàn huyện Tân Yên, dự án “Xây dựng nhà máy chế biến thức ăn chăn nuôi” của Công ty Cổ phần nông sản thực phẩm An Phú trên địa bàn huyện Yên Dũng hay dự án “Xây dựng hệ thống cấp nước sạch liên xã Xuân Phú, Lãng Sơn, Quỳnh Sơn và Trí Yên huyện Yên Dũng, tỉnh Bắc Giang” của Công ty Cổ phần Thương mại và Xây dựng Nam Sơn.

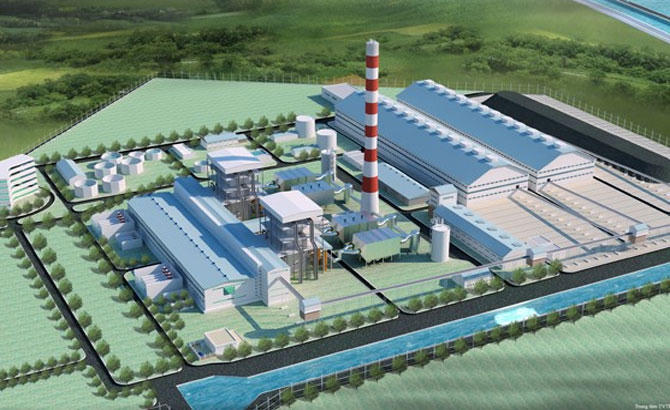

Ảnh minh hoạ Dự án Nhà máy nhiệt điện An Khánh - Bắc Giang.
Một số dự án đã được thuê đất nhưng chỉ xây dựng một số công trình phụ trợ mà chưa xây dựng các hạng mục công trình chính để đưa dự án đi vào hoạt động như: Dự án “Nhà máy nhiệt điện An Khánh – Bắc Giang của Công ty cổ phần nhiệt điện An Khánh; dự án “Cụm Cảng hàng hóa tổng hợp chế biến than, Khu liên hợp chế tạo cơ khí, sản xuất gỗ MDF” của Công ty Cổ phần Thiên Lâm Đạt; dự án “Hạ tầng, kho bãi Trung tâm Logistics Quốc tế thành phố Bắc Giang” của Công ty TNHH Logistics quốc tế Bắc Giang)
Ngoài ra còn các dự án đã được thuê đất nhưng chưa triển khai xây dựng: Có 21 dự án đã được thuê đất nhưng chưa triển khai xây dựng (chiếm 1,5 % tổng số dự án được rà soát). Trong đó, thành phố Bắc Giang có 5 dự án; Lạng Giang 1 dự án; huyện Yên Dũng có 3 dự án; huyện Hiệp Hoà có 3 dự án; huyện Lục Nam có 4 dự án; huyện Việt Yên có 3 dự án; huyện Lục Ngạn có 01 dự án; Sơn Động có 01 dự án.
Kết quả rà soát cho thấy toàn bộ các dự án đã được thuê đất nhưng chưa triển khai xây dựng đều nằm ngoài các CCN của tỉnh, trong đó có 13 dự án chậm tiến độ so với tiến độ được phê duyệt.
Nguyên nhân chủ yếu là do các nhà đầu tư chưa hoàn thiện các thủ tục pháp lý có liên quan để triển khai xây dựng. Huyện Việt Yên và Hiệp Hòa là một trong số các địa phương có nhiều dự án đã được thuê đất nhưng chưa xây dựng, điển hình như: Dự án “Xây dựng trang trại chăn nuôi thỏ” của Hộ kinh doanh Thân Thị Tuyết được thuê đất từ năm 2014 đến nay chưa xây dựng các hạng mục công trình; dự án “Xây dựng khu bể bơi và vui chơi giải trí” của Hộ kinh doanh Đồng Văn Hưng; dự án “Nhà máy sản xuất phụ kiện ngành may mặc, may xuất khẩu” của Công ty CP may Tín Thủy....
Qua rà soát các dự án cho thấy, các dự án chậm có thể do nhiều nguyên nhân; trong đó, đa số các dự án chậm tiến độ là do nhà đầu tư gặp khó khăn trong khâu giải phóng mặt bằng và hoàn thiện các thủ tục thuê đất; ngoài ra còn có nhà đầu tư không đầu tư hoặc chưa triển khai xây dựng các hạng mục công trình thuộc dự án; một số nhà đầu tư đã triển khai xây dựng và đưa một phần dự án vào hoạt động (dự án đã đi vào hoạt động nhưng chưa xây dựng hết các hạng mục đầu tư thuộc dự án).
Ngoài ra còn có các dự án đang ngừng hoạt động: Kết quả rà soát cho thấy hiện nay có 53 dự án (trong đó có 14 dự án FDI) ngừng hoạt động hoặc không hoạt động (chiếm 3,8 % tổng số dự án). Trong đó, thành phố Bắc Giang có 7 dự án; huyện Lạng Giang có 2 dự án; huyện Lục Nam có 2 dự án; huyện Lục Ngạn có 6 dự án; huyện Sơn Động có 5 dự án; huyện Hiệp Hoà có 6 dự án; huyện Việt Yên có 1 dự án; huyện Tân Yên có 3 dự án và huyện Yên Thế có 5 dự án và huyện Yên Dũng có 16 dự án.
Các dự án ngừng hoạt động chủ yếu do nhà đầu tư không thực hiện hoặc không có khả năng triển khai thực hiện các dự án đầu tư hoặc dự án thuộc diện chấm dứt hoạt động và đang hoàn thiện thủ tục để chấm dứt hoạt động dự án.
